大阪・森之宮で計画されている大規模アリーナ開発が、ようやく次の段階に進みました。日本経済新聞は2026年4月7日、大阪メトロが三菱地所と組み、1万人超を収容するアリーナを森之宮地区で開発すると報じました。新駅や商業施設、住宅なども含む総事業費1000億円規模の大型計画で、2028年度以降の開業をめざすとされています。
今回のニュースが大きいのは、単にアリーナが1つ増えるからではありません。一度は公募が不成立に終わり、止まりかけた森之宮1.5期開発が、具体的な事業パートナー候補を得て再始動したことに意味があります。経緯を追うと、今回の報道は「新計画の浮上」ではなく、失速しかけた都市開発プロジェクトが、採算性を見直したうえで再点火した局面だとわかります。
時系列で見ると、今回の前進の重みがよくわかる
森之宮アリーナ計画の流れは、構想、具体化、失速、再始動の4段階で整理できます。表にすると、今回のニュースが単なる続報ではなく、一度止まりかけた計画が再び前に動き出した局面であることがよくわかり
| 段階 | 時期 | 主な動き | 何が重要だったのか |
|---|---|---|---|

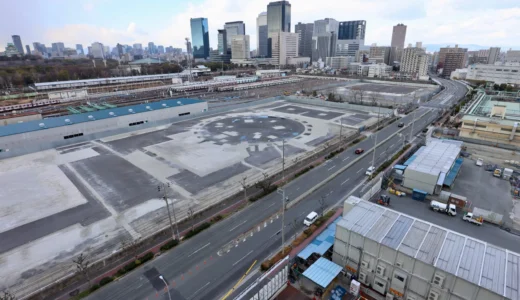

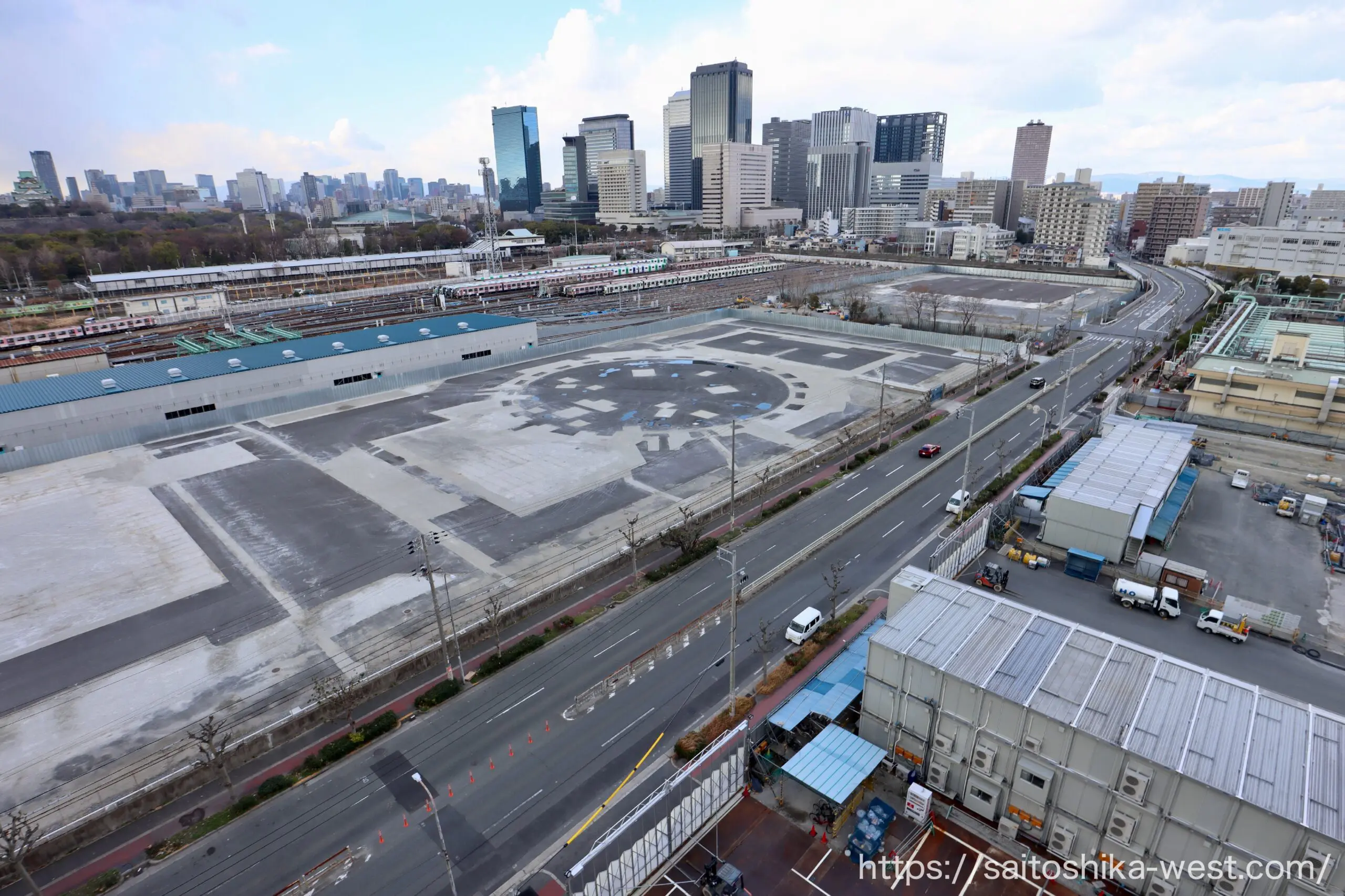

| 第1段階 | 2020年1月〜2020年9月 | 大阪府・大阪市・公立大学法人大阪が新大学基本構想を策定し、森之宮を「大学とともに成長するイノベーション・フィールド・シティ」と位置づけ | 森之宮が単なる遊休地活用ではなく、大学を核にした東部拠点として構想された出発点 |

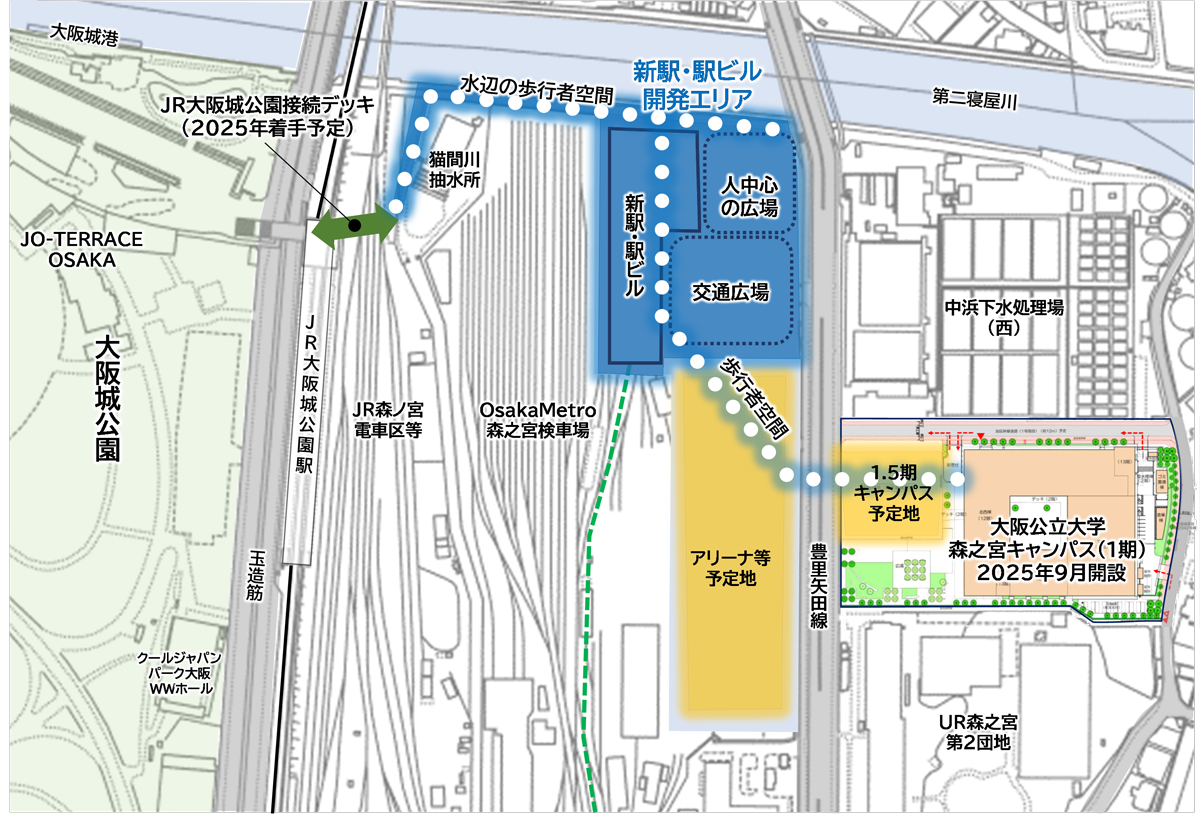

| 第2段階 | 2022年12月〜2024年6月 | Osaka Metroが森之宮新駅構想を公表。2028年春開業を目標に掲げ、2024年には1.5期開発方針の策定、中央線新駅区間の軌道事業特許取得へ進む | この段階で、新駅・駅前空間・大規模集客施設を含む開発の骨格が具体化しました。森之宮が「東の拠点」として本格的に制度設計へ入った局面 |

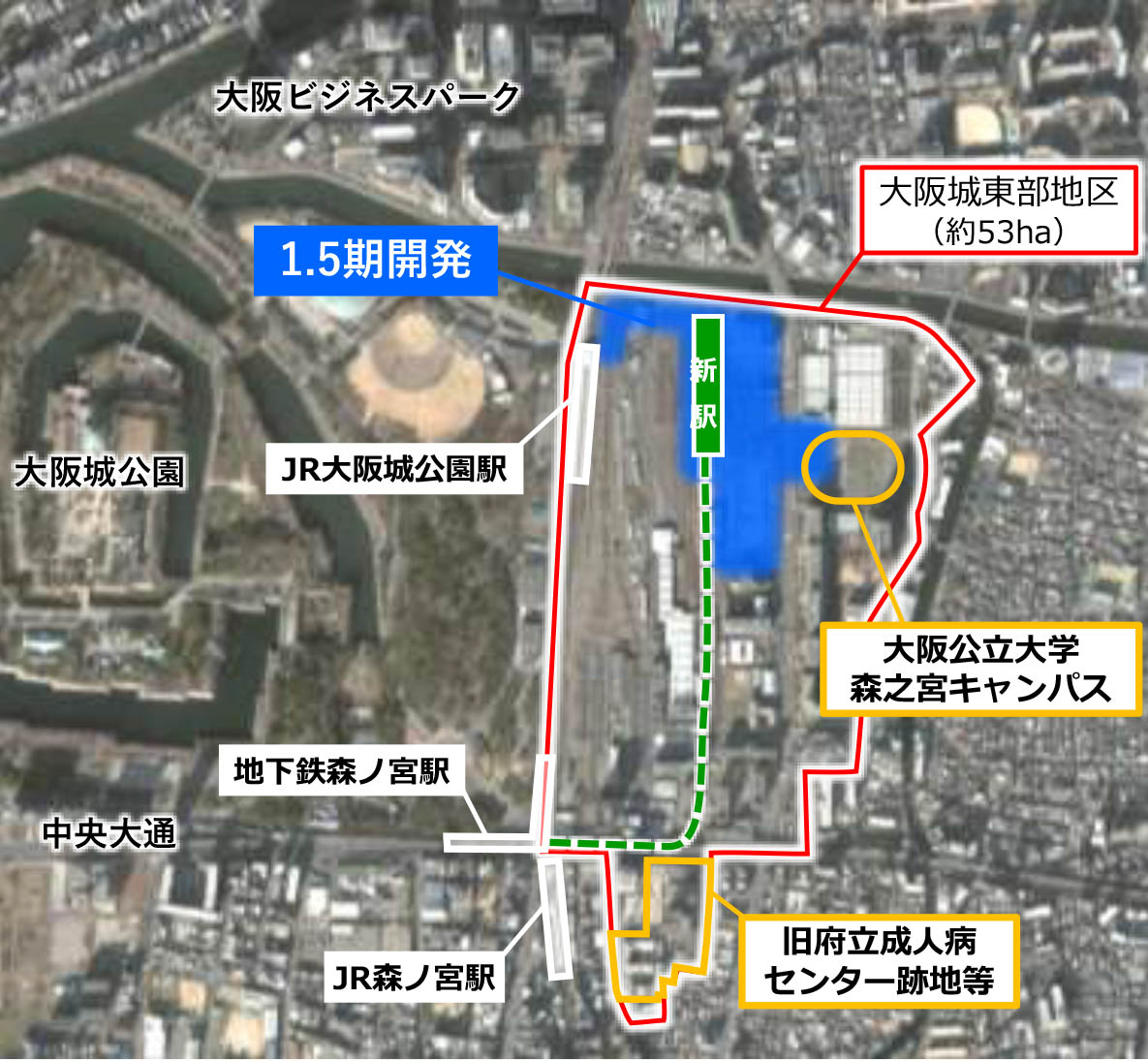

| 第3段階 | 2024年12月〜2025年9月 | 1.5期開発の公募方針を公表し、事業者募集を実施したが、2025年9月に応募申込なしで公募終了 | 最大の失速局面です。構想自体は前に進んでいた一方、当初条件では民間が採算を見込みにくかったことが表面化 |
| 第4段階 | 2025年9月〜2026年4月 | 2025年9月に大阪公立大学森之宮キャンパスが開設。その後、2026年4月7日の日経報道で、三菱地所を代表とする共同事業体が候補に選ばれたと伝えられた | ここで初めて、止まりかけた計画が具体的な民間パートナー候補を得て再始動したことが見えてきました。今回のニュースが大きいのはこの点 |
前に進めるには事業性の再設計が必要だった
ここで重要なのは、アリーナ構想そのものは今回突然出てきたわけではないという点です。大阪府・大阪市の「1.5期開発の開発方針」には、「大阪城ホールとの相乗効果を発揮するアリーナ・ホール等を中心とした複合開発」を進めること、さらに「1万人以上の大規模集客・交流施設を中心とした複合的な機能の導入」を図ることが、はっきり書かれています。つまり、森之宮開発の中心には当初から大規模アリーナがありました。
一方で、公募は不成立でした。ここから見えてくるのは、計画の障害が「構想不足」ではなく、採算性の壁だったということです。今回の日経報道では、新駅や駅ビルに加えてタワーマンションも整備対象に含まれています。これはかなり意味が大きい部分です。アリーナは集客力がある一方、事業収支はイベント稼働や運営力に左右されやすく、単体での採算確保が簡単ではありません。そこに住宅や商業を組み込めば、分譲や賃貸、日常消費による収益基盤を加えることができるため、アリーナを核としながら、住宅・商業・交通結節機能で全体の事業性を底上げする構図が見えてきます。
近畿圏の会場不足は深刻な状況
なぜそこまでしてでも大規模アリーナが必要なのか。理由は明快です。近畿圏の会場不足が、エンタメ産業の東京一極集中を加速させるリスクとして、業界内で明確に問題視されているからです。
コンサートプロモーターズ協会(ACPC)関西支部会は2024年2月の声明で、2030年までに首都圏では1万席規模の会場が15施設開業予定である一方、近畿圏の大規模アリーナ計画は途中段階を含めても3施設にとどまると指摘しました。そして、このまま首都圏一極集中が進めば、「大型公演の近畿飛ばし」がさらに加速すると警鐘を鳴らしています。これは業界団体が公式に表明した危機感であり、近畿圏の会場不足がすでに現実的な競争課題になっていることを示しています。
つまり、アリーナ不足は「ライブが少し減るかもしれない」という程度の話ではありません。会場が足りなければ、ツアーは効率のよい首都圏に寄り、近畿圏は後回しになりやすい。さらにその結果として、周辺のホテル、飲食、物販、交通といった関連消費も東京側に吸い上げられていきます。森之宮アリーナ計画は、こうした流れを食い止めるための都市インフラ整備として捉える必要があります。
もちろん、現時点で「タワーマンション追加が採算改善の決め手だった」と公式に明言されたわけではありません。ただ、前回は応募ゼロで失速し、今回は住宅を含む複合開発として具体化したという事実を並べると、今回の前進は、事業スキームの再設計によって成立可能性を高めた結果と考えるのが自然です。
音楽産業は「ライブを含む体験経済」へ移行

出展:TOYOTA ARENA TOKYO
この背景には、音楽産業の収益構造の変化があります。ぴあ総研によると、2024年のライブ・エンタテインメント市場規模は7,605億円となり、過去最高を更新しました。2019年の6,295億円を上回り、2023年比でも10.9%増です。市場はコロナ禍からの回復を超え、明確に拡大局面に入っています。
一方で、日本レコード協会によると、2025年の国内音楽ソフト・音楽配信売上推計は3,988億円でした。もちろんCDや配信が今も重要な収益源であることは変わりません。ただ、ライブ市場が過去最高を更新し、大規模会場の高稼働やチケット単価の上昇が市場拡大を牽引している現状を見ると、音楽産業全体が録音物の販売だけではなく、リアルイベントを含む体験消費の比重を強めていることは明らかです。
この構造変化は、東京一極集中をさらに強めやすい性質を持っています。なぜなら、ライブで稼ぐ時代ほど、大規模会場が連続確保でき、周辺消費も取り込める都市の優位性が増すからです。首都圏では新アリーナの供給が相次ぎ、ツアーやイベントを組みやすい環境が整いつつある一方、関西はその供給が追いついていません。だからこそ、大規模アリーナの整備は「あればいい」ではなく、なければ負ける都市基盤になっています。
森之宮は東部の新拠点を成立させる装置
今回の計画が持つ意味は、会場不足対策だけではありません。森之宮は、新駅だけできても弱い。大学だけでも弱い。アリーナだけでも弱い。新駅、大学、アリーナ、駅ビル、商業、住宅、歩行者ネットワークがつながって初めて、都市拠点として成立する計画です。大阪府の開発方針でも、大学キャンパスから大規模集客施設、新駅、水辺空間、大阪城公園駅をつなぐ歩行者空間のネットワーク化が掲げられており、まち全体の回遊性まで含めて設計されています。
しかも、森之宮では大阪公立大学のキャンパスがすでに先行開設しています。大学だけ先にできて周辺整備が遅れれば、せっかくの立地ポテンシャルを十分に活かせません。今回、三菱地所級の事業者が候補として浮上したことで、森之宮はようやく「大学だけの街」でも「アリーナだけの街」でもなく、日常と非日常が重なる東部拠点として現実味を帯びてきました。
今回のニュースをどう評価すべきか
結論を言えば、今回のニュースはかなり大きな前進です。
第1に、森之宮1.5期開発は一度、公募不成立で止まりかけました。今回の報道は、その停滞局面を超えて、具体的な民間パートナー候補が見えたことを意味します。
第2に、その前進は、単なるアリーナ新設ではありません。住宅や商業を組み込んだ複合開発へ再設計することで、事業採算性を高めながら計画を再起動させた可能性があります。これは失速案件を前に進めるうえで非常に大きい変化です。
第3に、関西の会場不足はすでに「関西飛ばし」を危惧する段階にあり、音楽産業はライブを含むリアルイベントの比重を高めています。そうした中で大規模アリーナの整備は、都市の魅力向上策ではなく、東京一極集中を食い止めるための基盤整備そのものになりつつあります。
そう考えると、今回の森之宮アリーナ計画は単なる大型再開発ではありません。止まりかけた開発を事業性の再設計によって立て直し、関西の会場不足という構造課題に対する打ち手へと再定義した動きです。
大阪城ホール1施設に依存する時代は、すでに限界が見えています。万博記念公園、難波、そして森之宮。複数の大規模アリーナがようやく動き始めた今、大阪は初めて「イベントを受け止められる都市」へ近づきつつあります。その中でも森之宮は、新駅、大学、住宅、商業を抱き合わせた開発である分、単なる箱ものを超えた意味を持っています。
今回のニュースは、その森之宮が構想から再び実装へ戻ったことを示す、見逃せない一歩だと思います。
出典元
- 日本経済新聞 2026年4月7日「大阪メトロと三菱地所が『第2大阪城ホール』 1万人規模で28年度以降に」
- Osaka Metro「森之宮新駅構想について」
- Osaka Metro「大阪城東部地区1.5期開発事業 公募結果について」
- Osaka Metro「大阪城東部地区1.5期開発事業を推進する開発事業者の決定について」
- 大阪府・大阪市「大阪城東部地区1.5期開発の開発方針」
- 大阪公立大学「森之宮キャンパス」
- ACPC関西支部会「関西地区のアリーナ建設計画に関する声明」
- ぴあ総研「2024年ライブ・エンタテインメント市場規模」
- 日本レコード協会「2025年国内レコード市場(音楽ソフト+音楽配信)は3,988億円と推計」
