出展:JR東日本
新幹線整備まで長期間を要する地域に対し、国が既存の在来線を「速く、強くして残す」という新たな政策軸を打ち出し、本格化に向けて動き始めました。国土交通省は2026年8月28日に公表した2027年度の鉄道局関係予算概算要求で、**「在来線の高速化」**を独立した主要施策に位置付けました。
これは新しい補助制度の創設でも、具体路線の着工決定でもありません。従来の幅広い調査から一歩進み、高速化の調査と施設整備への補助を同じ政策項目に載せたことが最大の変化です。
「新幹線か現状維持か」の二択を変える
| 項目 | 2026年度概算要求 | 2027年度概算要求 |
|---|---|---|
| 政策上の表現 | 幹線鉄道ネットワーク等に関する調査 | 在来線の高速化 |
| 位置付け | 基本計画路線、高機能化などを一括検討 | 整備新幹線に続く独立施策 |
| 調査費 | 国費4.68億円の内数 | 国費4.95億円の内数 |
| 施設整備 | 高速化向け支援を独立記載せず | 幹線鉄道等活性化事業費補助を明記 |
| 公式目的 | 整備・運行手法や方向性を調査 | 地域間連携、地域活性化、高速輸送体系の形成 |
さらに「骨太の方針2026」にも、整備新幹線、リニア、都市鉄道などと並んで**「在来線の高速化」**が明記されました。鉄道局内の調査テーマから、国土形成と地域成長を支える政府方針へ引き上げられた形です。
なぜ今、在来線高速化なのか

出展:JR東日本
今回の資料が背景を直接列挙しているわけではありません。しかし、政府方針と国会答弁をつなぐと、フル規格新幹線の完成を待つ間にも、人口減少とインフラ劣化が進むという危機感が見えてきます。| 背景 | 従来の問題 | 在来線高速化の役割 |
|---|---|---|
| 新幹線整備の長期化 | 次の路線は実現まで数十年を要する可能性 | 待機期間中にも都市間交通を改善 |
| 人口・鉄道需要の減少 | 先送りするほど事業性と地域の負担力が低下 | 需要が残る段階で基幹路線へ再投資 |
| 施設の老朽化 | 原形のまま更新しても利便性は変わらない | 更新時に線形・信号・輸送力も改良 |
| 巨額事業の負担 | 鉄道会社や自治体だけでは大型改良が困難 | 国を含む整備・負担スキームを構築 |
| 具体案件の成熟 | 技術的な検討が進んでも制度がなく動かない | 調査から補助、事業化への経路を整備 |
国会では時速160~200km程度の「中速鉄道」が提案されましたが、これは質問者が示した構想です。国交省が今回の政策について、全国一律の速度帯を決定したわけではありません。
政策の本質は最高速度の数字ではなく、新幹線完成まで何十年も待つのではなく、既存線を使って地域間移動を先に改善することにあります。
目指すのは「速い列車」ではなく「速く、強い幹線」

出展:山形県
国交省が掲げる公式目的は、広域的な地域間連携の強化、地域活性化、高速輸送体系の形成です。本稿でいう「強くする」とは、単なる速度向上ではなく、遅延・運休を減らし、増発しやすく、災害にも対応しやすい路線へ再構築することを指します。
| 整備手法 | 鉄道機能の改善 | 地域への効果 |
|---|---|---|
| トンネル・曲線改良 | 距離短縮、通過速度向上 | 所要時間短縮、都市間競争力向上 |
| 行き違い設備の増設 | 単線区間の列車交換能力向上 | 増発余地、遅延回復力の向上 |
| 信号保安設備の改良 | 運転間隔の短縮 | 輸送力、安全性、ダイヤ柔軟性向上 |
| 電化 | 車両性能・運行効率の向上 | 速達化、省力化 |
| 難所区間の付け替え | 雪、雨、落石などの影響低減 | 運休削減、定時性、国土強靱化 |
| 既存線への重点投資 | ネットワークを維持しながら段階整備 | 新幹線を待てない地域にも適用可能 |
したがって今回の動きは、新制度の創設というより、既存在来線を重点改良する政策と補助制度の再起動と捉えるのが正確です。
調査と補助を用意、ただし高速化専用予算ではない
| 2027年度概算要求 | 金額 | 注意点 |
|---|---|---|
| 鉄道整備等基礎調査委託費等 | 国費4.95億円の内数 | 基本計画路線などの調査と共通 |
| 幹線鉄道等活性化事業費補助 | 事業費19.13億円の内数 | 在来線高速化以外にも使用 |
| 同・国費 | 5.79億円の内数 | 高速化への配分額は未公表 |
| 前年度要求・同補助 | 事業費12.26億円、国費3.67億円 | 要求額同士では約1.6倍 |
また、現時点では概算要求にすぎず、対象路線、配分額、整備主体、国・自治体・鉄道会社の負担割合は決まっていません。
今回できたのは、全国で工事を始める財源ではなく、各地の構想を調査し、実現可能な案件を事業化へ進める政策上の入口です。

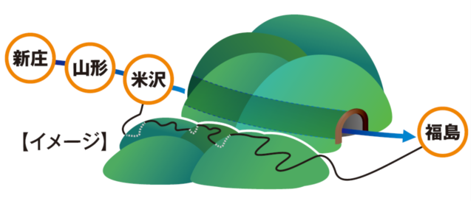

先行候補は山形新幹線「米沢トンネル」

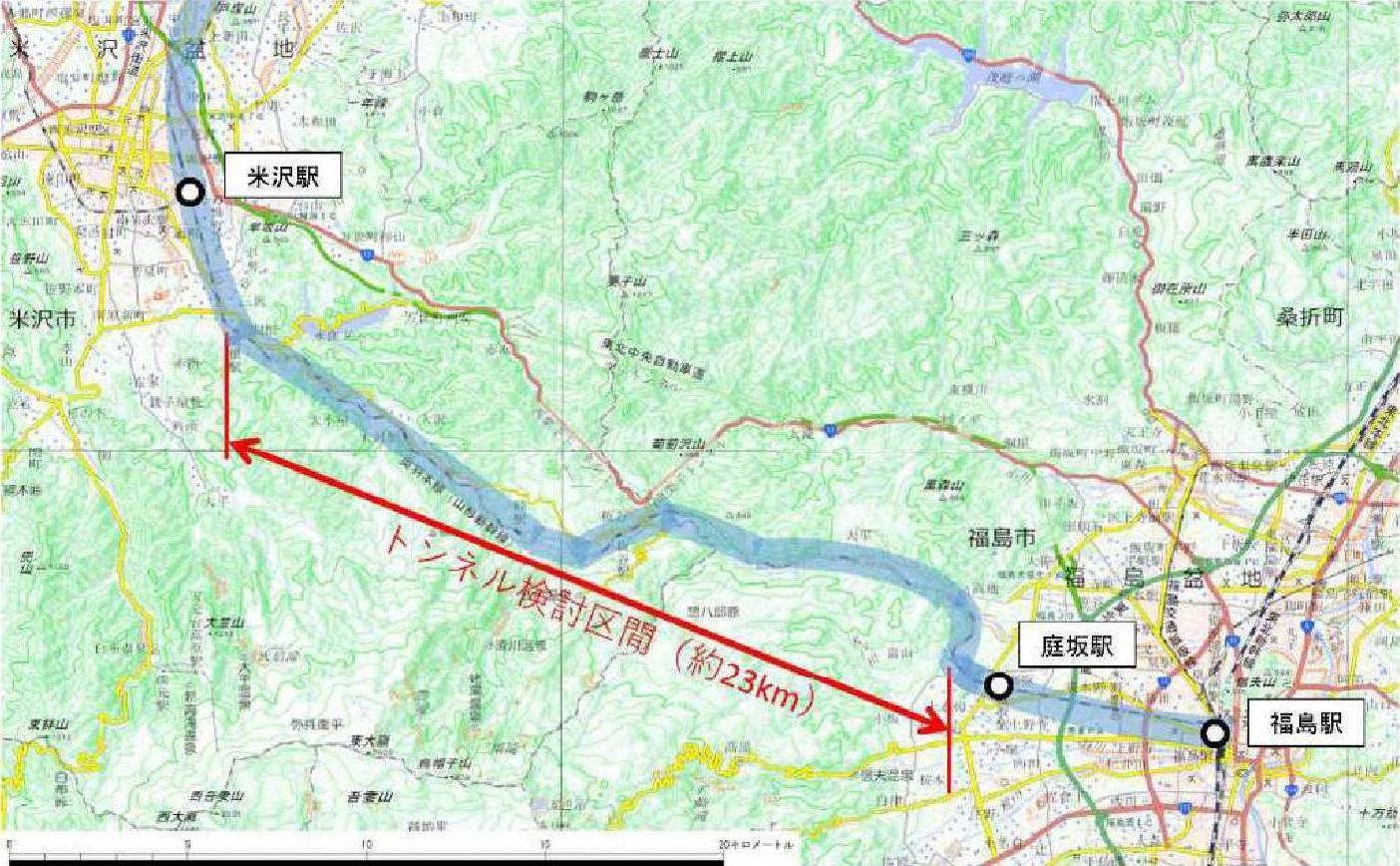

国交省は対象路線を公表していませんが、新政策の先行候補として有力視されるのが、山形新幹線・福島―米沢間の米沢トンネル(仮称)です。
| 米沢トンネル | 計画内容 |
|---|---|
| 区間 | 奥羽本線・庭坂駅付近―米沢駅 |
| 延長 | 約23km |
| 概算事業費 | 約2,300億円 |
| 工期 | 着工から約19年 |
| 時間短縮 | 10分強 |
| 主な目的 | 雪、雨、強風、動物衝突などによる輸送障害の削減 |
| 運休・遅延 | 2014~2022年度平均173本、その約4割が福島―米沢間に起因 |
| 線形 | 将来200km/h以上で走行可能な設計を想定 |
| 県の試算 | 建設時の経済波及効果約3,353億円、来訪者年約8.9万人増、年間波及効果約33億円増 |
| 最大の課題 | 整備・保有主体と国、県、JR東日本の負担割合 |
山形県知事は今回の概算要求について、在来線高速化への支援強化が米沢トンネルの整備実現に「大きく寄与する」と表明しました。国交省が正式に補助対象へ指定したわけではありませんが、政策が想定する「高速化と安定輸送を同時に実現する大型在来線改良」に最も近い案件です。(山形県公式サイト)
政策軸はできたが、事業制度はこれから
| 今回明確になったこと | 今後決めること |
|---|---|
| 在来線高速化を主要施策に位置付け | 対象路線と選定基準 |
| 調査費と施設整備補助を併記 | 高速化への具体的な配分額 |
| 既存補助制度を再活用 | 補助率と長期財源 |
| 国が高速化へ関与する方針 | 整備・保有・運営主体 |
| 地域の実情に応じて促進 | 国・自治体・鉄道会社の負担割合 |
| 2027年度概算要求に計上 | 政府予算案と国会での成立 |
それでも、政策転換の方向は明確です。
新幹線整備まで長期間を要する地域に対し、国が既存の在来線を「速く、強くして残す」という第三の選択肢を用意し始めました。
今回の概算要求は、その完成形ではありません。しかし、日本の幹線鉄道政策が、「新幹線を造るか、現在のまま待つか」という二択から脱却する第一歩です。
米沢トンネルは、この政策が調査項目にとどまるのか、実際の大型投資を動かす制度へ育つのかを占う最初の試金石になりそうです。
