大阪・万博記念公園駅前で進む大規模アリーナ計画について、着工・完成時期が具体化しました。
建設通信新聞は2026年8月19日、OSAKA LIVE合同会社が進める大規模開発が2027年1月中旬にも着工し、アリーナなどを2030年4月15日に完成する予定だと報じました。設計・施工者は現時点で明らかになっていません。
大阪府との一部変更実施協定が定める公式工程は、2027年2月28日までの造成工事着手と、2030年7月31日までの第1期開業です。ただし、第1期に含まれる③敷地の住宅については、2031年3月31日までの開業期限が別途設定されています。
2026年7月には三井不動産と東急不動産がOSAKA LIVEに加入。従来の三菱商事都市開発、AEG、関電不動産開発と合わせて5社構成となりました。2021年の事業者選定から5年余りを経て、アリーナを中心とする開発は現地工事が視野に入る段階まで進んでいます。
アリーナは地上7階・高さ43.5m、商業・ホテルなどを段階整備

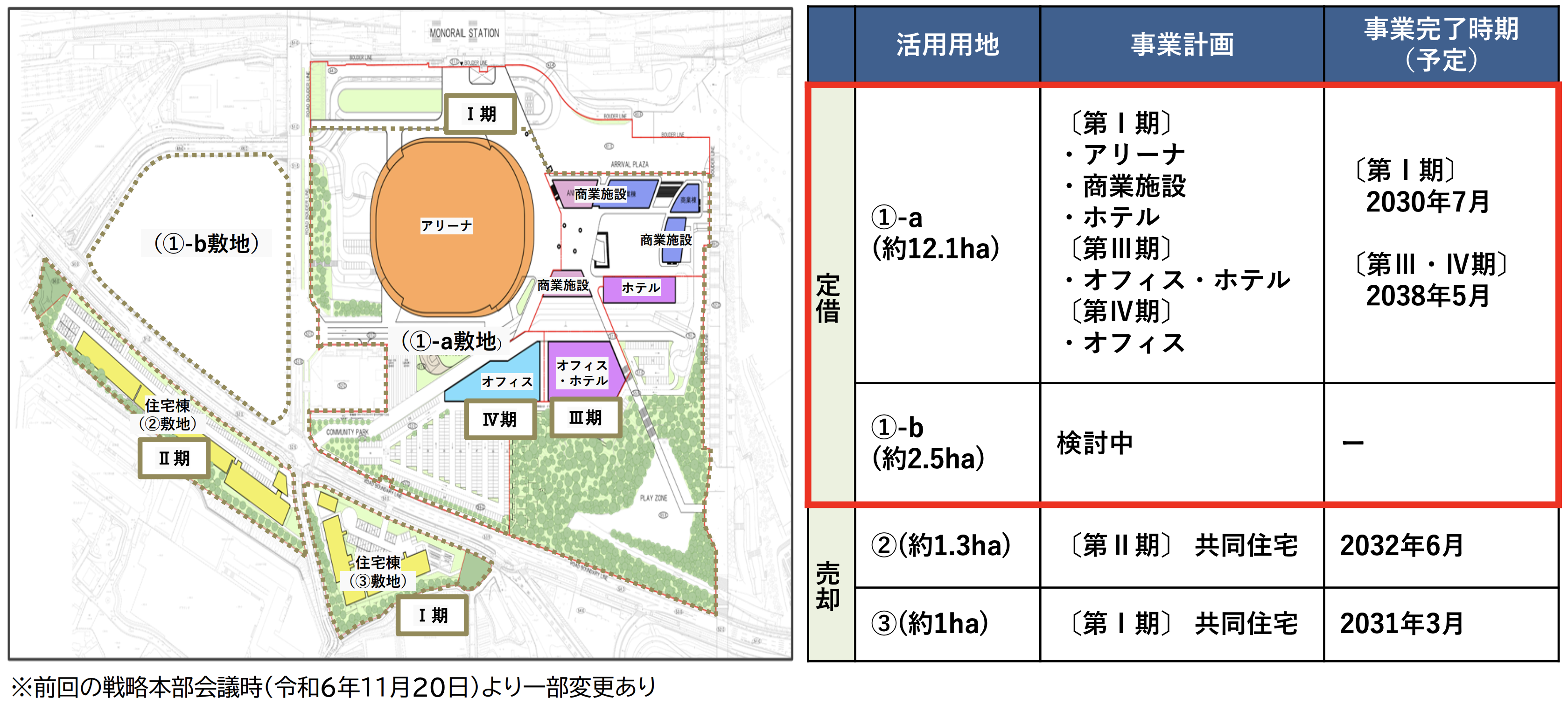

大阪府の正式な事業名称は「万博記念公園駅前周辺地区活性化事業」です。公募対象地約16.9haに、アリーナ、商業、ホテル、オフィス、住宅などを段階的に整備します。
| 項目 | 現在確認できる内容 |
|---|---|
| 公募対象地全体 | 約16.9ha |
| 用地①-a | 約12.1ha |
| 中心街区の開発事業区域 | 130,372.55㎡ |
| アリーナ | 約1万8,000席、地上7階、高さ43.5m |
| スイート | 42室 |
| ホスピタリティラウンジ | 3カ所 |
| 店舗・ホテルなど | 地上9階・地下1階、高さ最大41.78m |
| 事務所・ホテル | 地上10階・地下1階、高さ45m |
| 事務所 | 地上9階・地下1階、高さ45m |
| 報道による開発着工予定 | 2027年1月中旬 |
| 協定上の造成着手期限 | 2027年2月28日まで |
| 報道によるアリーナ等完成予定 | 2030年4月15日 |
| 協定上の第1期開業期限 | 2030年7月31日まで※ |
用地①-aと、吹田市への開発申請に記載された中心街区は対象範囲・定義が異なるため、面積は単純比較できません。
AEGの公式情報では、アリーナは1万8,000席、42室のスイート、3カ所のホスピタリティラウンジを備え、2027年着工、2030年の第1期開業を予定しています。
建設通信新聞は、中心街区に**アリーナ、物販店舗、宿泊施設など5棟、総延床面積84,472㎡**を整備すると報じています。ただし、この数値は大阪府・吹田市の公開資料では同一条件の記載を確認できないため、現時点では報道値として扱う必要があります。
三井不動産・東急不動産が加入、OSAKA LIVEは5社構成へ

出典:Manica Architecture Osaka Arena
大阪府は2026年6月10日、三菱商事都市開発、Anschutz Entertainment Group, Inc.(AEG)、関電不動産開発の3社が、本事業専用のOSAKA LIVE合同会社を設立したと公表しました。7月27日には三井不動産と東急不動産が新たな社員として加入しました。
| OSAKA LIVEの構成 | 現在の位置付け |
|---|---|
| 三菱商事都市開発 | 従来3社の一角、代表社員 |
| AEG | 従来3社の一角 |
| 関電不動産開発 | 従来3社の一角 |
| 三井不動産 | 2026年7月27日に加入 |
| 東急不動産 | 2026年7月27日に加入 |
変更協定では、OSAKA LIVEを事業全体の契約主体となる「マスターGK」に位置付け、その下にアリーナ、商業、ホテル、オフィスなど用途別の事業主体を設ける枠組みが示されています。
三井不動産と東急不動産の出資比率や具体的な担当施設は公表されていません。三井不動産は隣接するEXPOCITYの開発主体で、アリーナ事業の実績もありますが、新アリーナとの具体的な連携策も現時点では未公表です。
北側は定期借地、南側の住宅用地は売却
土地の事業スキームは、外周道路の北側と南側で異なります。アリーナなどを整備する北側は、大阪府が土地を保有したまま一般定期借地権を設定します。一方、外周道路南側の住宅用地は事業者へ売却します。
| 区分 | 面積 | 土地スキーム | 契約期限 |
|---|---|---|---|
| 物件番号1・北側中心街区 | 103,650㎡ | 一般定期借地 | 2027年1月31日まで |
| 物件番号2・①-b | 25,000㎡ | 一般定期借地 | 2027年1月31日まで |
| 物件番号3・住宅用地② | 13,200㎡ | 売却 | 2028年11月30日まで |
| 物件番号4・住宅用地③ | 9,690㎡ | 売却 | 2027年1月31日まで |
物件1の貸付契約と物件3・4の売買契約には、それぞれ所定の開発許可取得が条件となっています。物件4については、物件1の開発許可取得も条件です。許可未取得などの場合は、協議によって契約期限を延長できます。
したがって、2027年1月中旬は現時点で報じられている着工予定であり、大阪府や吹田市が正式な着工日として公表したものではありません。
2021年の事業者決定から約6年、当初の2027年開業は2030年へ
本事業は2021年5月、大阪府が三菱商事都市開発、AEG、関電不動産開発の共同企業体を事業予定者に決定したことで本格化しました。当初は2027年秋頃のアリーナ開業を目指していましたが、住宅配置や行政手続きなどの見直しを経て、現在は2030年開業を目指す工程に変更されています。
| 時期 | 主な動き |
|---|---|
| 2021年5月19日 | 事業予定者を決定 |
| 2023年7月26日 | 基本協定を締結 |
| 2024年7月31日 | 実施協定を締結 |
| 2024年10月28日 | 吹田市が共同住宅を含む当時の計画について、条例要件を満たさないとの見解を提示 |
| 2025年1月15日 | 環境アセスメント提案書・大規模開発事業構想届出書を提出 |
| 2026年4月30日 | 一部変更実施協定を締結 |
| 2026年5月21日 | 中心街区の事前協議承認を申請 |
| 2026年6月10日 | OSAKA LIVE設立を公表 |
| 2026年7月27日 | 三井不動産・東急不動産が加入 |
| 2026年8月19日 | 2027年1月中旬着工、2030年4月15日完成予定と報道 |
| 2027年2月28日まで | 協定上の造成工事着手期限 |
| 2030年7月31日まで | 第1期開業期限 |
| 2031年3月31日まで | ③敷地住宅の開業期限 |
ただし、吹田市の公開ページでは中心街区の事前協議承認通知日はまだ掲載されていません。環境影響評価も継続中であり、行政手続きがすべて完了した段階ではありません。
住宅計画はなお流動的、①-bはアリーナ開業後も見極めへ
住宅部分には、アリーナより多くの不確定要素が残っています。万博記念公園内の①-bでは当初、共同住宅が計画されていました。住民から反対意見が出され、吹田市議会でも住宅建設に反対する決議が可決されるなか、吹田市は2024年10月、共同住宅を含む当時の計画について条例上の要件を満たさないとの見解を大阪府に示しました。
これを受け、①-bの住宅計画は変更され、現在は別用途を検討しています。一方、外周道路南側の用地②・③では共同住宅の行政手続きが進んでいます。
| 用地 | 現在の計画 | 完成予定 | 手続き状況 |
|---|---|---|---|
| ①-b 約2.5ha | 用途を再検討 | 未定 | 代替案を検討 |
| ② | 304戸・地上10階・高さ30.99m | 2032年6月予定 | 事前協議承認申請済み |
| ③ | 236戸・地上14階・高さ44.99m | 2031年3月予定 | 事前協議承認申請済み |
①-bについて、事業者側は概ね1年後にまず代替案の方向性を示し、2030年予定のアリーナ開業後、1年程度、市場環境や地域への環境影響を見極めたうえで具体的な代替案を提案したいとの意向を示しています。
これに対し大阪府は、代替案を必ず提案する必要があるとの立場から、概ね1年後の方向性報告と、その後も具体化に向けた検討を速やかに進め、適宜報告するよう求めています。
通常日はモノレール増便、重複開催日には追加対策

最大1.8万人を収容するアリーナでは、大阪モノレール、周辺道路、歩行者動線を含む交通処理が重要な課題となります。
事業者の試算では、スタジアムと重ならない通常日は、モノレールを千里中央方面5分間隔、門真市方面7.5分間隔に増便することで対応可能としています。スタジアム観客2.5万人未満との重複時も、4分・6分間隔への増便で処理できる見込みです。
| 開催条件 | 想定される対応 |
|---|---|
| 通常のアリーナ開催日 | 千里中央方面5分間隔、門真市方面7.5分間隔 |
| スタジアム2.5万人未満と重複 | 千里中央方面4分間隔、門真市方面6分間隔 |
| 2.5万人超の試合・公園イベントと重複 | 年間最大23~30日。入退場時間の分散などを検討 |
| 3.5万人超の試合・さくら祭りなどと重複 | 年間3~5日程度。周辺駅への誘導、臨時バスなどを検討 |
アリーナ1万8,200人とスタジアム3万5,000人の入退場時間が重なるケースでは、JR茨木駅との臨時路線バス24便程度、新大阪・梅田・難波・三宮・伊丹空港方面への臨時チャーターバス約7~8台が必要との試算も示されています。いずれも現時点では検討案です。
吹田市は2026年8月31日に環境影響評価審査会の交通部会を開催し、本事業の交通課題を審査する予定です。
交通基盤整備は「約61億円要求」から、事業全体69.24億円の債務負担へ

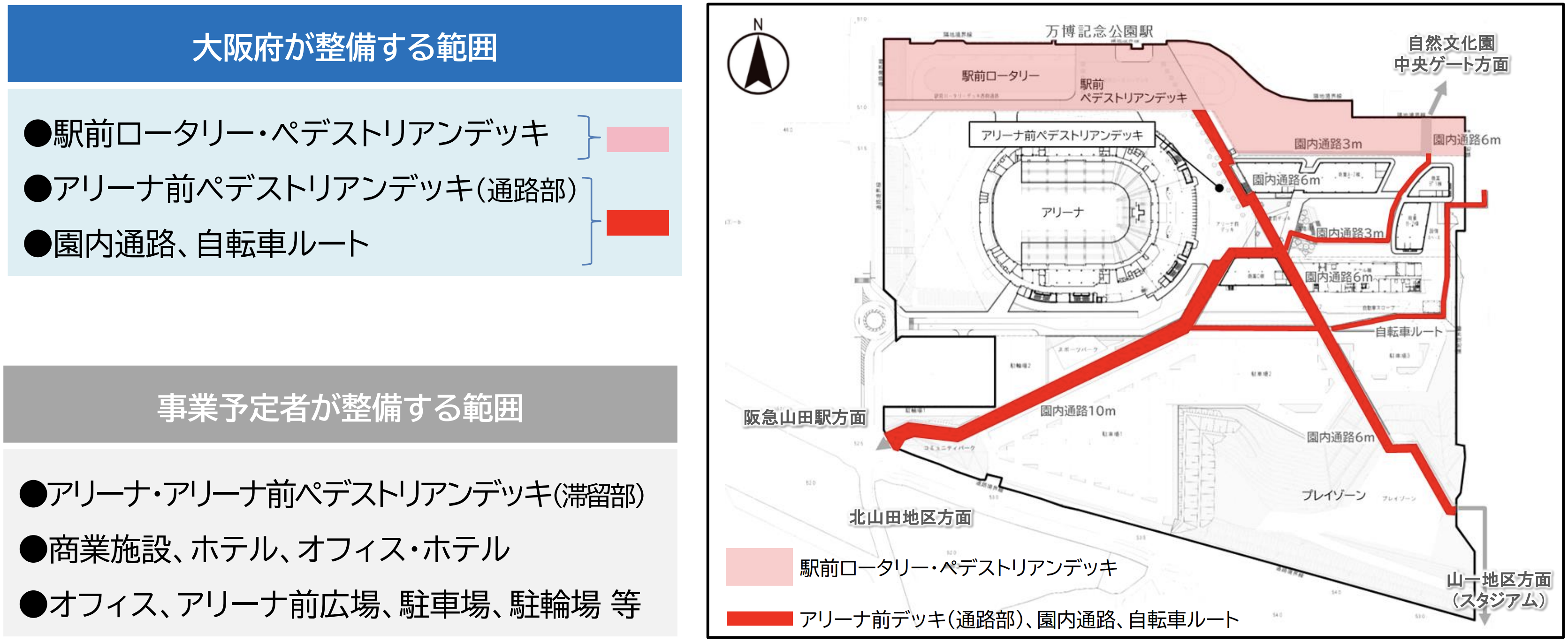

大阪府は、駅前ロータリー、ペデストリアンデッキ、園内通路、自転車ルートなどについて、アリーナ等と一体施工したうえで完成後に府が取得する方式を検討しています。
2026年2月の大阪府戦略本部会議資料では、交通環境整備施設の取得に向け、2026~30年度で約61億円の債務負担行為を当初予算で要求する方針が示されました。府の試算では、個別施工に比べて工期を約20カ月短縮し、少なくとも約2億円の経費縮減を見込んでいます。
その後、3月24日に原案可決された令和8年度日本万国博覧会記念公園事業特別会計予算では、「万博記念公園駅前周辺地区活性化事業」全体について、2026~30年度の債務負担限度額を69億2,379万4,000円としています。
この財源内訳は、他会計からの繰入60億8,600万円、その他8億3,779万4,000円です。ただし、69億2,379万4,000円は事業全体の債務負担限度額であり、交通環境整備施設そのものの確定取得価格ではありません。
交通環境整備施設の取得価格は、設計内容や公共積算との比較、第三者による評価などを踏まえて今後精査し、2030年6月議会への財産取得議案提出が想定されています。
2038年は全体完成の確定時期ではない
大阪府が2026年2月に示した工程では、用地①-aの第III・IV期を2038年5月までに完成させ、「全施設開業」とする想定が示されています。ただし、4月の変更協定では、経済環境の変化などを踏まえ、次期以降の一部プロジェクトを実施しない判断も可能とされました。実施する場合は原則2038年5月31日までの開業とされていますが、合理的な理由があれば期限延長も認められます。
一方、①-bに当たる物件番号2は、事業者のビジネス判断だけで未実施とすることはできません。用途は未定ですが、将来的な事業計画の策定・提出が求められています。
したがって、2038年5月は現時点の最終工程の目安であり、現在描かれているすべての施設が同時期までに完成すると確定したわけではありません。
アリーナは着工が視野に、16.9haの最終形はなお流動的
万博記念公園駅前の開発は、当初の2027年秋開業から大幅にスケジュールが変わりました。それでも、変更協定の締結、OSAKA LIVEの設立、三井不動産・東急不動産の加入を経て、中心街区は2027年1月中旬にも着工、アリーナなどは2030年4月15日完成という具体的な工程が報じられる段階まで進んでいます。
一方、土地契約には開発許可が必要で、行政手続きと環境影響評価は継続中です。①-bの用途は未定で、②・③の住宅、2030年代のオフィス・ホテルなど後続開発にも変更余地があります。
現在地を整理すると、アリーナの実現に向けた工程はかなり具体化した一方、約16.9haの街区全体は、需要、交通、地域環境、事業採算を見極めながら完成形を詰めている段階です。
次の焦点は、中心街区の事前協議承認と開発許可、設計・施工者の公表、8月31日の交通部会、そして2027年1月中旬に報じられている実際の着工です。
