秋田市で進む最大500MW級のAIデータセンター構想が、大型投資案件として輪郭を現し始めました。

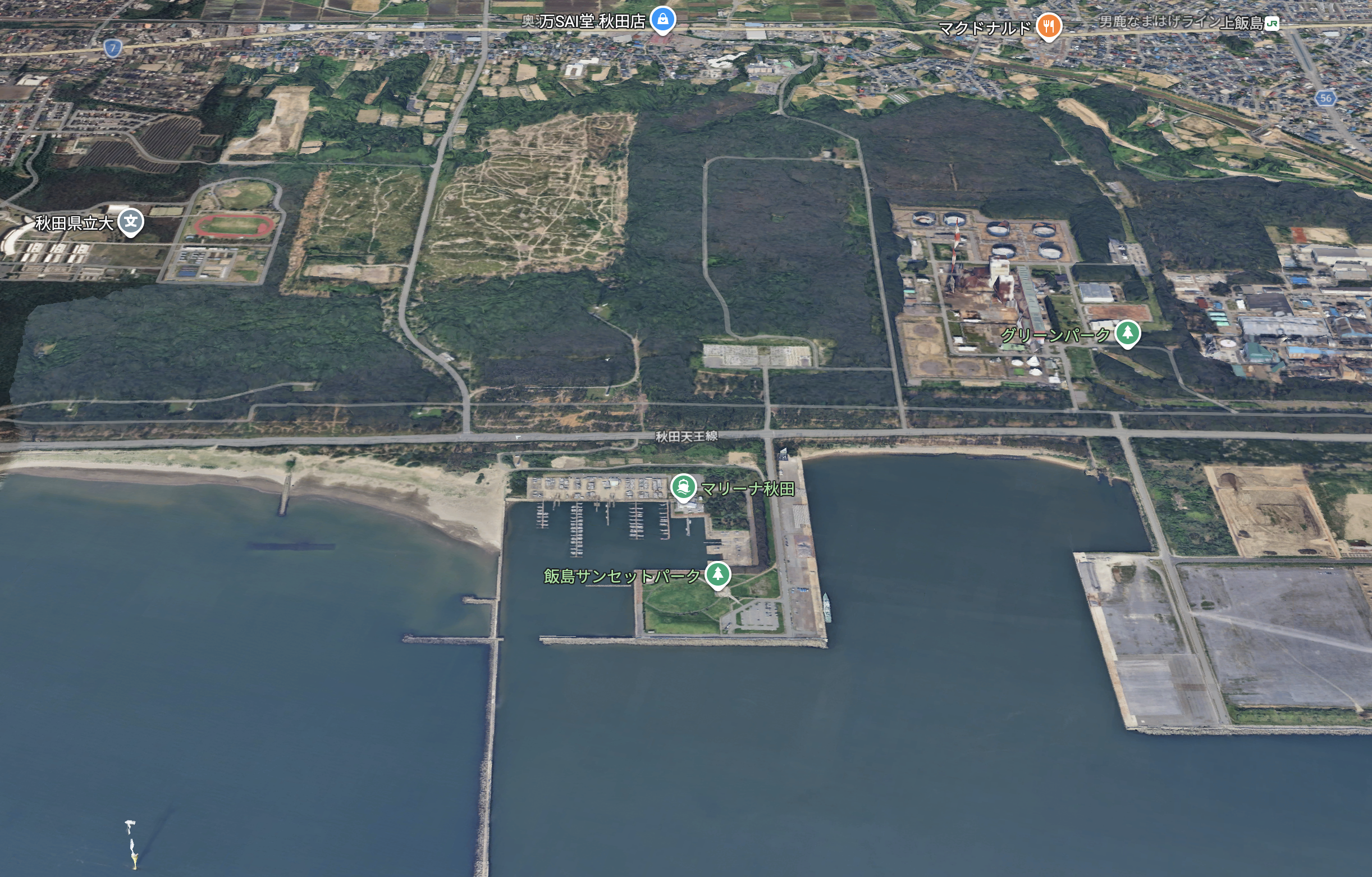

計画地は秋田市飯島地区の「北部地区再生可能エネルギー工業団地」です。AI企業BitgritとITインフラ企業エスツーを中核に、大規模AIデータセンターを整備し、周辺に電力、通信、サーバー、冷却設備、AI関連企業を集積させます。
注目されるのが、UAE・アブダビの政府系投資会社Mubadala Investment Company(ムバダラ)による最大1兆円規模の投資検討です。関連企業の進出まで含めれば、プロジェクト全体の関連投資は最大2兆円規模に達する可能性があります。
もっとも、500MWや2兆円は確定値ではありません。現実的には、数十~100MW級から立ち上げ、需要と電力インフラの整備に合わせて300MW、最終的に500MWへ拡張する段階開発とみるべきです。
2兆円構想の全貌 秋田の電力を「AI計算資源」に変える
| 項目 | 計画内容 |
|---|---|
| 時期 | 2030年代前半から段階稼働を想定 |
| 場所 | 秋田市飯島地区「北部地区再生可能エネルギー工業団地」 |
| 事業主体 | Bitgrit、エスツーを中心にSPCを組成 |
| 規模 | 最大300~500MW級 |
| 資金 | Mubadalaなど国内外の投資家 |
| 従来想定 | 最大約4,000億円、主にデータセンター開発 |
| 最新の関連投資 | 最大約2兆円、電力・通信・設備・サーバーなどを含む |
| Mubadala | 最大約1兆円を検討 |
| 最終目標 | AI・電力・通信・設備産業の集積 |
秋田で発電
→ 秋田でAI計算
→ データを全国・世界へ送信
→ 投資・企業・雇用を呼び込む
従来の最大約4,000億円と今回の最大2兆円では、対象範囲が異なります。事業費が単純に5倍になったのではなく、構想自体が単独のデータセンター開発からAI産業クラスター形成へ拡張したと理解するのが適切です。
AI時代の立地条件は「都市」から「電力」へ

Aligned Data Centers
生成AIの普及によって、データセンターの立地条件は変わりつつあります。GPUを大量に搭載するAIデータセンターでは、通信環境や需要地への近さだけでなく、数十~数百MWの電力を長期・安定的に確保できるかが競争力を左右します。東京や大阪など大都市圏では、用地以上に大規模電力の確保がボトルネックになりつつあります。
その点、秋田県では洋上風力を中心に再生可能エネルギー開発が進み、2026年4月には国のGX政策でデータセンター集積型の有望地域にも位置付けられました。
従来は、秋田で発電した電力を首都圏などへ送り、都市部で消費する構図が中心でした。今回の構想は、これを秋田で発電し、秋田でAI計算に使い、計算結果を通信網で全国・世界へ送る形へ転換しようとしています。
電力をそのまま遠距離へ送るのではなく、発電地で**「計算能力」という高付加価値商品に変える**発想です。電力網と通信網を一体整備する国の「ワット・ビット連携」とも方向性が一致します。
1兆円を検討するムバダラ 資金以上に「信用力」を持ち込む

ムバダラは、世界の大型データセンターや再生可能エネルギー、半導体、AI関連分野に投資するアブダビ政府系の巨大投資会社です。
| 項目 | 内容 |
|---|---|
| 本拠地 | UAE・アブダビ |
| 運用資産 | 約3,850億ドル |
| 2025年投資額 | 約390億ドル |
| 投資地域 | 世界80カ国以上 |
| 重点分野 | AI、DC、半導体、エネルギー、製造 |
| DC投資実績 | Princeton Digital Group、Aligned Data Centers、Yondr、Cologixなど |
| 秋田案件 | 最大約1兆円を検討 |
| 事業組成 | Bitgrit、エスツー |
| 想定参画主体 | 投資家、DC事業者、クラウド企業、電力会社、通信キャリア、ゼネコン等 |
再エネ → デジタルインフラ → データセンター → AI
という投資戦略の延長線上にあります。
正式参画すれば、巨額資金の供給だけでなく、他の投資家や事業会社を呼び込むうえでもプロジェクトの信用力が高まります。
なお、Bitgritとエスツーが自社資金だけで2兆円を投じる計画ではありません。両社が事業を組成し、国内外の投資家、データセンター事業者、電力会社、クラウド事業者などを束ねる大型コンソーシアム型プロジェクトになるとみられます。
狙うのは「500MWの箱」ではない AI産業を丸ごと呼び込む
計画の本質は、巨大なデータセンターそのものではありません。データセンターが生み出す膨大な電力需要と計算需要を起点に、周辺産業を集積させ、AIを中心とした新たな産業クラスターを形成することが狙いです。| 集積分野 | 主な役割 |
|---|---|
| AIデータセンター | GPU・AI計算基盤 |
| 再生可能エネルギー | 大量電力の供給 |
| 電力設備 | 変電、蓄電、非常用電源 |
| 通信 | 大容量・低遅延ネットワーク |
| サーバー | GPU、ラック、ストレージ |
| 冷却 | 液冷などAI向け設備 |
| AI企業 | モデル開発、AIサービス |
| 人材 | AI、電気、通信、設備、運用技術者 |
500MWは「あり得る」 ただし最大の壁は電力と需要

Princeton Digital Group (PDG)
500MWは巨大ですが、現在のAIデータセンター市場で規模そのものが非現実的というわけではありません。国内でもAirTrunkの「TOK1」は、300MW超まで拡張可能な大規模キャンパスとして開発されています。ただし、大型データセンターは最終容量を一括して建設するのではなく、
数十MW → 50~100MW → 200~300MW → 最大500MW
秋田の500MWも、初期稼働容量ではなく、長期的な最大到達容量として見る必要があります。
500MWを年間フル稼働させれば、単純計算の消費電力量は約4.38TWhに達します。しかも、年間発電量だけを確保すればよいわけではありません。24時間365日、数百MWを安定供給する送電網、変電設備、調整電源、非常用電源が必要です。秋田市の過去の誘致調査では、候補地へ200MW級の電力を引き込むだけでも55~69カ月を要するとの試算が示されています。
| 項目 | 現時点の評価・課題 |
|---|---|
| 秋田へのDC立地 | 実現性は高い。行政・事業者が具体的に動いている |
| 初期50~100MW | 比較的現実的。段階開発の起点になり得る |
| 300MW級 | 大口顧客と電力確保が条件 |
| 最大500MW | 大規模な系統増強と長期需要が必要 |
| 発電 | 洋上風力など大規模電源の確保 |
| 系統・変電 | 数百MWを扱う送電網、受変電設備の整備 |
| 再エネ変動 | 蓄電池、調整電源、需給制御が必要 |
| 電力調達 | 長期PPAなどの締結 |
| 通信 | 大容量・低遅延ネットワークの整備 |
| Mubadala参画 | 現時点では未確定、投資検討段階 |
| 最大2兆円 | 周辺産業を含む最大シナリオ |
そして電力と同じくらい重要なのが、計算能力を購入するアンカーテナントです。
Microsoft、AWS、Google、Oracleなどのクラウド・AI事業者や、大量のAI計算能力を必要とする企業との長期契約が成立すれば、
利用契約
→ 将来収益が見える
→ 投資家・銀行が資金供給
→ 次期棟を建設
当面の焦点は、「誰が500MWを使うのか」ではありません。「最初の50~100MWを誰が使うのか」です。
秋田最大の果実は「再エネの高付加価値化」
計画が実現した場合、地域への効果はデータセンターの建設需要にとどまりません。| 分野 | 期待される効果・今後の注目点 |
|---|---|
| 設備投資 | DC、電力、通信、冷却設備への大型投資 |
| 再エネ | 県内電源に大口・長期需要を創出 |
| 企業誘致 | AI、IT、設備、保守関連企業の進出 |
| 雇用・人材 | AI、電気、通信、設備技術者の雇用・育成 |
| 税収 | 固定資産税、法人関連収入 |
| 地域ブランド | 国内有数のAIインフラ拠点化 |
| 産業高度化 | エネルギー供給地からデジタル産業拠点へ転換 |
| 投資判断 | Mubadalaの正式参画 |
| 事業体制 | SPC、共同投資家、DC運営会社の確定 |
| 電力 | 系統接続、PPA、変電・蓄電計画の具体化 |
| 顧客 | 大手AI・クラウド企業との契約 |
| 建設・稼働 | 数十~100MW級で着工・初期稼働 |
| 拡張 | 需要に応じて300~500MWへ増設 |
再エネを売電するだけでなく、
再エネ
→ AI計算
→ デジタルサービス
→ 関連企業・雇用
今後、とりわけ重要なのは、ムバダラの正式参画、数百MWを支える電力計画、大口顧客の獲得です。この3点がそろえば、秋田のAIデータセンター構想は「壮大な計画」から、現実の大型投資案件へと大きく前進します。
「再エネを売る秋田」から「AIを生み出す秋田」へ
このプロジェクトの本質は、500MWや2兆円という数字そのものではありません。目指しているのは、
再エネをつくる地域
→ 再エネを使う産業が集まる地域
→ AI計算資源とデジタルサービスを生み出す地域
仮に最終的に500MWへ到達しなくても、まず50~100MW級のAIデータセンターが稼働し、電力、通信、設備、AI企業の集積が始まれば、秋田にとっては十分に大きな産業転換になります。
一方、500MW・2兆円は現時点で完成が約束された数字ではなく、プロジェクトが描く最大シナリオです。
この構想の成否を決めるのは、巨額の資金だけではありません。電力、通信、AI需要、人材を一体で束ね、「再エネ供給地」を「AI産業拠点」へ変えられるか。そこが、この2兆円構想を読む最大のポイントです。
出典・参考資料
- 秋田市「Bitgrit株式会社および株式会社エスツーとの連携協定」(2025年11月)
再生可能エネルギーを活用したAIデータセンターの設立、AI関連産業の集積、人材育成など、今回の構想の基礎となる連携内容。 - JETRO「秋田市でAIデータセンター建設に向けた連携協定締結」(2025年11月)
Bitgrit、エスツーによるSPC設立、国内外からの投融資、当初想定された最大約4,000億円の投資規模などを掲載。 - 秋田市「北部地区再生可能エネルギー工業団地整備 基本計画」
秋田市飯島地区で整備する再エネ工業団地の基本計画。データセンターや再エネ電源を必要とする製造業、情報通信関連産業などの立地を想定。 - 秋田市「データセンター事業 実施可能性調査報告書」
データセンター誘致に必要な電力・通信インフラなどを検討した基礎資料。200MW級の電力引き込みに長期間を要するとの試算も示されています。 - 経済産業省「GX戦略地域制度の有望地域(1次審査通過地域)を選定しました」(2026年4月24日)
秋田を含むGX戦略地域候補の選定や、データセンター集積型を含む新たな産業クラスター形成に向けた国の支援方針。 - 資源エネルギー庁「エネルギー白書2025」
電力と通信インフラを一体的に整備する「ワット・ビット連携」と、電源立地を踏まえたデータセンターの地方分散について整理。 - Mubadala Investment Company「2025 Annual Review」
2025年末時点の運用資産約3,850億ドル、年間投資額約390億ドルなど、ムバダラの事業・投資規模を確認できる公式資料。 - Mubadala Investment Company「Real Assets / Digital Infrastructure」
Princeton Digital Group、Aligned Data Centers、Yondrなど、ムバダラによる世界の大型データセンター関連投資実績。 - Bloomberg/東洋経済オンライン「日本最大級のAIデータセンター建設、UAEが最大1兆円投資を検討」(2026年8月7日)
秋田で最大500MW程度のAIデータセンターを計画し、ムバダラが最大約1兆円の投資を検討。周辺サプライヤーなどを含めた総投資額が最大2兆円規模に達する可能性を報道。 - 秋田朝日放送「秋田に国内最大級のAIデータセンター 建設費は2兆円規模の見通し」(2026年8月7日)
Bitgritとエスツーを中心とした計画、秋田市北部を候補地とすること、洋上風力発電の活用、UAE側との投資協議などを地元報道として確認。 - AirTrunk「TOK1 Tokyo East」
国内における大規模データセンターの比較事例。千葉県印西市のTOK1は初期60MW超から開発し、最終的に300MW超まで拡張可能なキャンパスとして整備されています。
