難波中二丁目開発計画「B敷地」計画の状況 21.07【2023年1月竣工】

南海電気鉄道、双日、日本政策投資銀行(以下、DBJ)の3社は、ニッピが所有する土地を南海電鉄が賃借したうえで、特定目的会社(会社名:なんば開発特定目的会社)を設立し、大阪市浪速区難波中二丁目においてオフィスビル開発に着手したと発表しました。

新ビルは、地上14階、延床面積約19,700m²の中規模オフィスビルで、基準階貸室面積は約960m²(約290坪)、三面採光による開放的で整型・無柱のオフィス空間を実現しています。2階部分は、なんばパークスに繋がる歩行者ネットワークを延伸整備しペデストリアンデッキで接続、店舗区画を配置します。また低層部には自走式駐車場(172台)を設けることで、オフィス入居者および周辺商業施設の車両ニーズにも対応します。

【出展元】
→当社なんば地区所有地B敷地(南西側)の開発について
難波中二丁目におけるオフィスビル開発について

計画概要

計画名称(仮称)難波中二丁目開発計画のうちB敷地計画
所在地大阪市浪速区難波中二丁目21番2(地名地番)
交通南海難波駅、御堂筋線なんば駅
階数地上14階、棟屋1階、地下0階
高さ58.35m
構造鉄骨造
杭・基礎
主用途事務所、店舗、駐車場
総戸数
敷地面積2505.78㎡
建築面積2179.47㎡
延床面積19673.15㎡
容積対象面積15023.98㎡
建築主なんば開発特定目的会社
設計者大成建設
施工者未定
着工2020年11月16日(予定)
竣工2023年01月10日(予定)
備考

開発地区全体の概要

事業主体Centara Osaka特定目的会社なんば開発特定目的会社大成建設
関電不動産開発
南海電気鉄道
所 在 地大阪市浪速区難波中二丁目20番 2、21番 1大阪市浪速区難波中二丁目21番 2大阪市浪速区難波中二丁目20番 1、21番 3
敷地面積4,404.72㎡2,505.78㎡2,004.84㎡
建築面積3,580.50㎡2,179.47㎡1,131.44 ㎡
延床面積39,175.30㎡19,685.39㎡9,337.07㎡
構造鉄骨造一部鉄筋コンクリート造鉄骨造鉄骨造
階数地上 34階 塔屋 1階地上 14階地上 14階
用途ホテル(515室)店舗
※センタラ・ホテル&リゾートによるハイエンドホテル
オフィス、店舗、駐車場ホテル(249室)、店舗、駐車場
※株式会社ホテル京阪による(仮称)ホテル京阪 なんば グランデ
設 計 者大成建設大成建設大成建設
施 工 者大成建設大成・南海辰村特定建設工事共同企業体未定
工期2020年 4月~2023年 3月2020年 11月~2023年 1月2021 年 7 月~2023 年 1 月

A 敷地 … ニッピから南海電鉄が土地を賃借し、センタラ・ホテル&リゾート、大成建設、関電不動産開発が出資する SPC に対してこれを転貸する。

B 敷地 … 南海電鉄を中心に出資する SPC を設立。ニッピから南海電鉄が土地を賃借し、B 敷地の事業主体である当該 SPC に対してこれを転貸する。

C 敷地 … 事業主体として、大成建設、関電不動産開発とともに事業を推進する。

立面図・配置図

建築計画のお知らせに掲載されていた立面図です。立体駐車場部分が大きく少し驚きました。B敷地計画は、A敷地で建設中のセンタラグランドホテル大阪の機能を補う付随施設的な位置づけの様です。

同じく、建築計画のお知らせに掲載されていた配置図です。B敷地の東側は歪なカタチの「C敷地」になりました。

完成イメージパース

ニッピが所有する難波中二丁目の各敷地における開発はA、B、Cの3つの敷地に分割され行われますが、今回公開されたエリア全体の完成予想パースを見ると、3棟共に統一感のあるデザインとなっており、最初から敷地全体の開発計画のラフが描かれていた様ですね。

ちなみに、各建物の外装に見られる地層のようなデザインは隣接するなんばパークスとの連続性を踏まえ「緑の丘」の「地層」を表した外観デザインとなっています。

ニッピが所有する難波中二丁目が3分割されて細切れ開発される事にショックを受けていましたが、この完成イメージパースを見ると、中々良い感じに見えてきました。

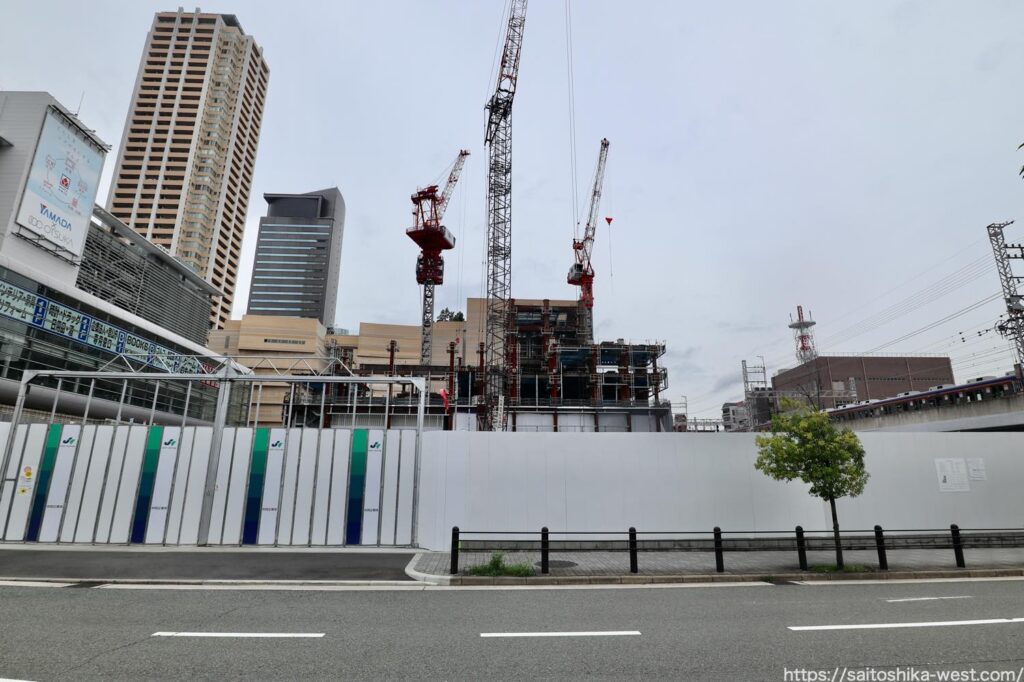

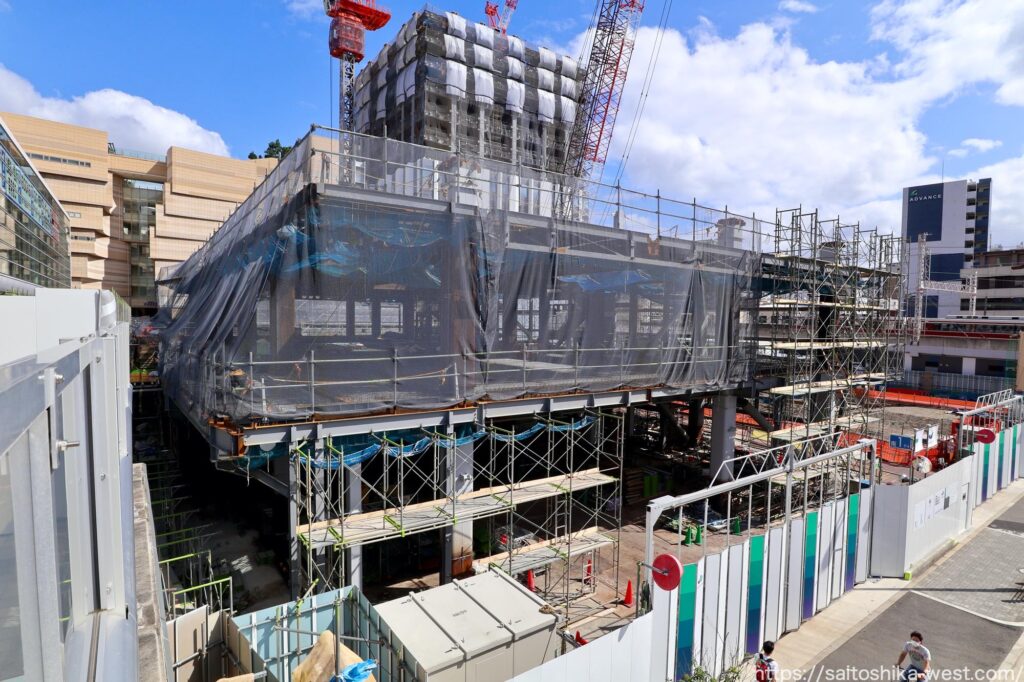

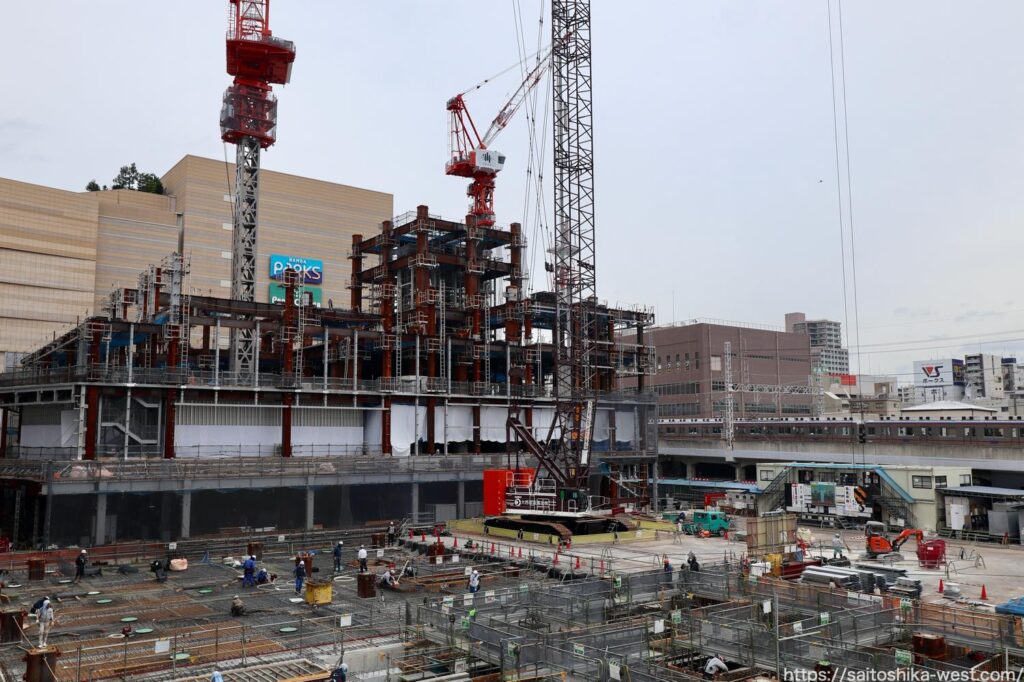

2021年7月の様子

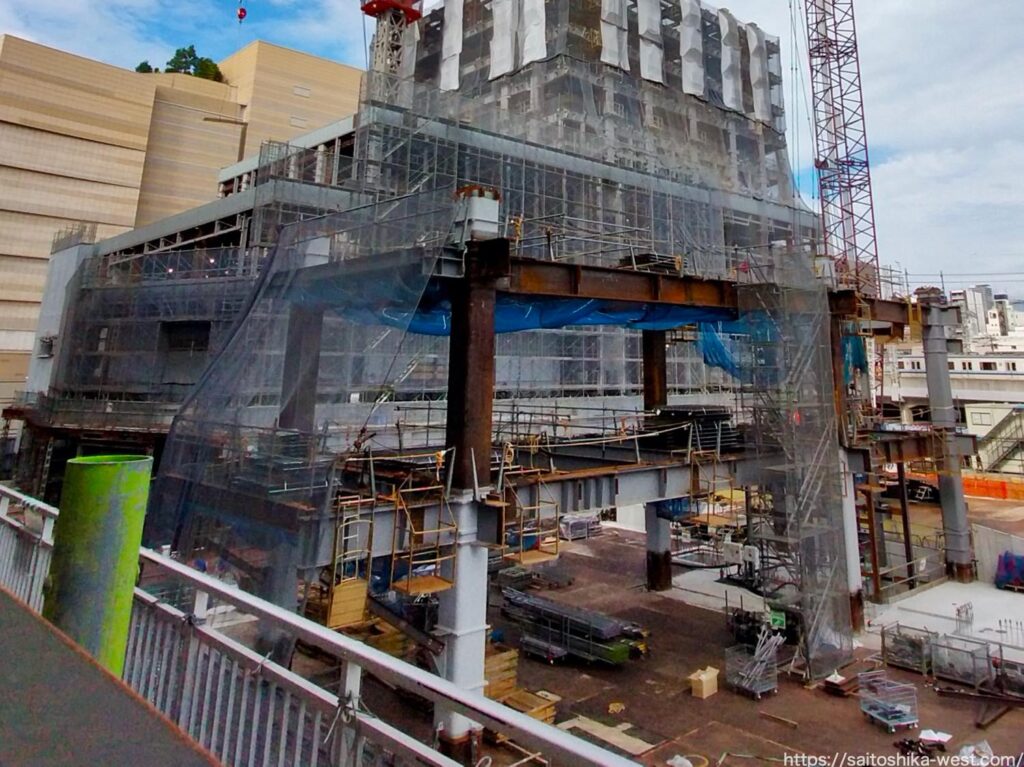

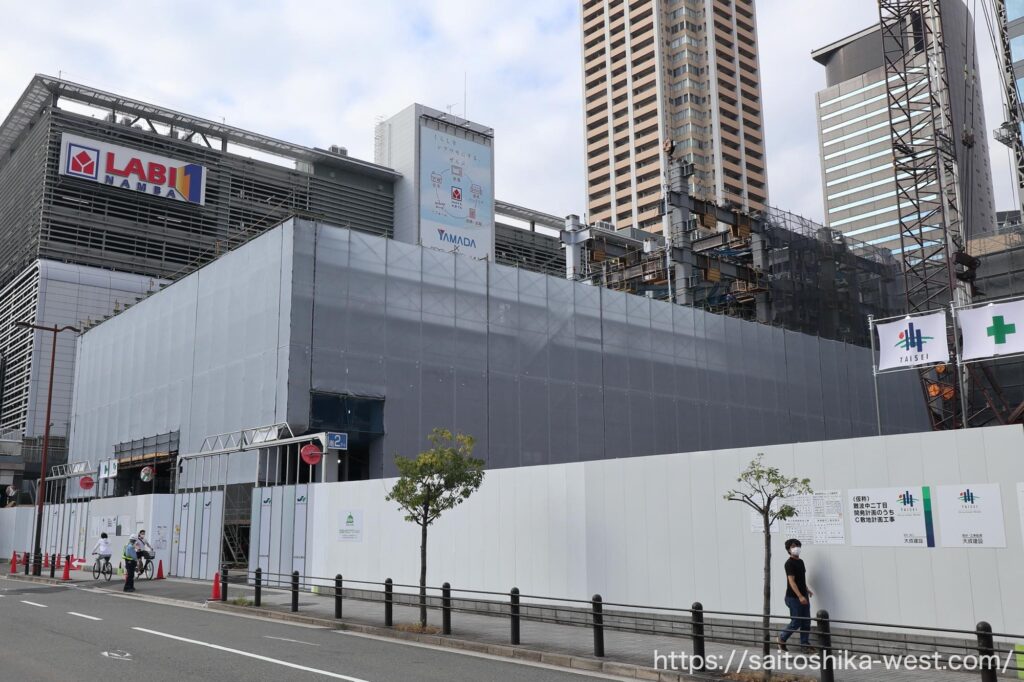

現地の様子です。前回の撮影が2021年5月だったので、約2ヶ月振りの取材です。

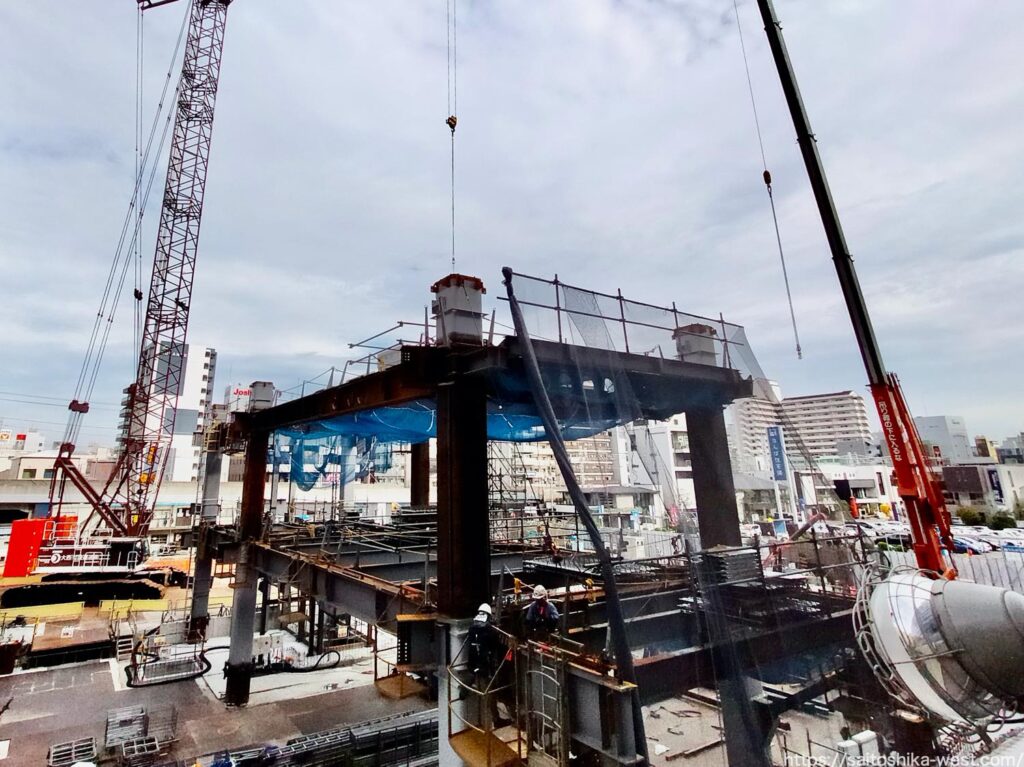

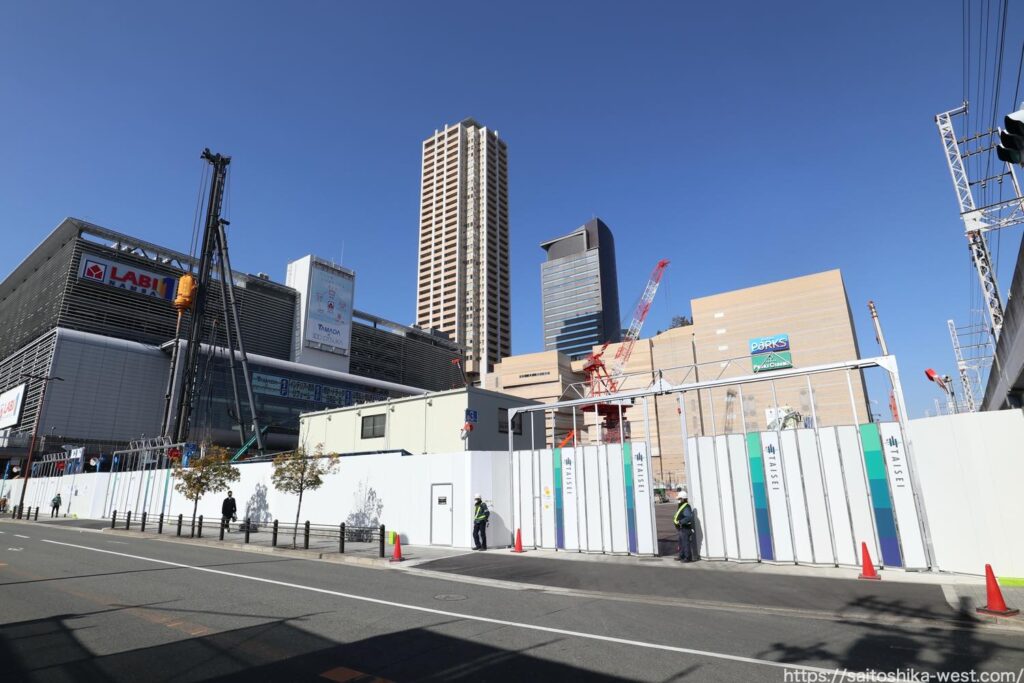

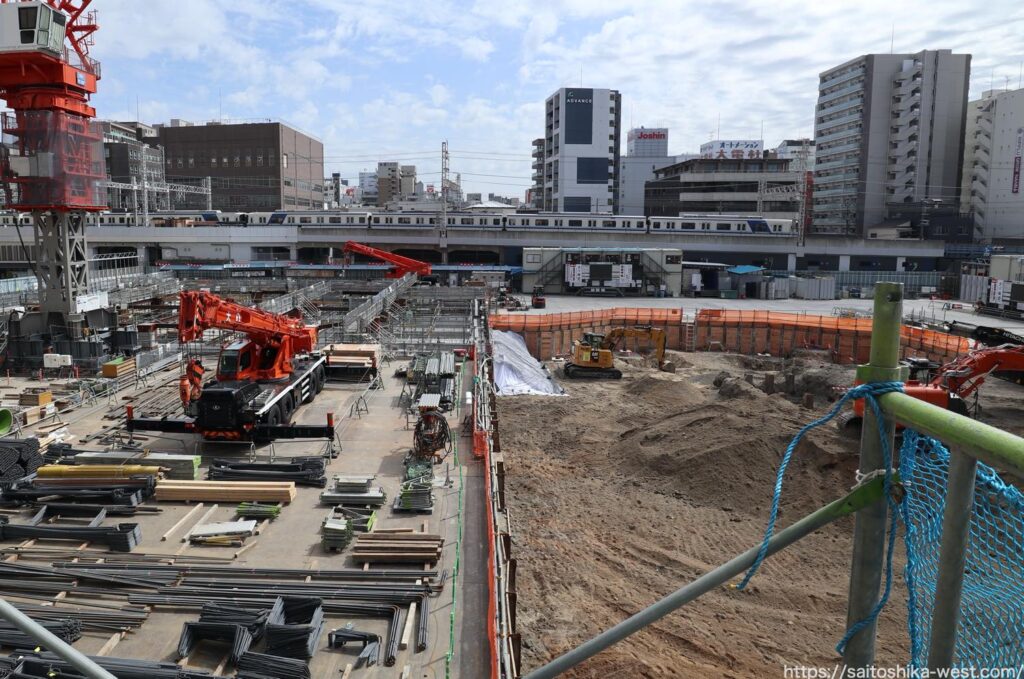

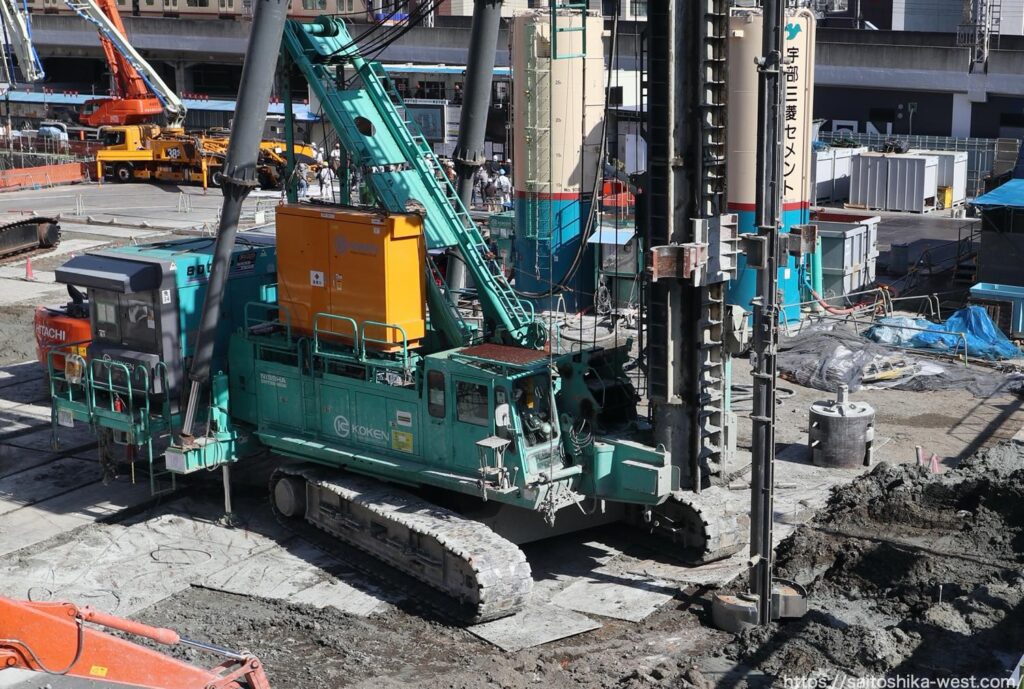

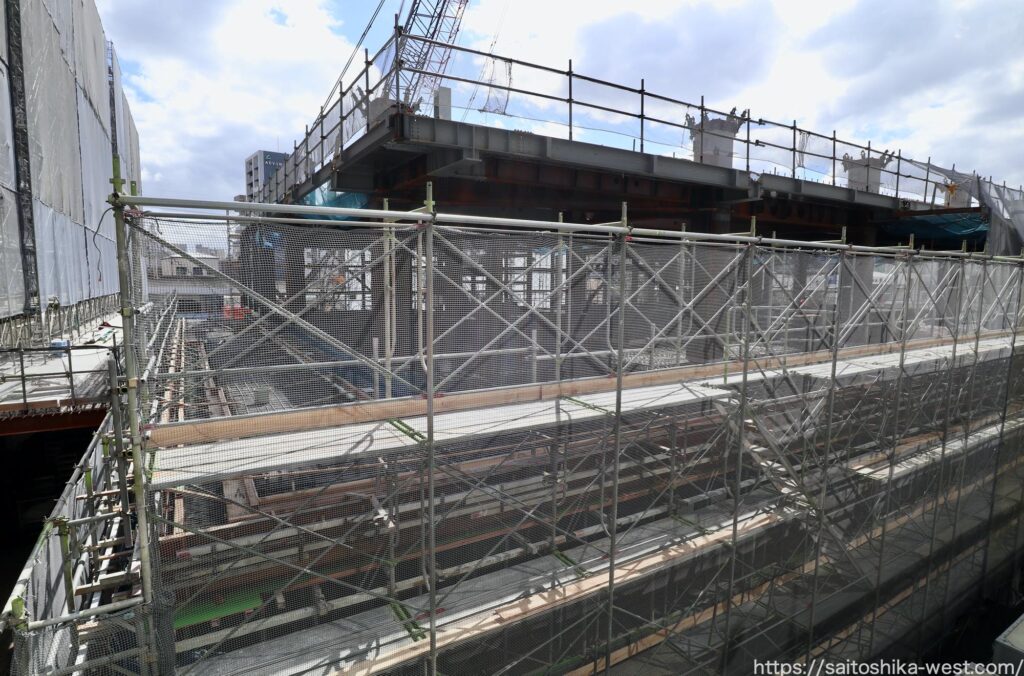

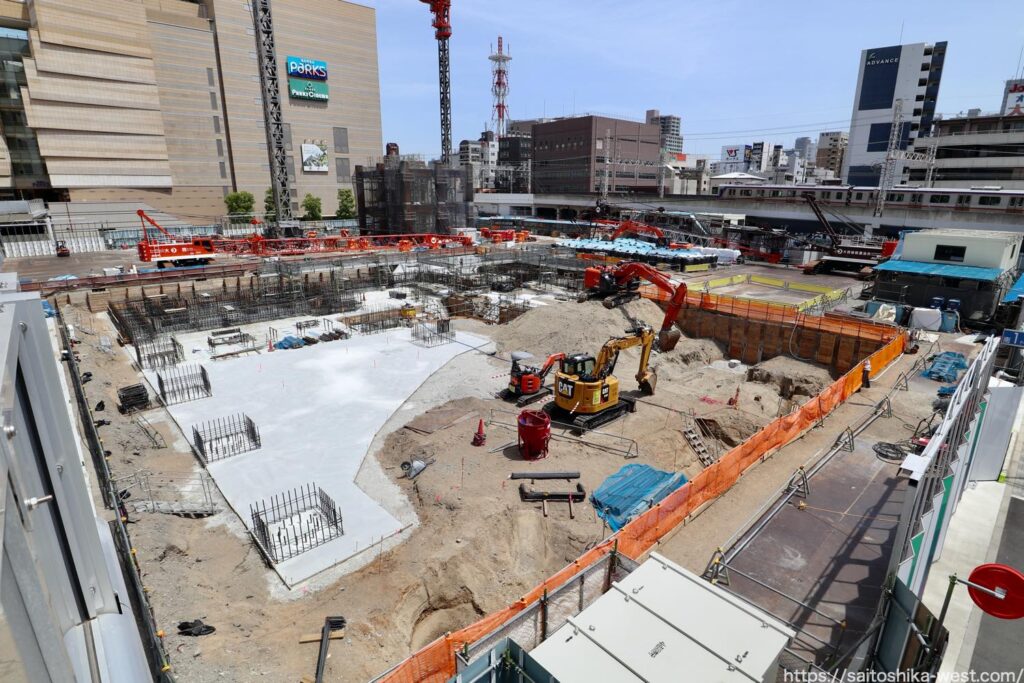

西側から見た様子です。基礎工事がかなり進んでいます。

北西側から見た様子です。

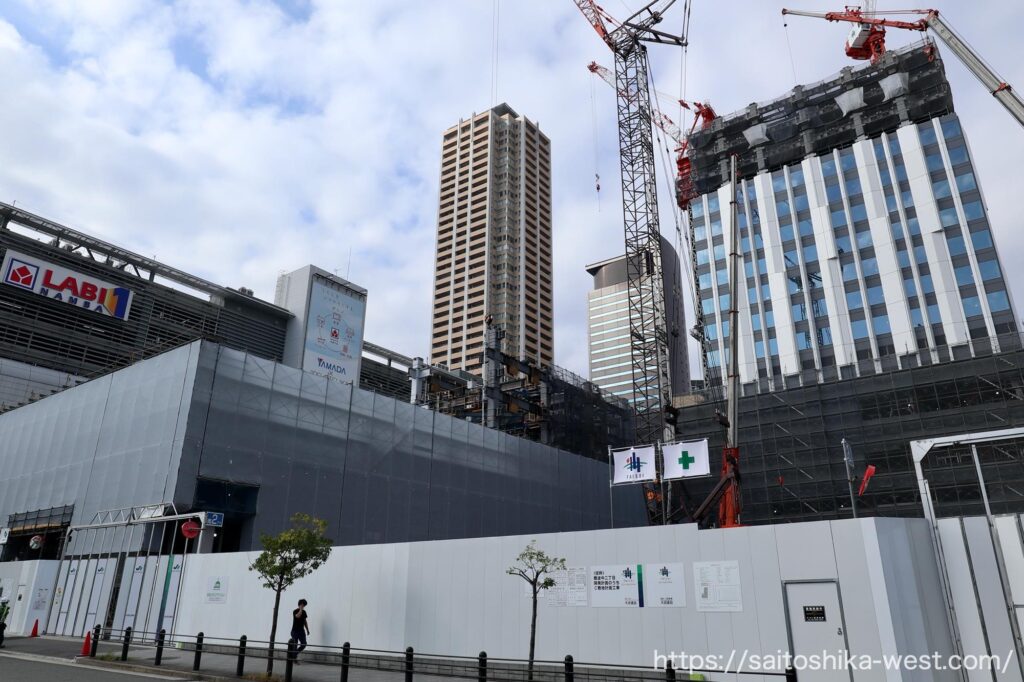

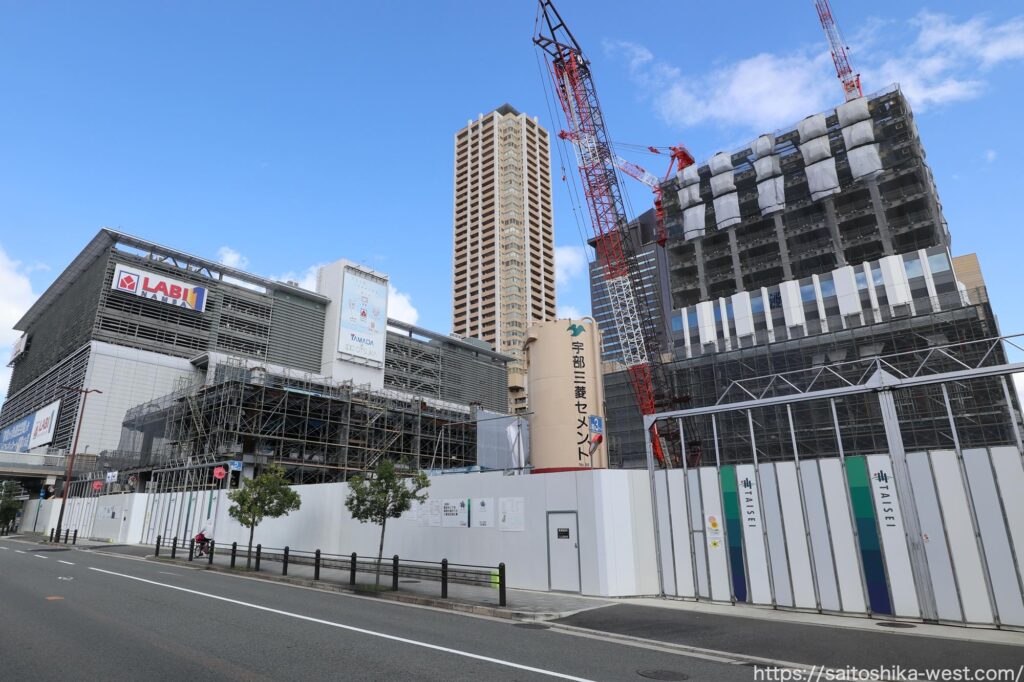

センタラグランド大阪との位置関係はこんな感じです。センタラホテルの高層棟と「B敷地」のオフィスビルは位置をずらした配置になっているのでお見合い状態にはなりません。

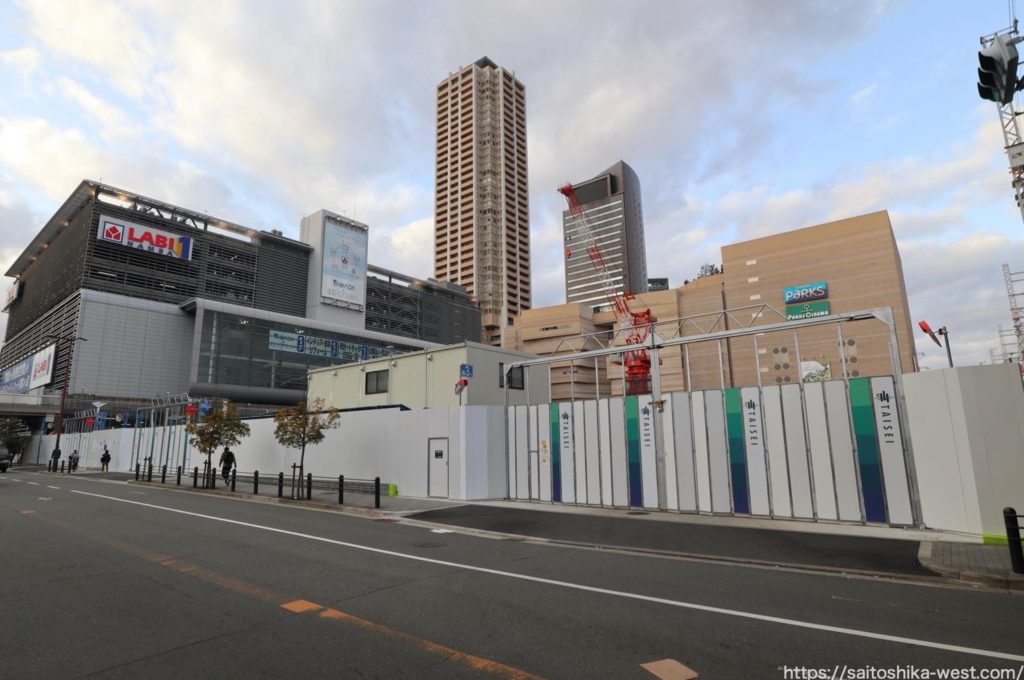

南側から見た様子です。

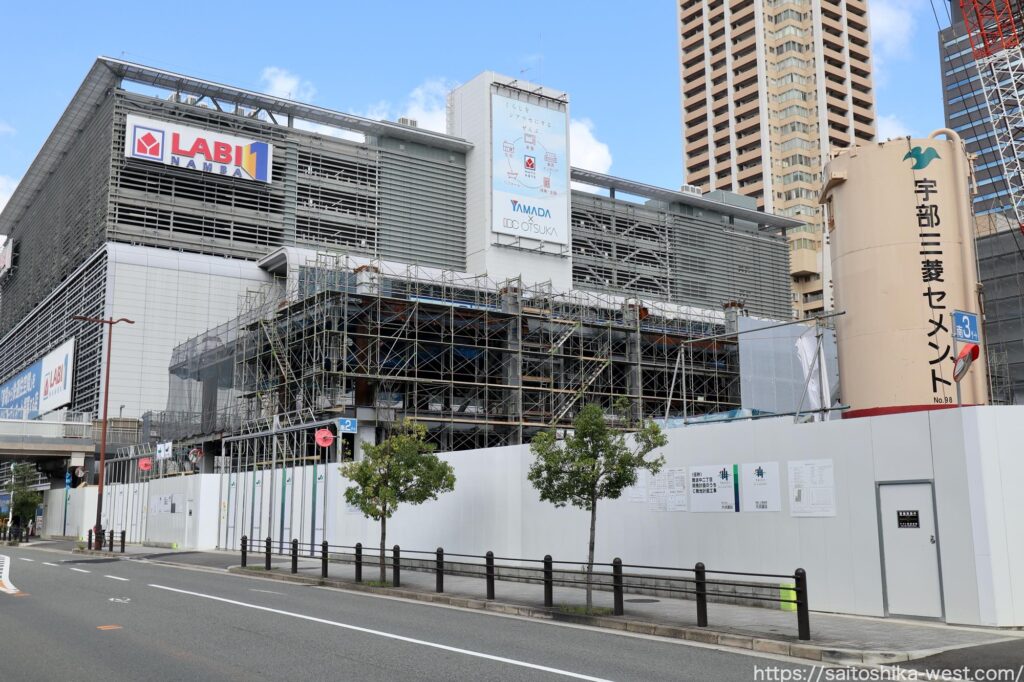

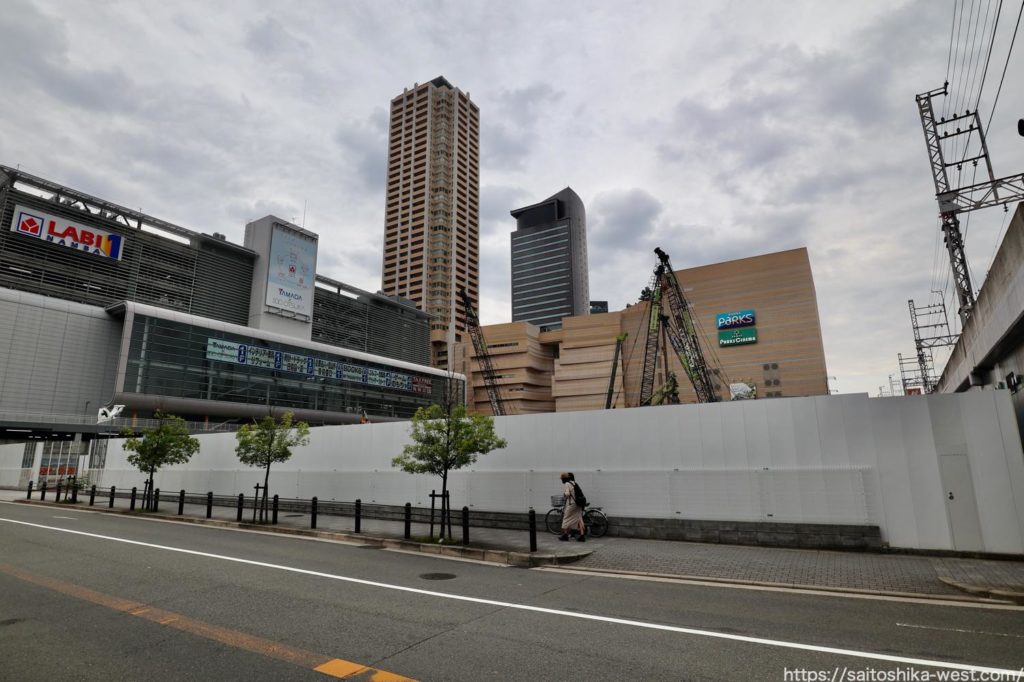

最後は難波パークスから見た様子です。

2021年5月の様子

現地の様子です。前回の撮影が2021年3月だったので、約2ヶ月振りの取材です。

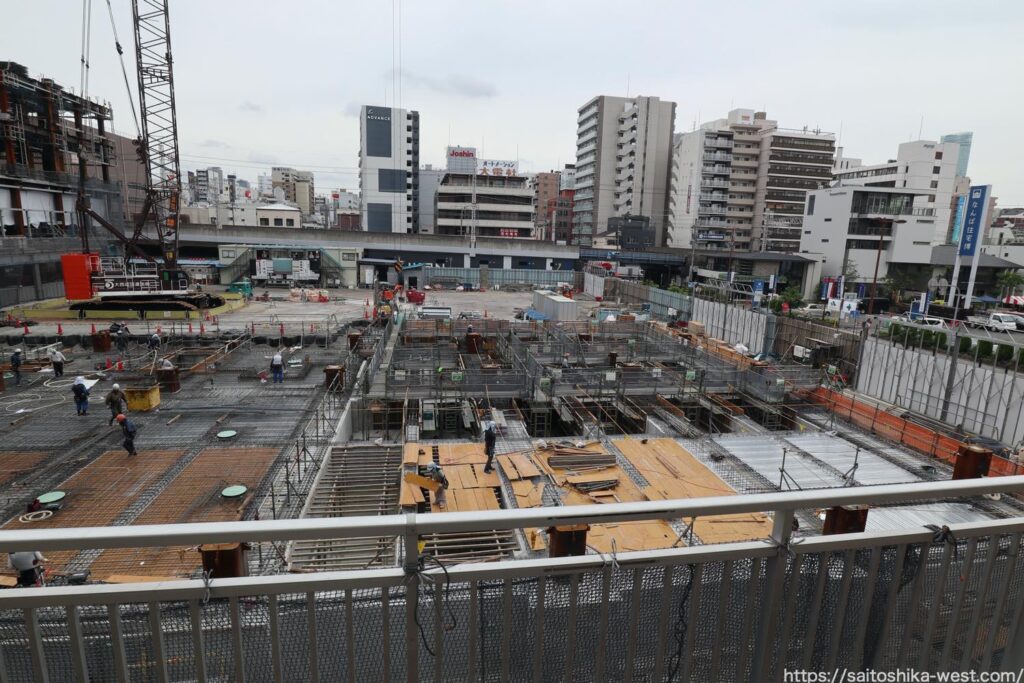

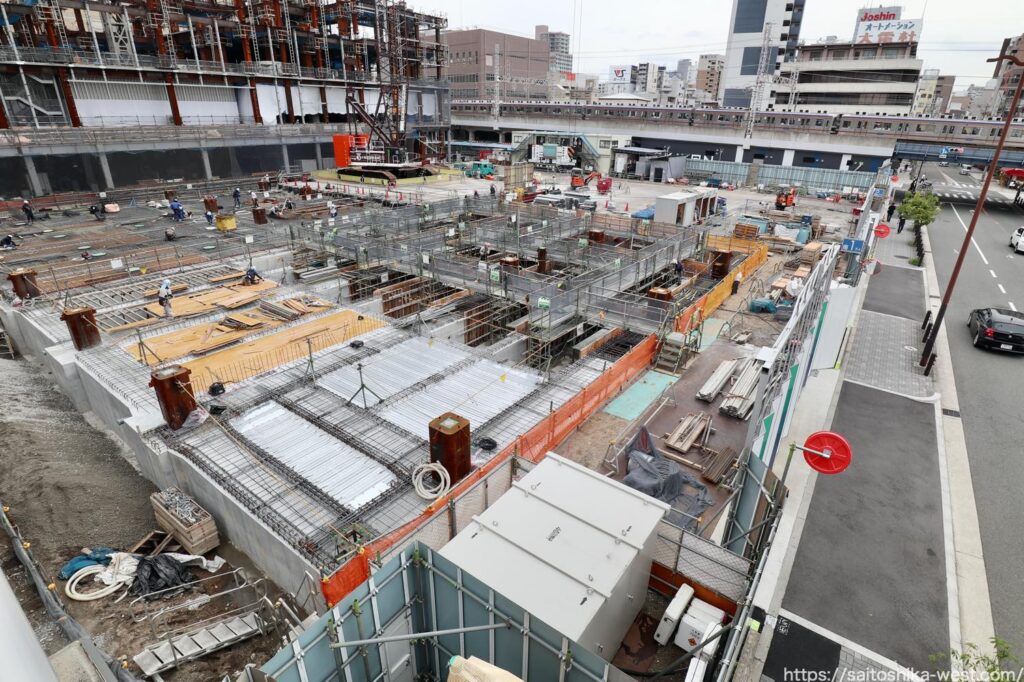

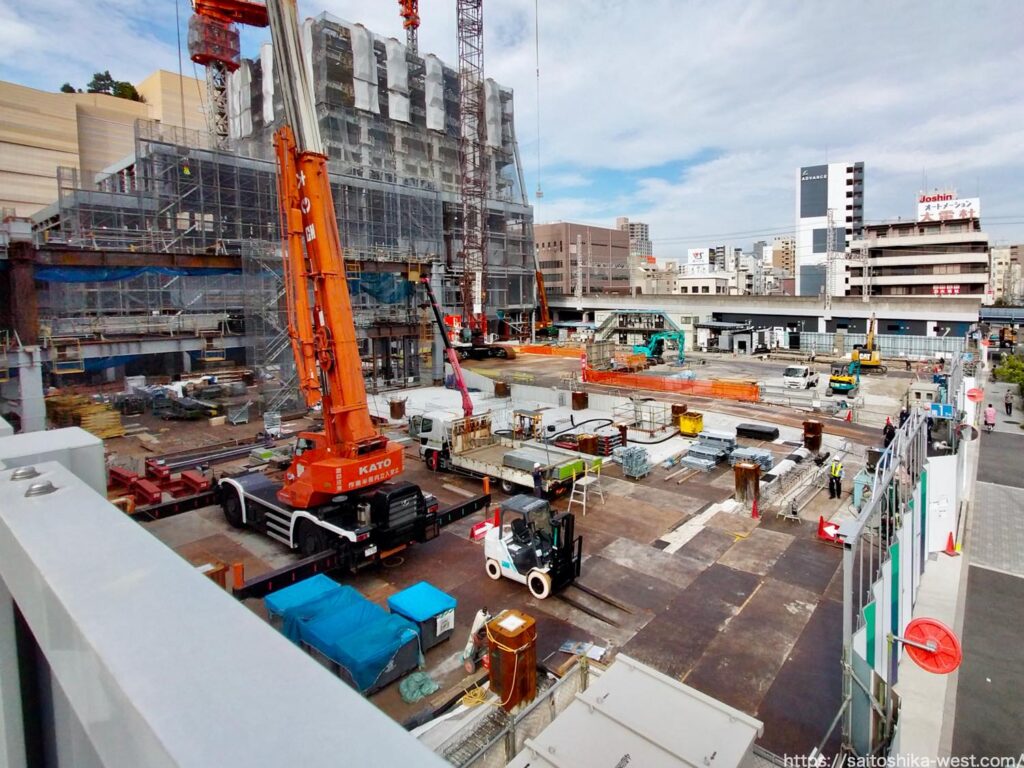

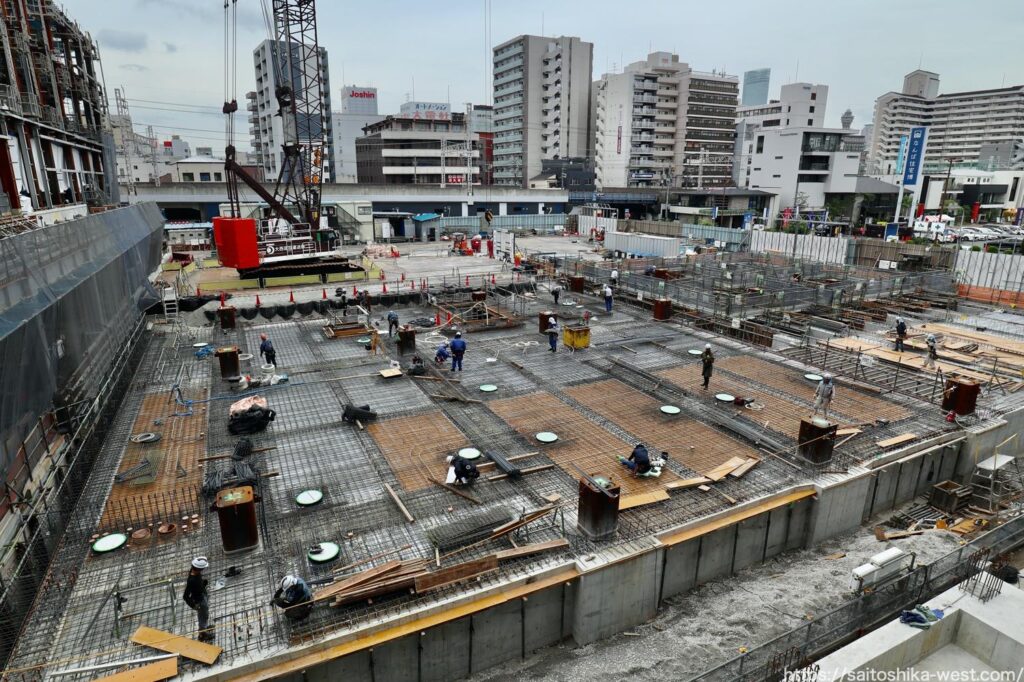

北西側から見た様子です。1階床のコンクリート打設が行われていました。

南西側から見た様子です。

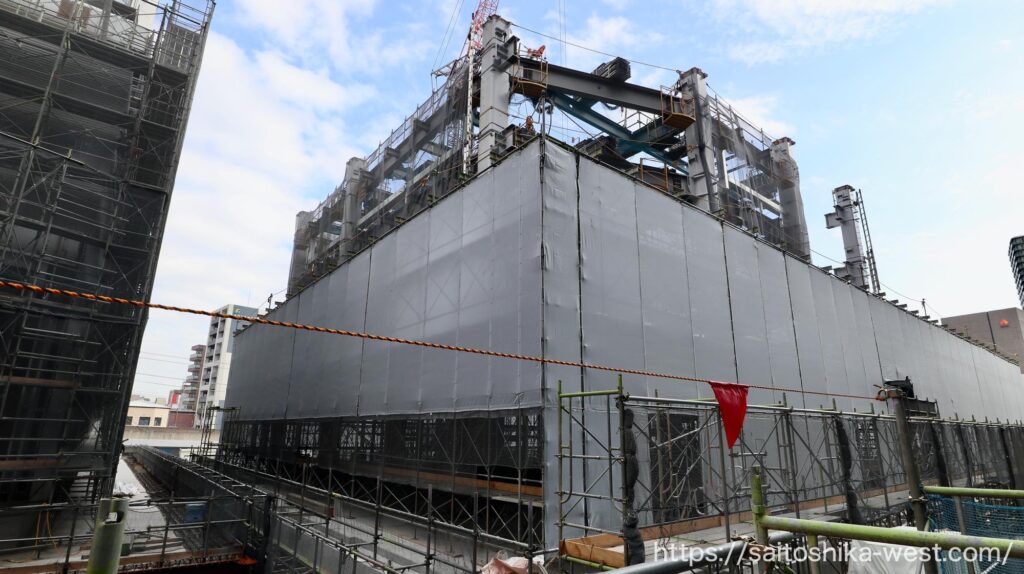

アップで見た様子です。

最後は南東側から見た様子です。

2021年3月の様子

現地の様子です。前回の撮影が2021年2月だったので、約1ヶ月振りの取材です。

A敷地(写真左)とB敷地(写真右)の境界線の様子です。

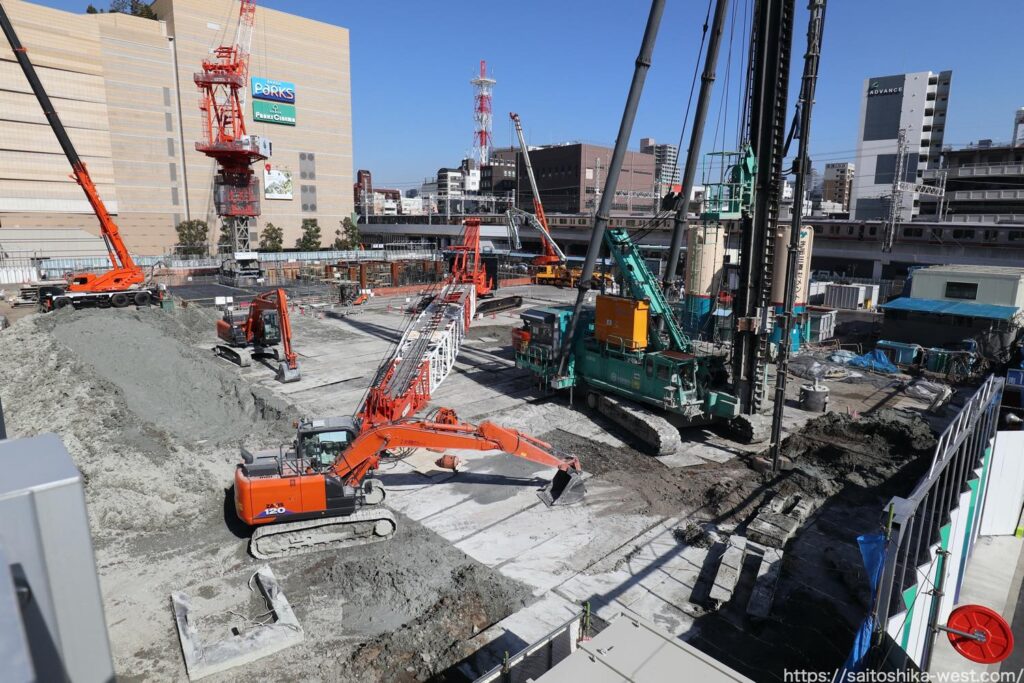

南西側から見た様子です。

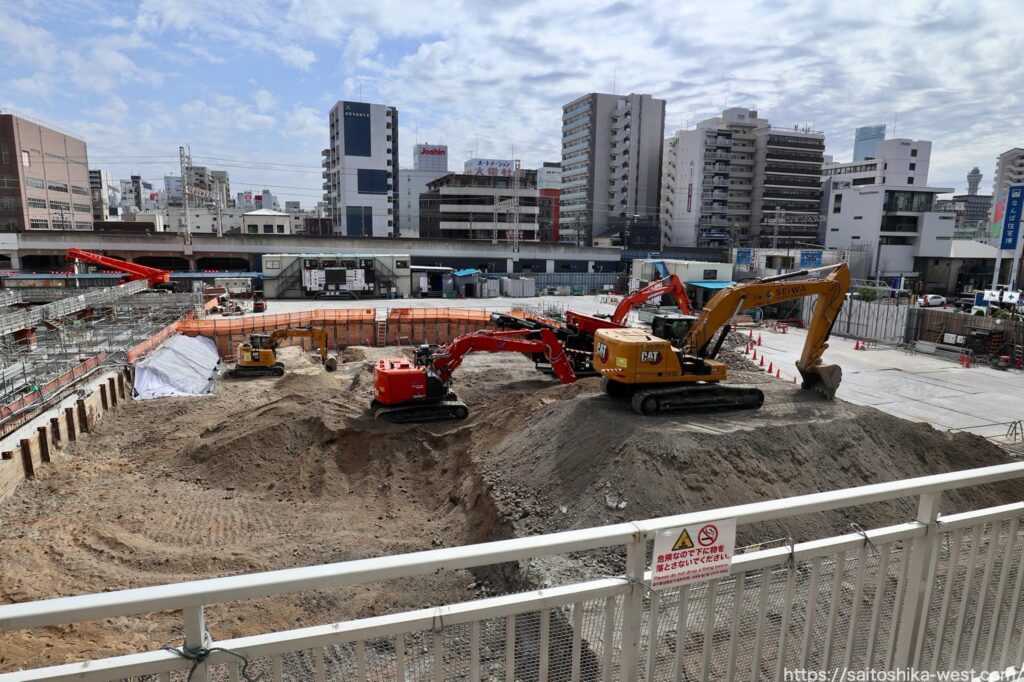

地上から見た様子です。

最後は南東側から見た様子です。

2021年2月の様子

現地の様子です。前回の撮影が2021年1月だったので、約1ヶ月振りの取材です。

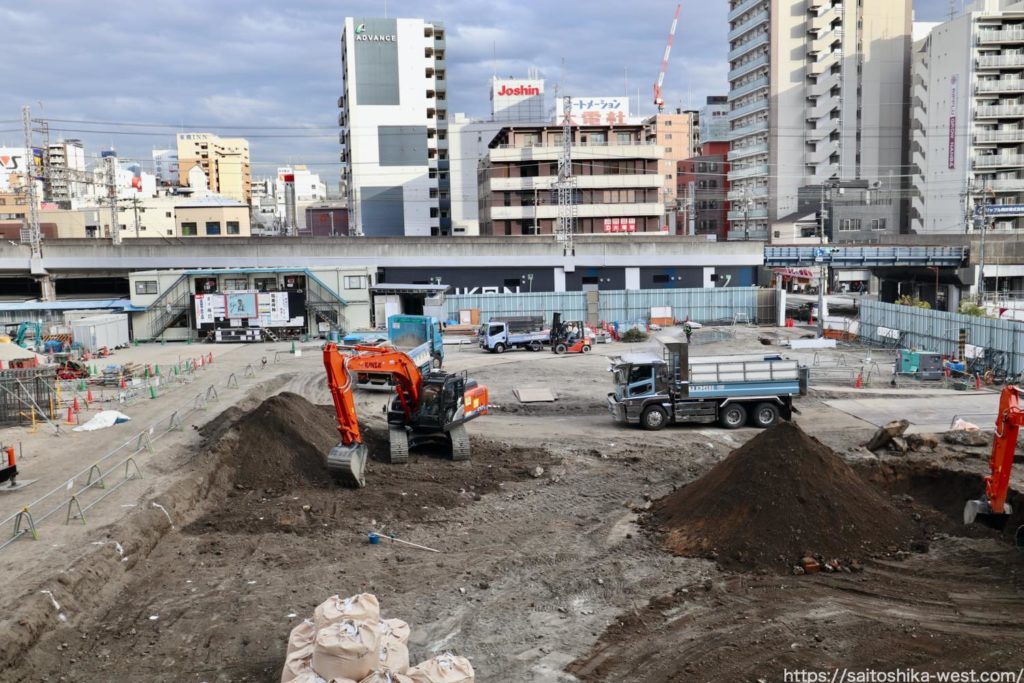

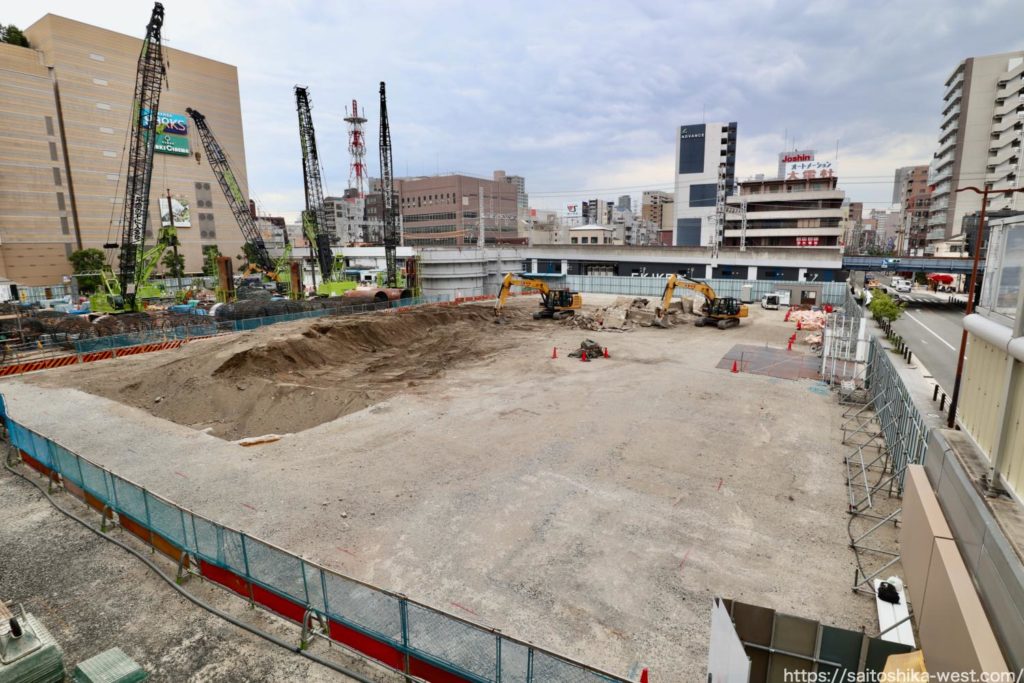

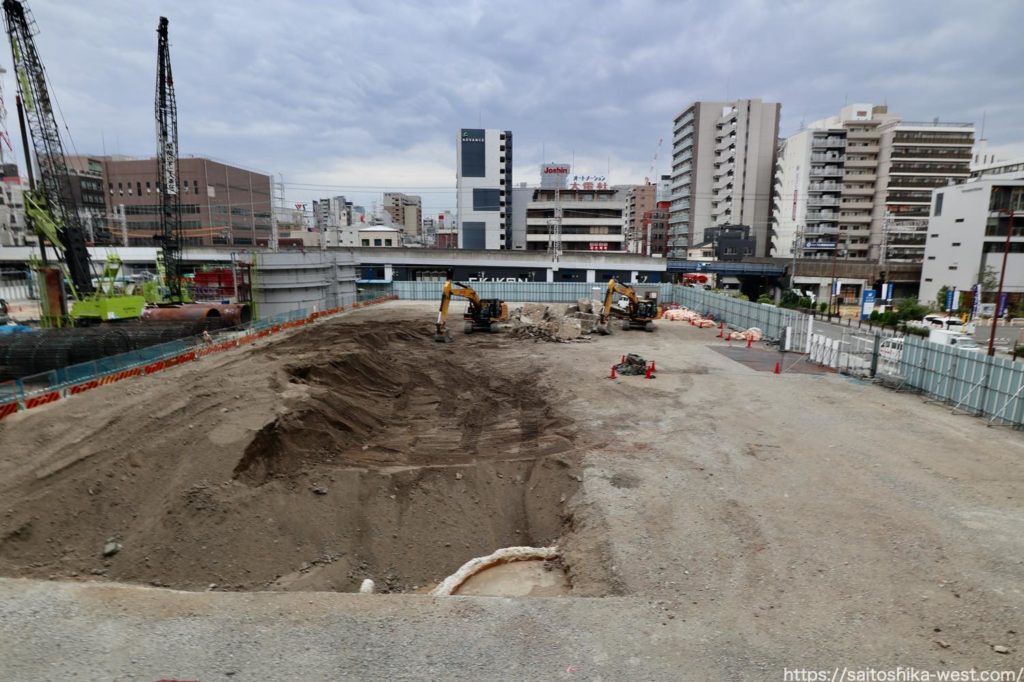

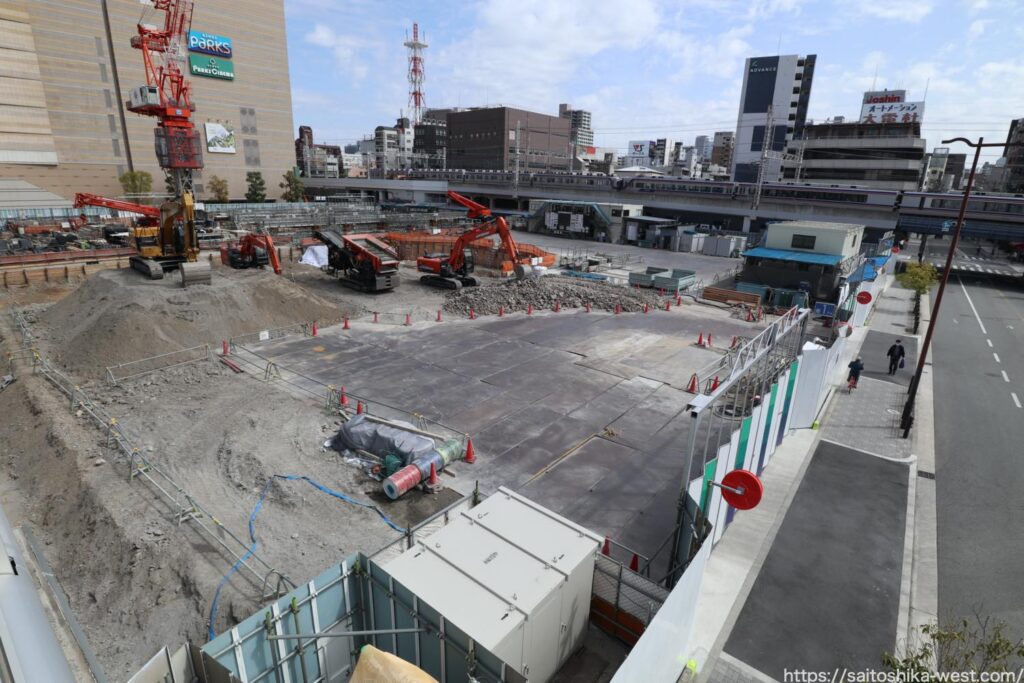

計画地内に多数の重機が投入され基礎工事が始まりました!

南西側から見た様子です。

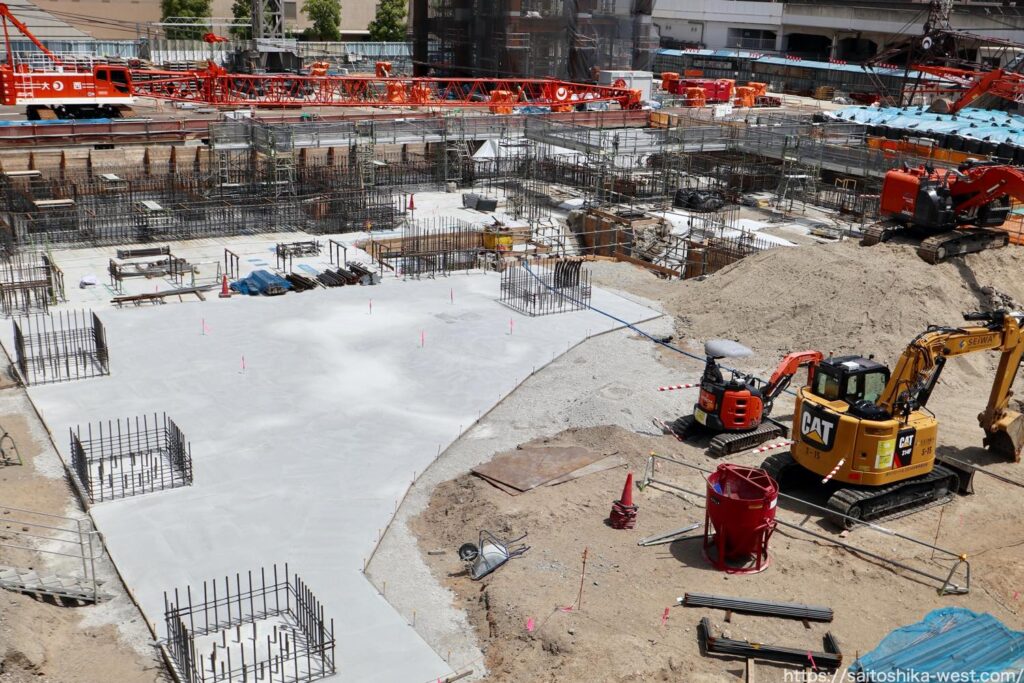

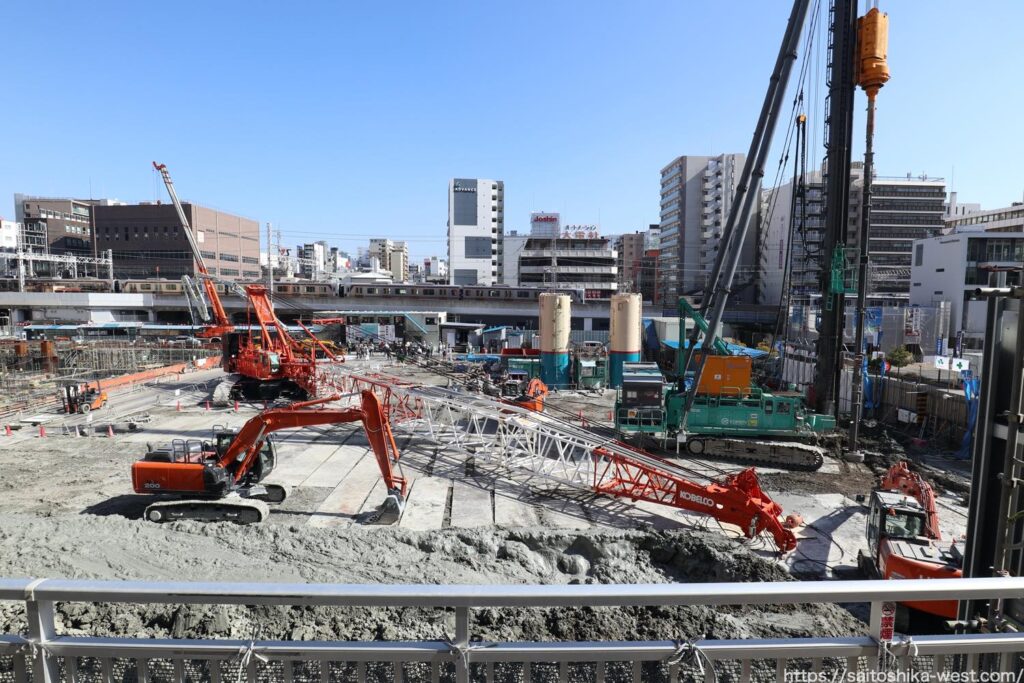

アースドリル工法 で場場所打ちコンクリート杭の構築が行われていました。

南側から見た様子です。

最後は南東側から見た様子です。

2021年1月の様子

現地の様子です。前回の撮影が2020年11月だったので、約2ヶ月振りの取材です。

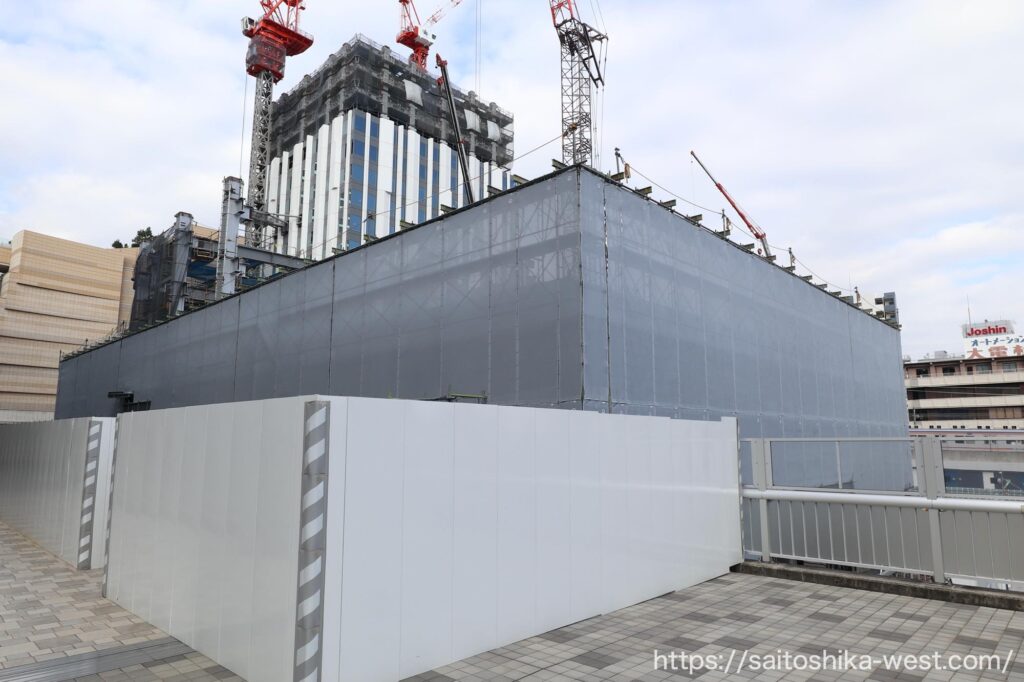

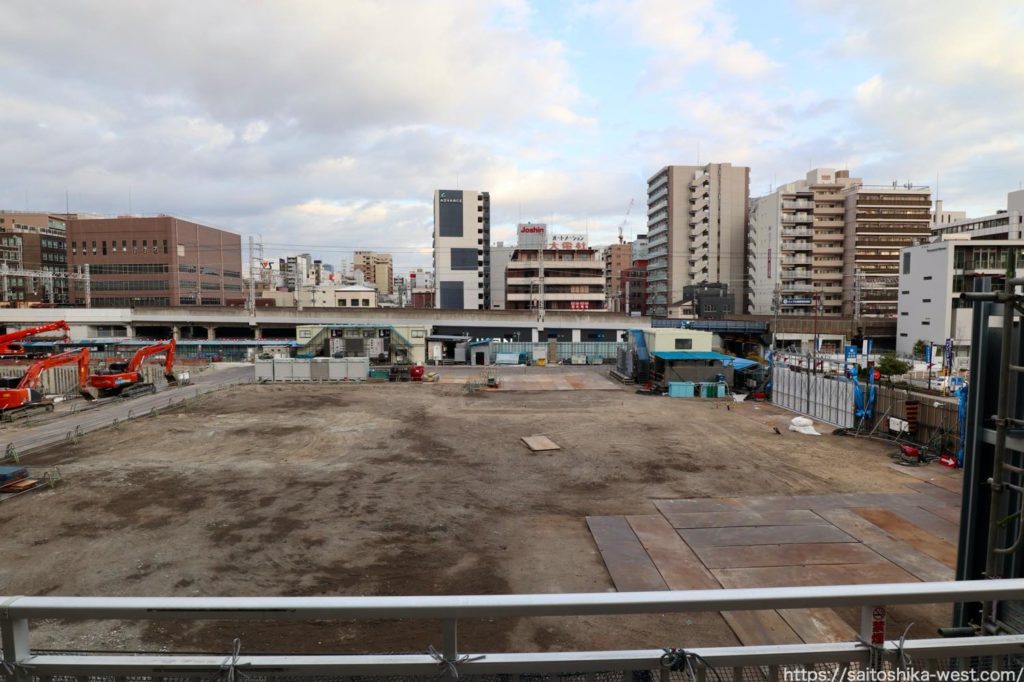

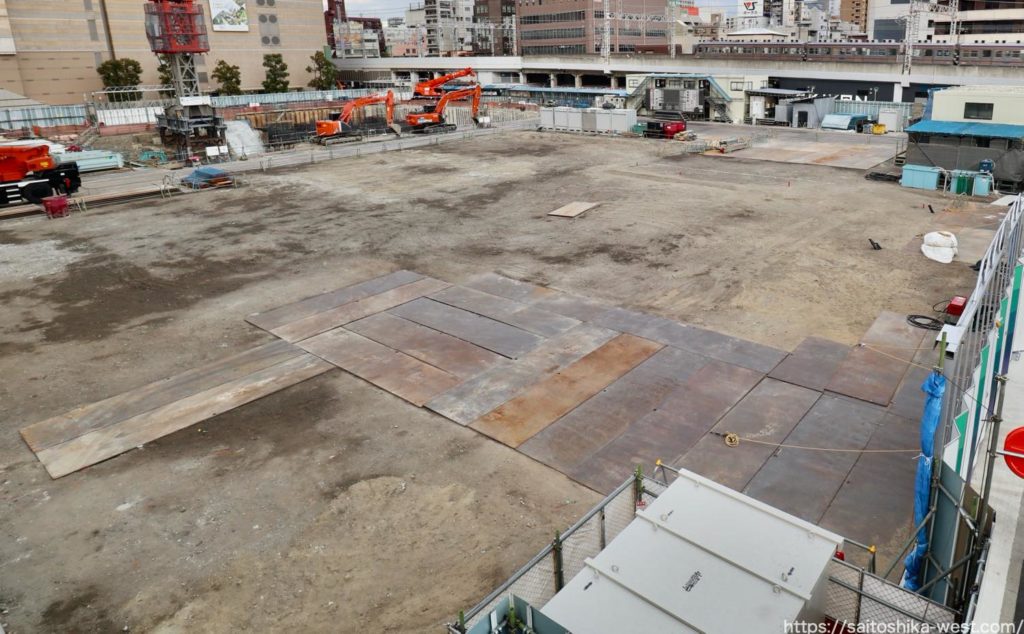

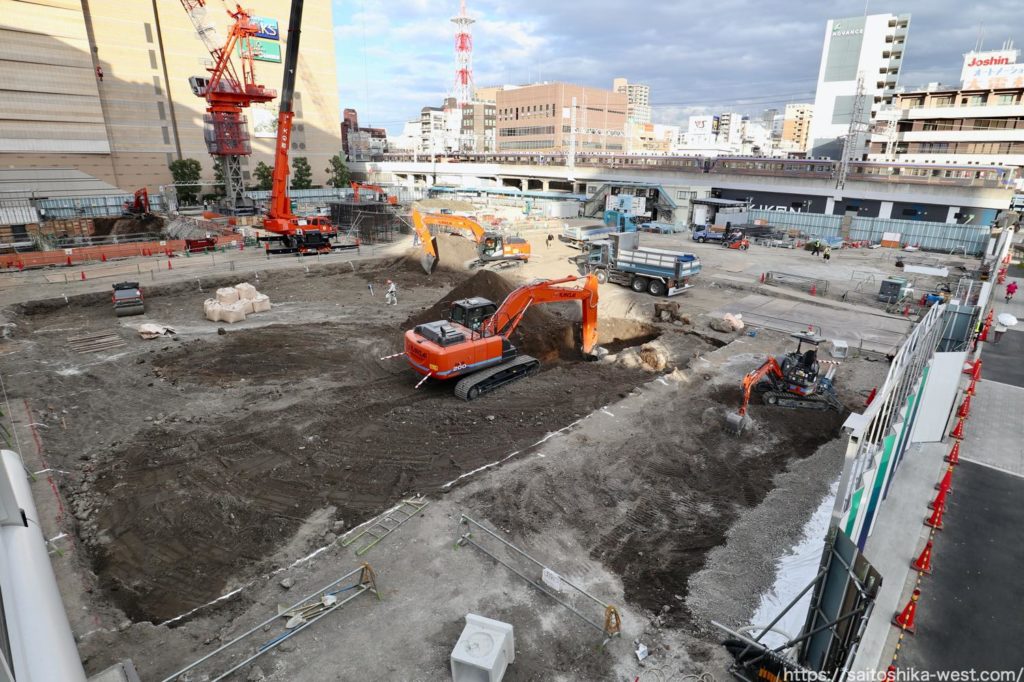

今回取材してみると地中障害物の除去が終わりすっかり更地になっていました。

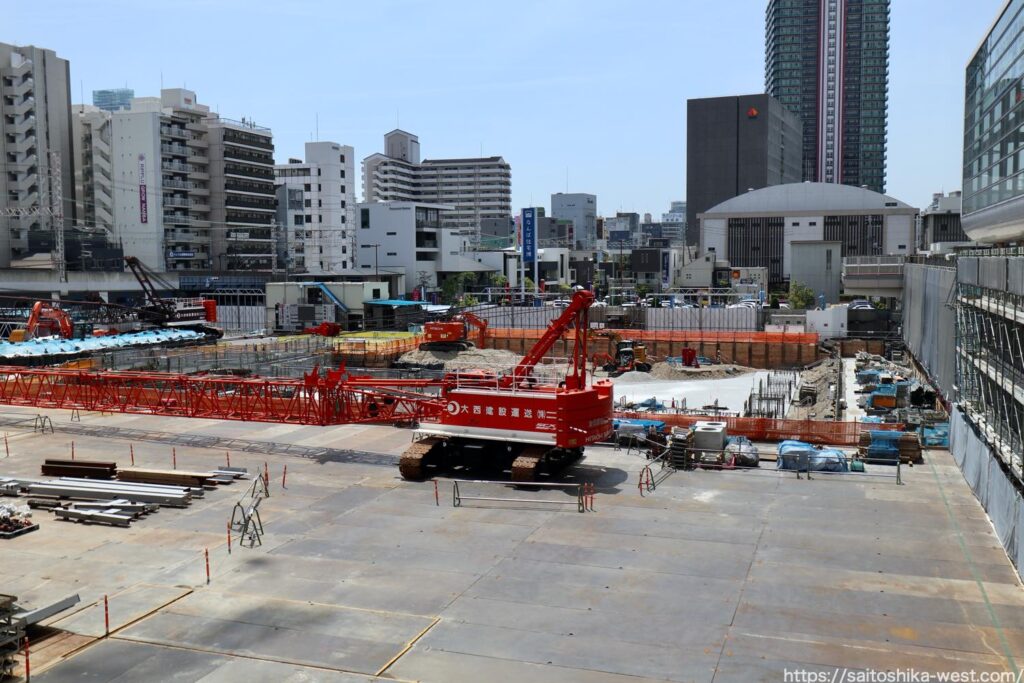

南側から見た様子です。

最後は南東側から見た様子です。

2020年11月の様子

現地の様子です。前回の撮影が2020年9月だったので、約2ヶ月振りの取材です。

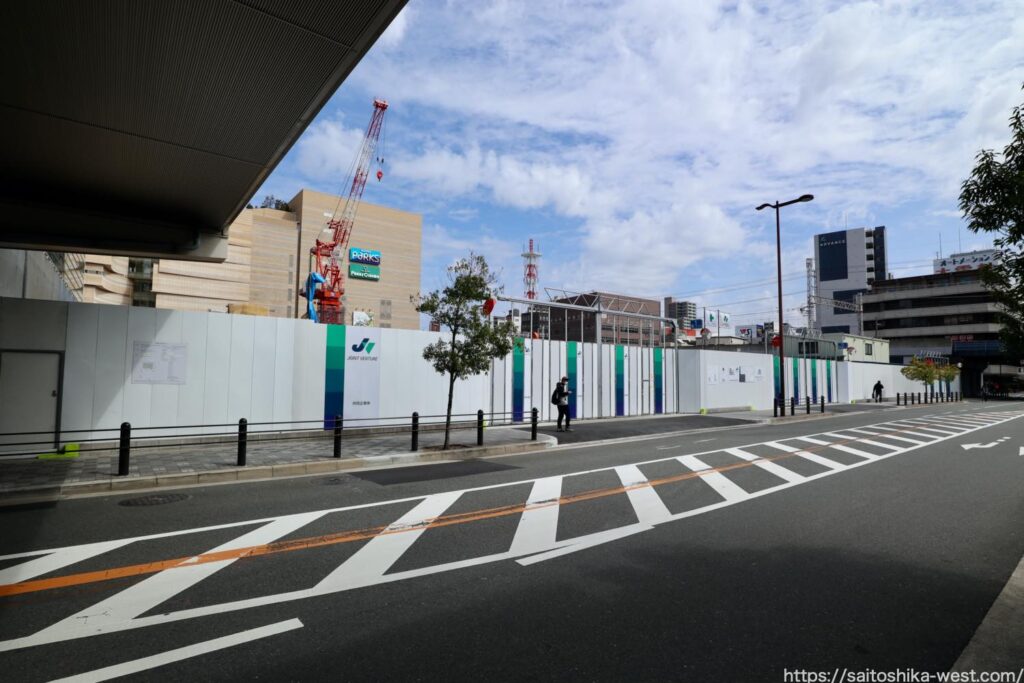

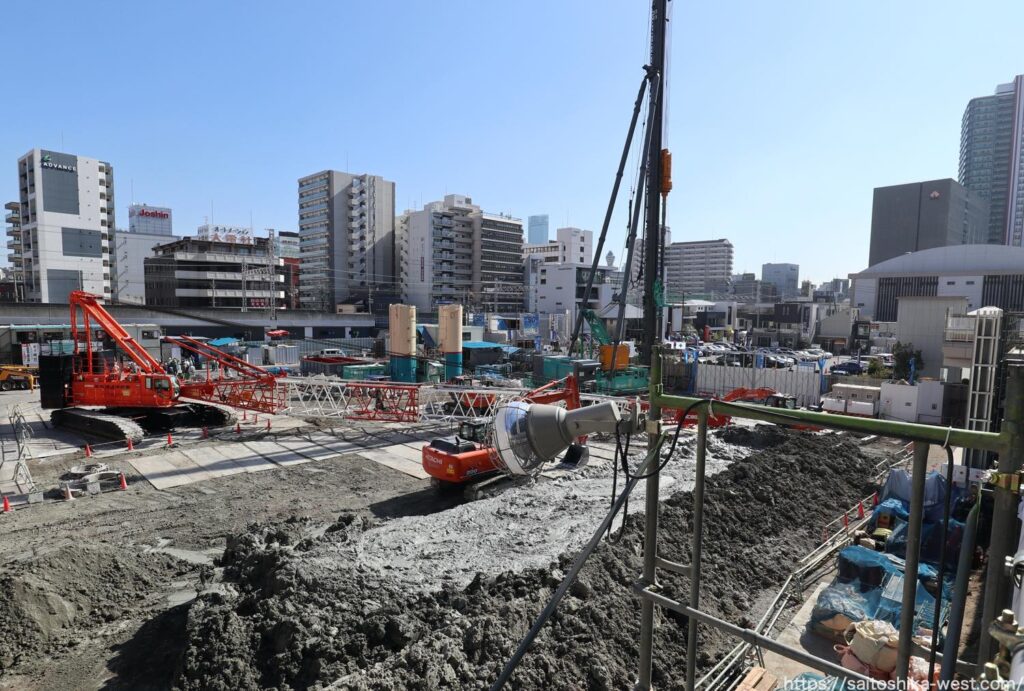

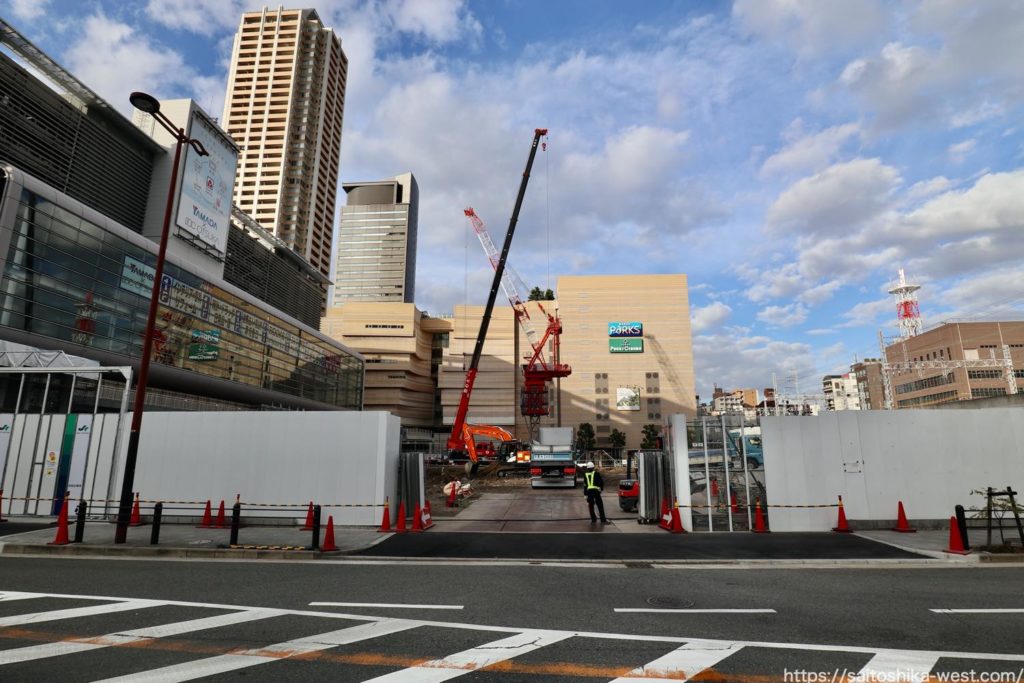

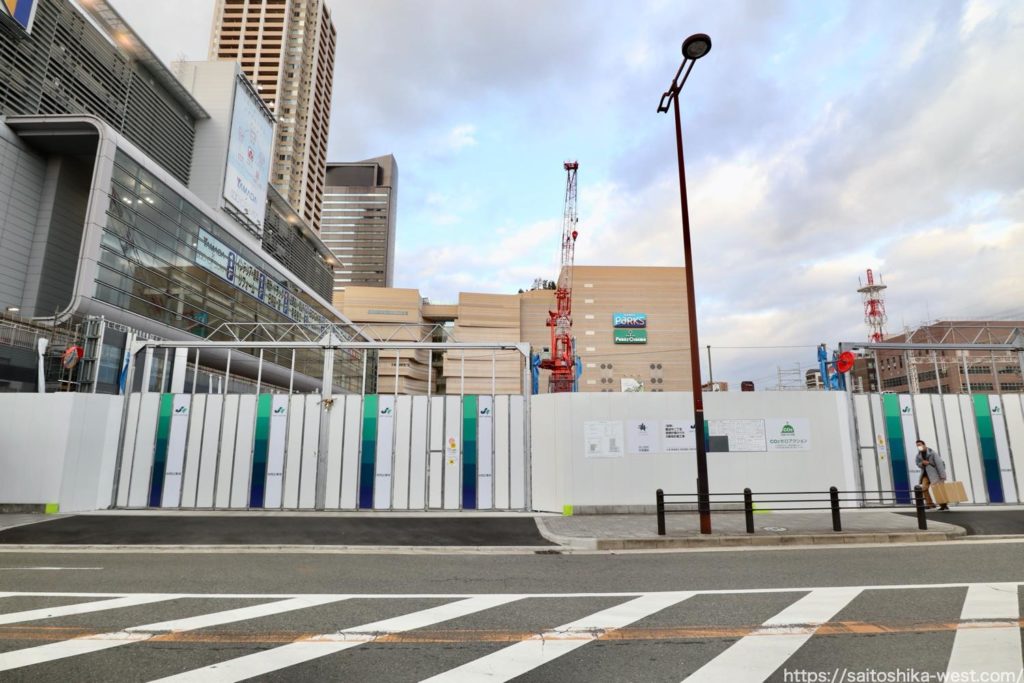

南西側から見た様子です。着工前の準備工事が行われています。

最後は西側から見た様子です。

2020年9月の様子

現地の様子です。少し前には埋蔵文化財発掘調査が行われていました。

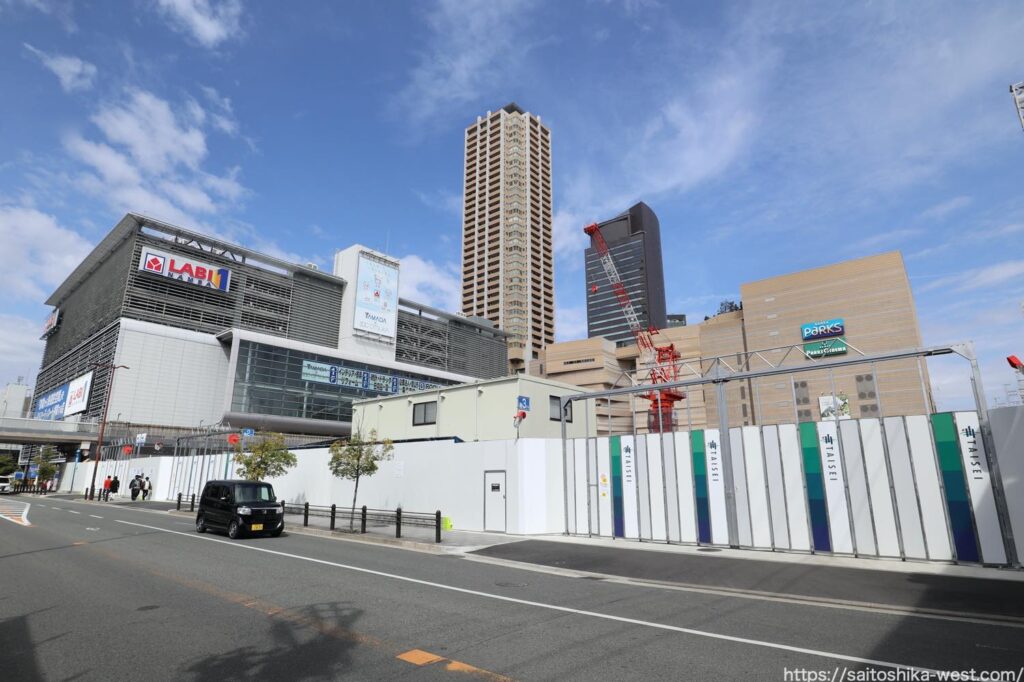

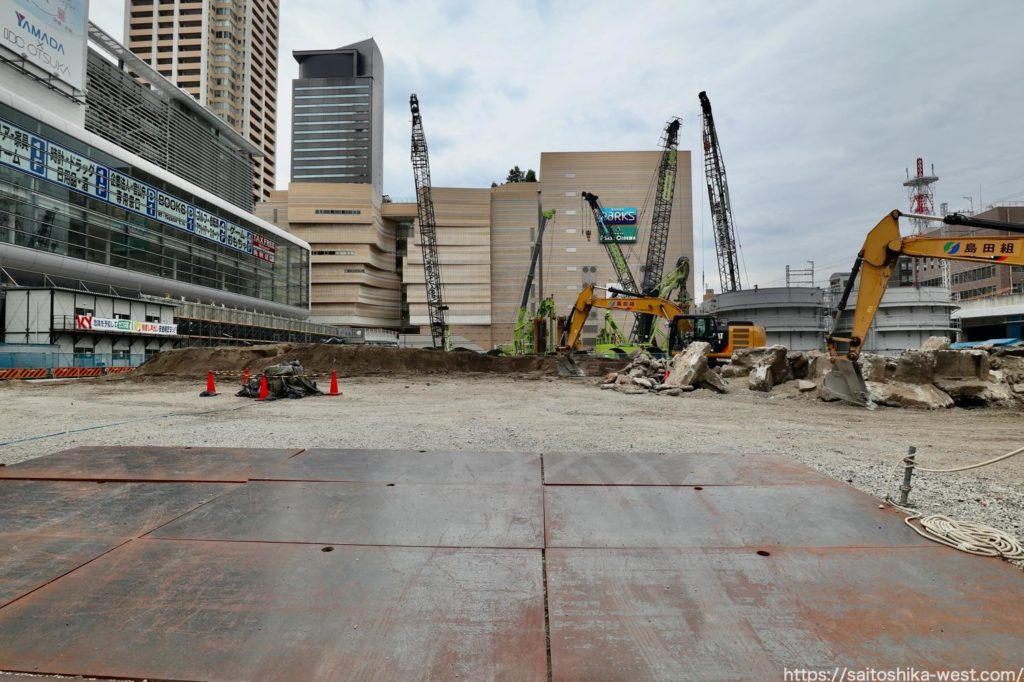

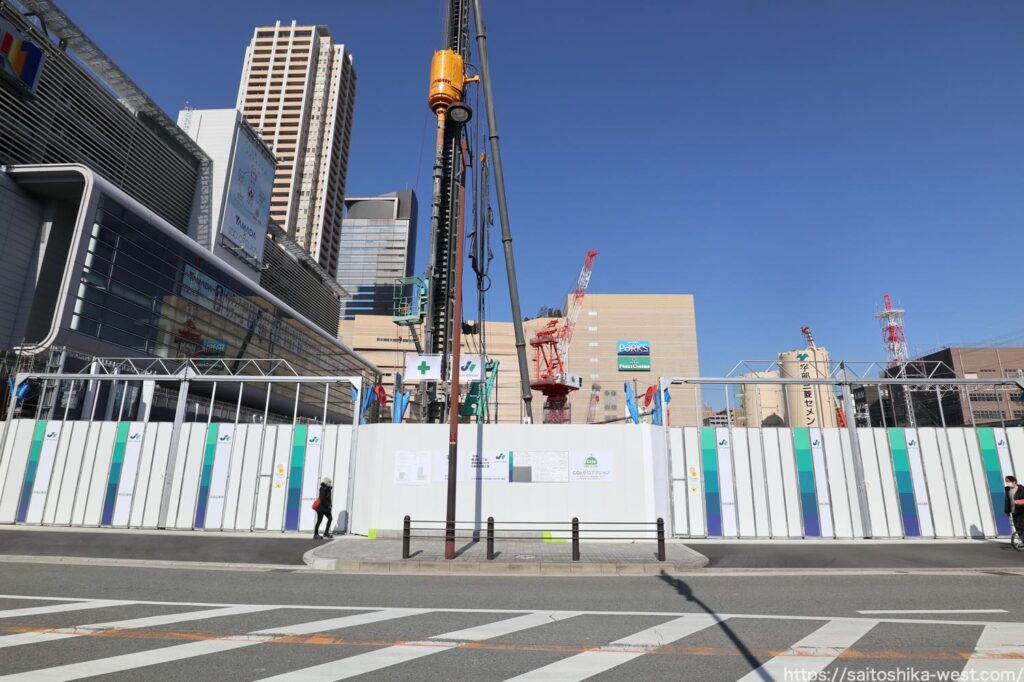

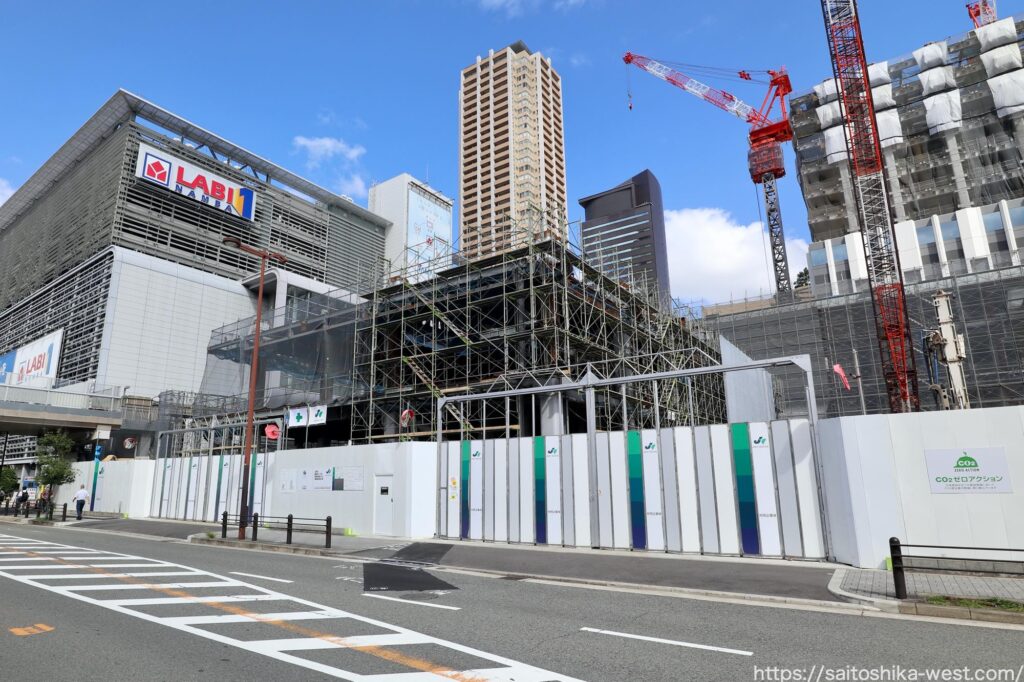

西側から見た様子です。写真の手前に古い建物の遺構が見えています。

南側から見た様子です。

最後は南西側から見た様子です。
