【再都市化ナレッジデータベース】←新規情報やタレコミはこちらのコメント欄にお願いします!

グラングリーン大阪(うめきた2期)南街区・分譲棟(タワーマンション) 建設工事の最新状況 24.04 ついに『建築計画のお知らせ』が掲示される!

グラングリーン大阪(うめきた2期地区開発プロジェクト)は、大阪駅北側の北ヤード(旧梅田貨物駅)跡地を利用した約17haの再開発事業で、総貸室面積約11.3万㎡のオフィス、3つのホテル、2棟のタワーマンション、4.5万㎡の都市公園で構成された大規模複合開発計画です。

北ヤードの1期開発として「グランフロント大阪」が2013年に開業しましたが、「グラングリーン大阪」はそれに続く2期開発計画として2024年夏頃から段階的に街開きを計画。街区の中心に都市公園を設けた、緑を中心とした開発計画となっています。

【出展元】
「(仮称)うめきた2期地区開発事業」のプロジェクト名称を 「グラングリーン大阪(GRAND GREEN OSAKA)」に決定
うめきた2期地区開発プロジェクト
「(仮称)うめきた 2 期地区開発事業」工事着手
「(仮称)うめきた 2 期地区開発事業」始動
うめきた2期地区北街区開発事業 うめきた2期地区南街区開発事業 環境影響評価準備書
株式会社ゼア

グラングリーン大阪では、複数の超高層ビルに加えて都市公園や駅前広場が新設されるなど、多数の建設工事が同時に進行しています。

こちらの記事では「南街区・分譲棟(タワーマンション)」の計画概要や現地レポートを纏めています。

南街区・分譲棟(タワーマンション)

南街区分譲棟は、RC造、地上47階建て、高さ184m、延床面積:87,685.20㎡、総戸数約600戸のタワーマンションです。設計は竹中工務店が担当、施工者は未定、2024年03月中旬に着工し2028年07月下旬に竣工する予定です。南街区分譲棟は、グラングリーン大阪の他のビルや東海道支線の地下化や、その後に行われる道路などのインフラ整備の兼ね合いから、少し遅れて着工、竣工する計画となっています。

計画概要

計画名称:(仮称)グラングリーン大阪(うめきた2期地区開発事業)南街区・分譲棟
所在地:大阪市北区大深町1番39の一部(大阪駅北大深西地区 土地区画整理事業区域内)
構造:RC造
階数:地上47階、塔屋2階
高さ:184.00m
主用途:共同住宅(分譲)
総戸数:約600戸
敷地面積:5,174.47㎡
建築面積:2,683.20㎡
延床面積:87,685.20㎡
容積対象面積:56,919.17㎡
建築主:積水ハウス、三菱地所レジデンス、大阪ガス都市開発、オリックス不動産、関電不動産開発、竹中工務店、阪急電鉄、うめきた開発特定目的会社
設計者:竹中工務店
施工者:未定
着工:2024年03月中旬(予定)
竣工:2028年07月下旬(予定)

立面図・配置図

建築計画のお知らせに掲載されていた立面図です。北街区・分譲棟とはデザインが異なり、周囲を取り囲むオフィスビル群に調和する、スマートなデザインとなっています。

建築計画のお知らせに掲載されいた「配置図」です。

2024年4月の様子

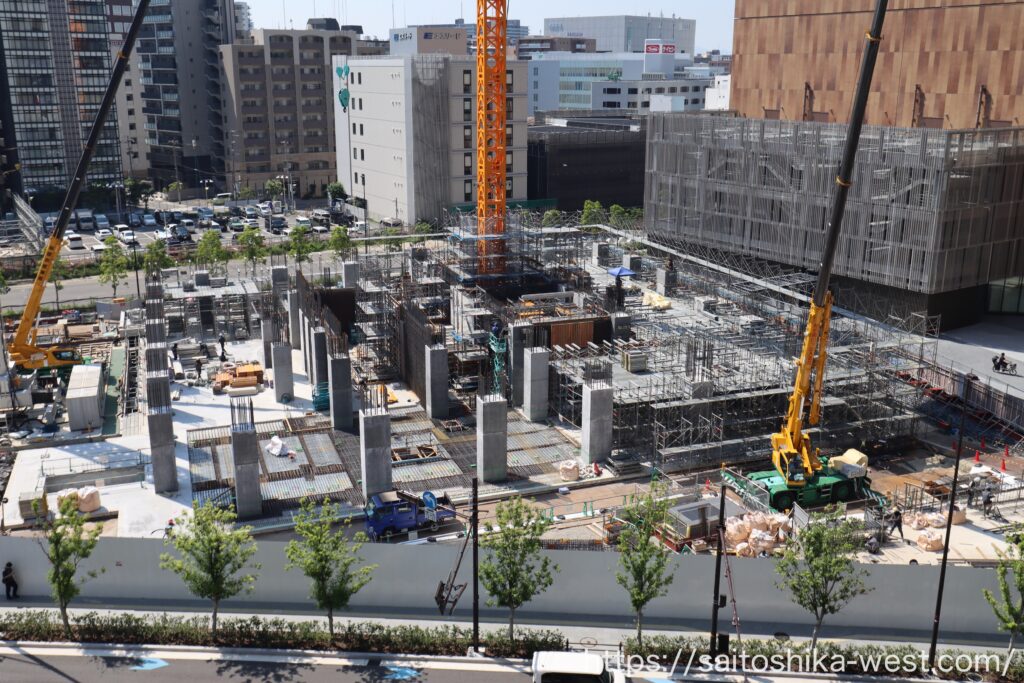

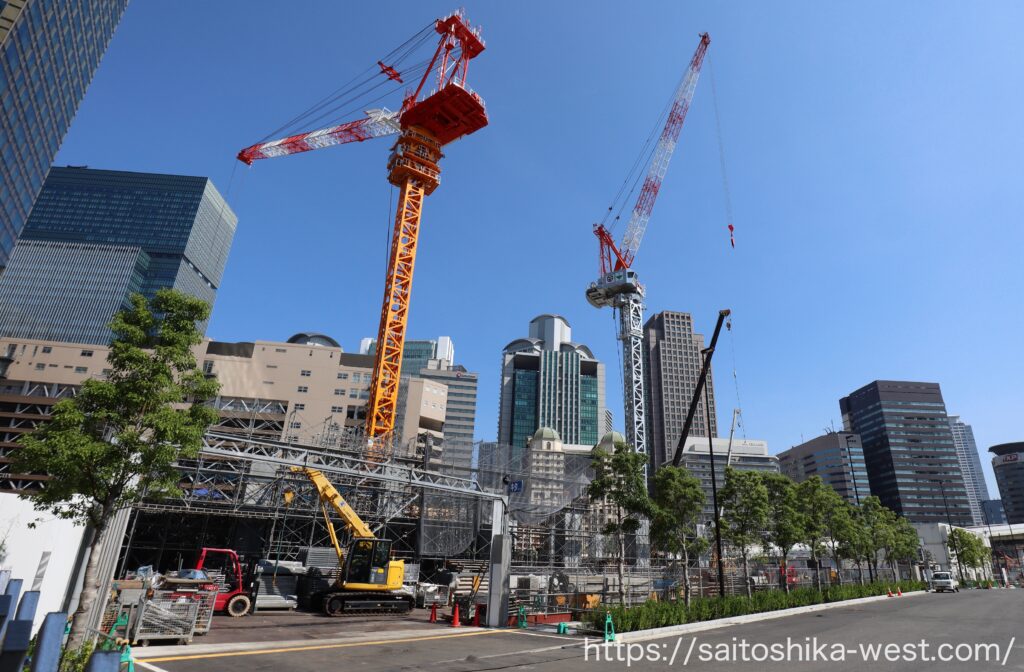

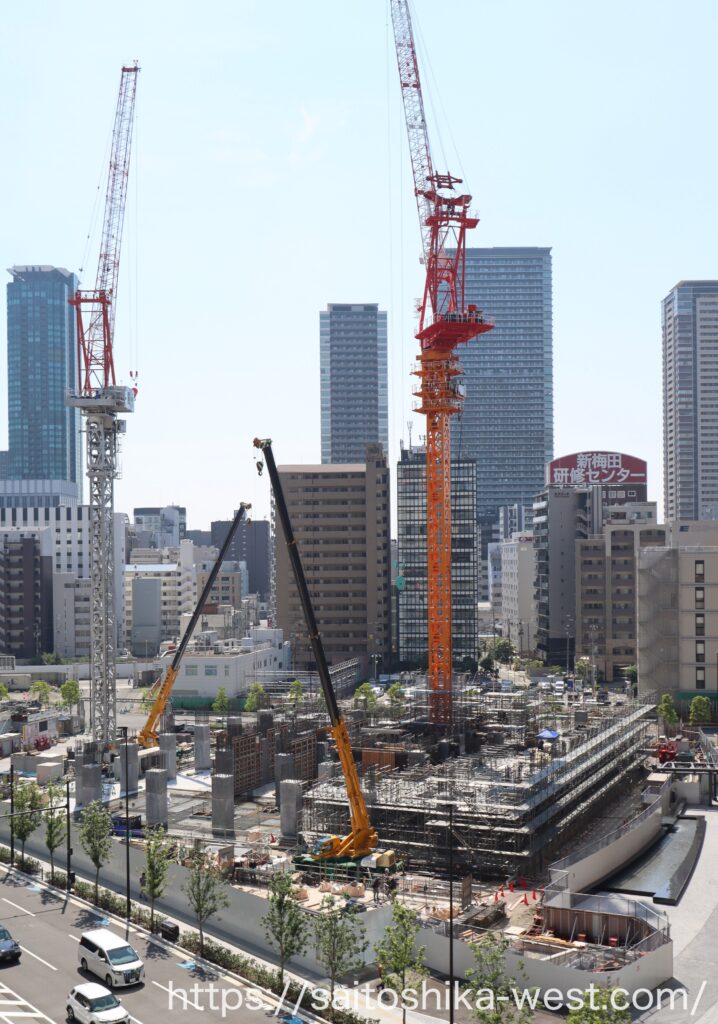

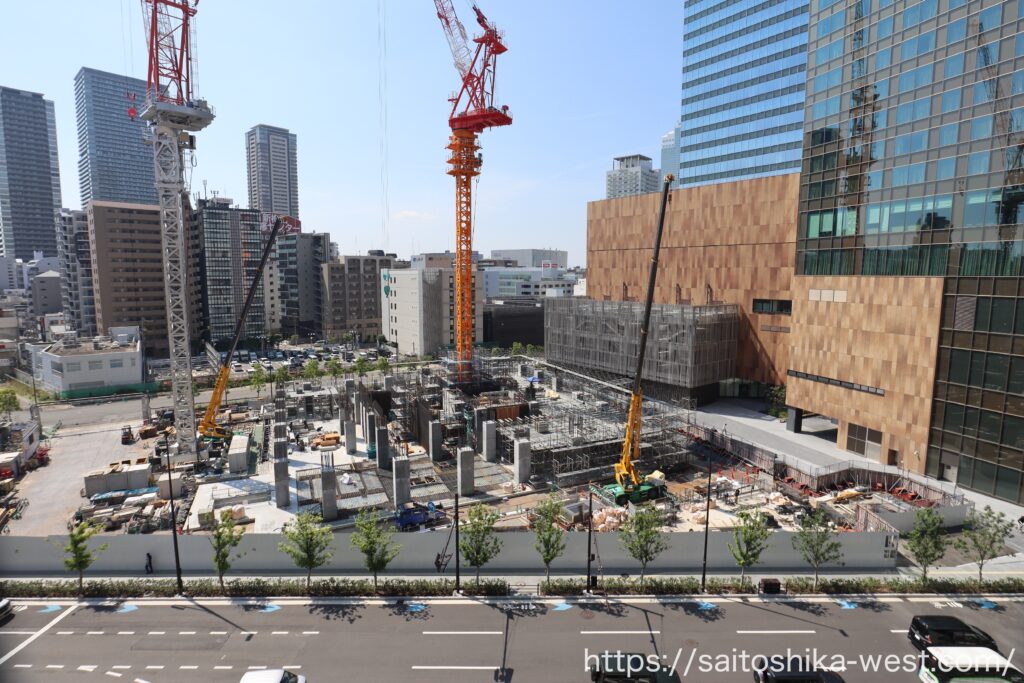

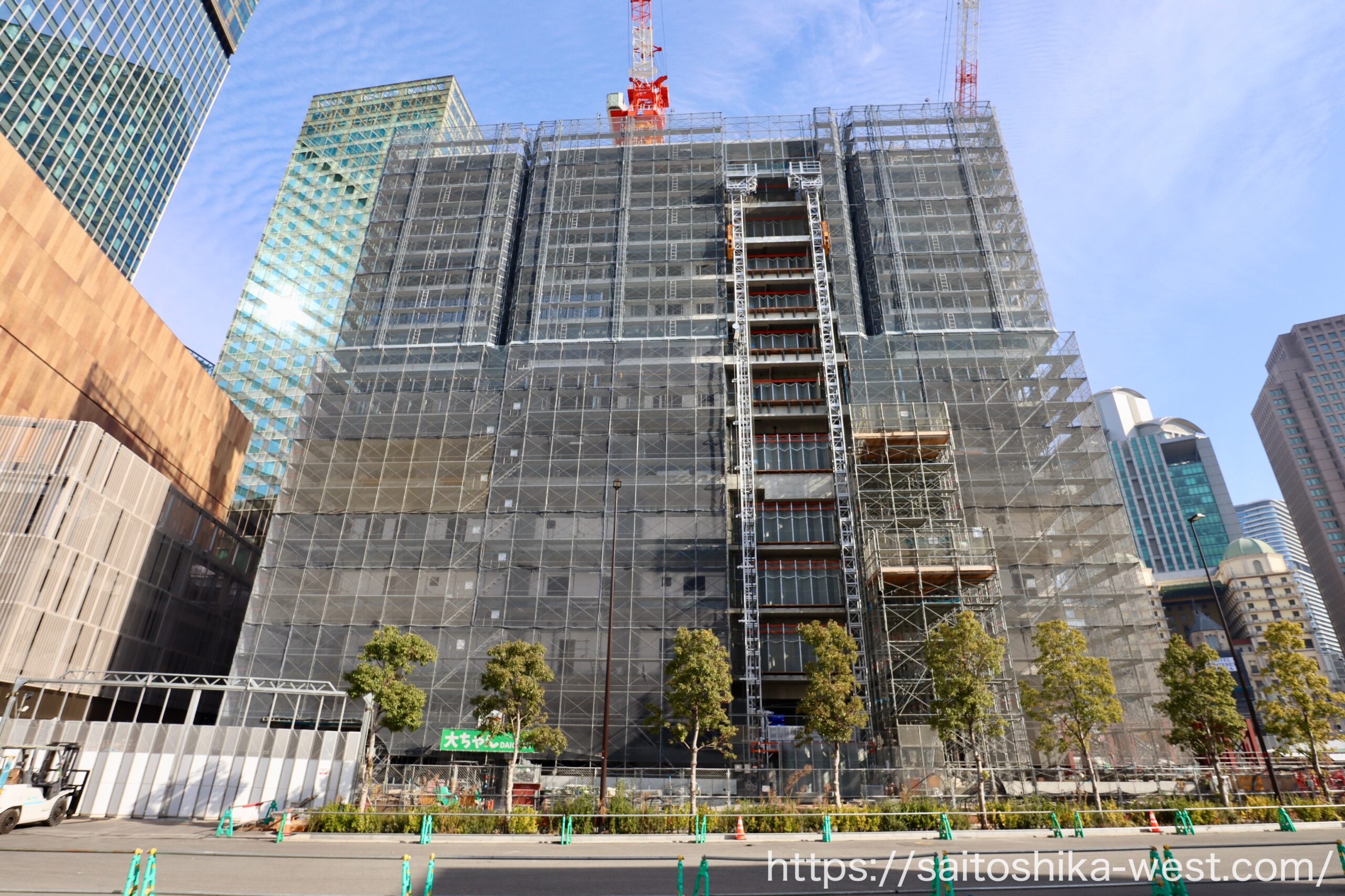

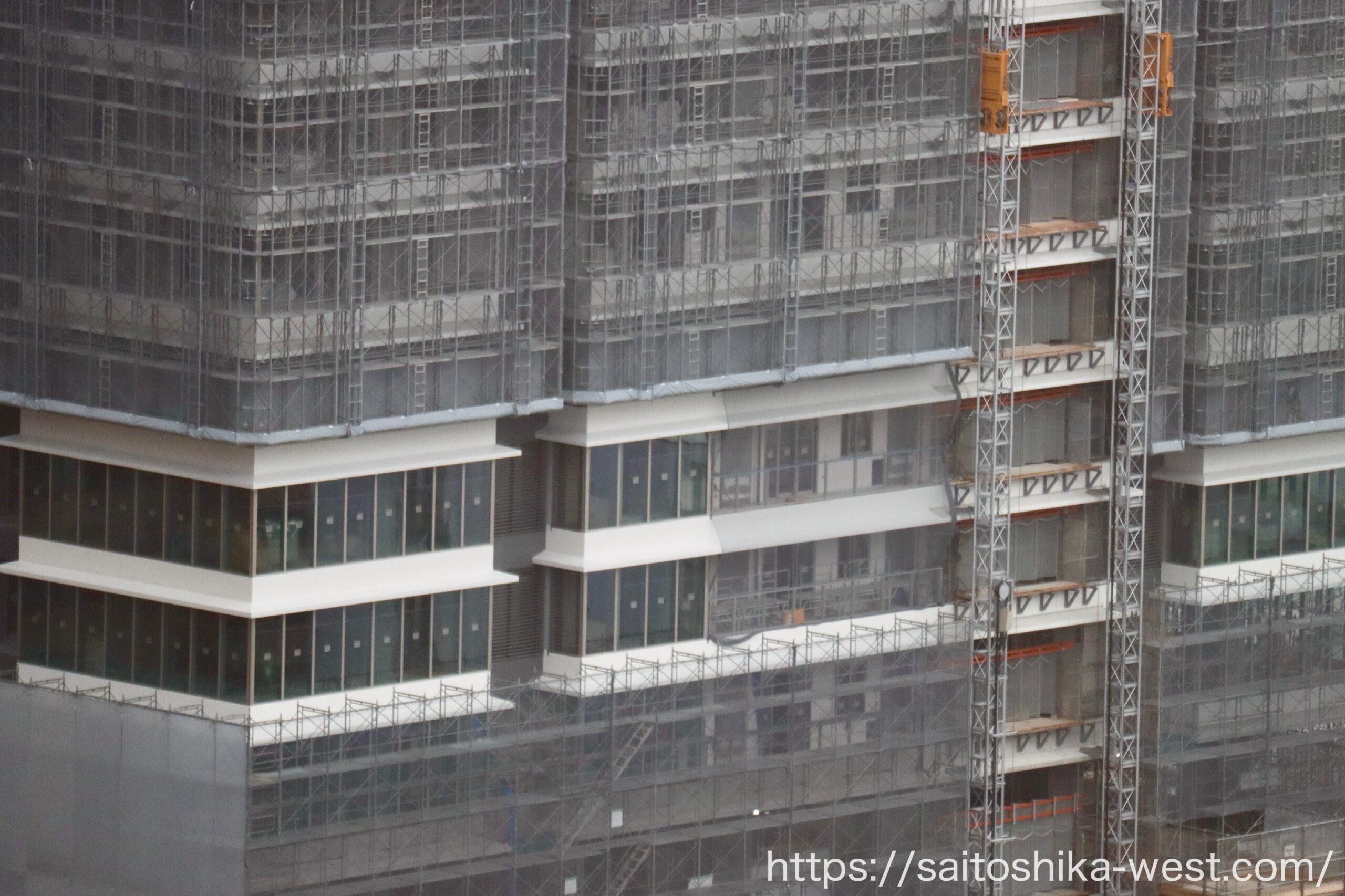

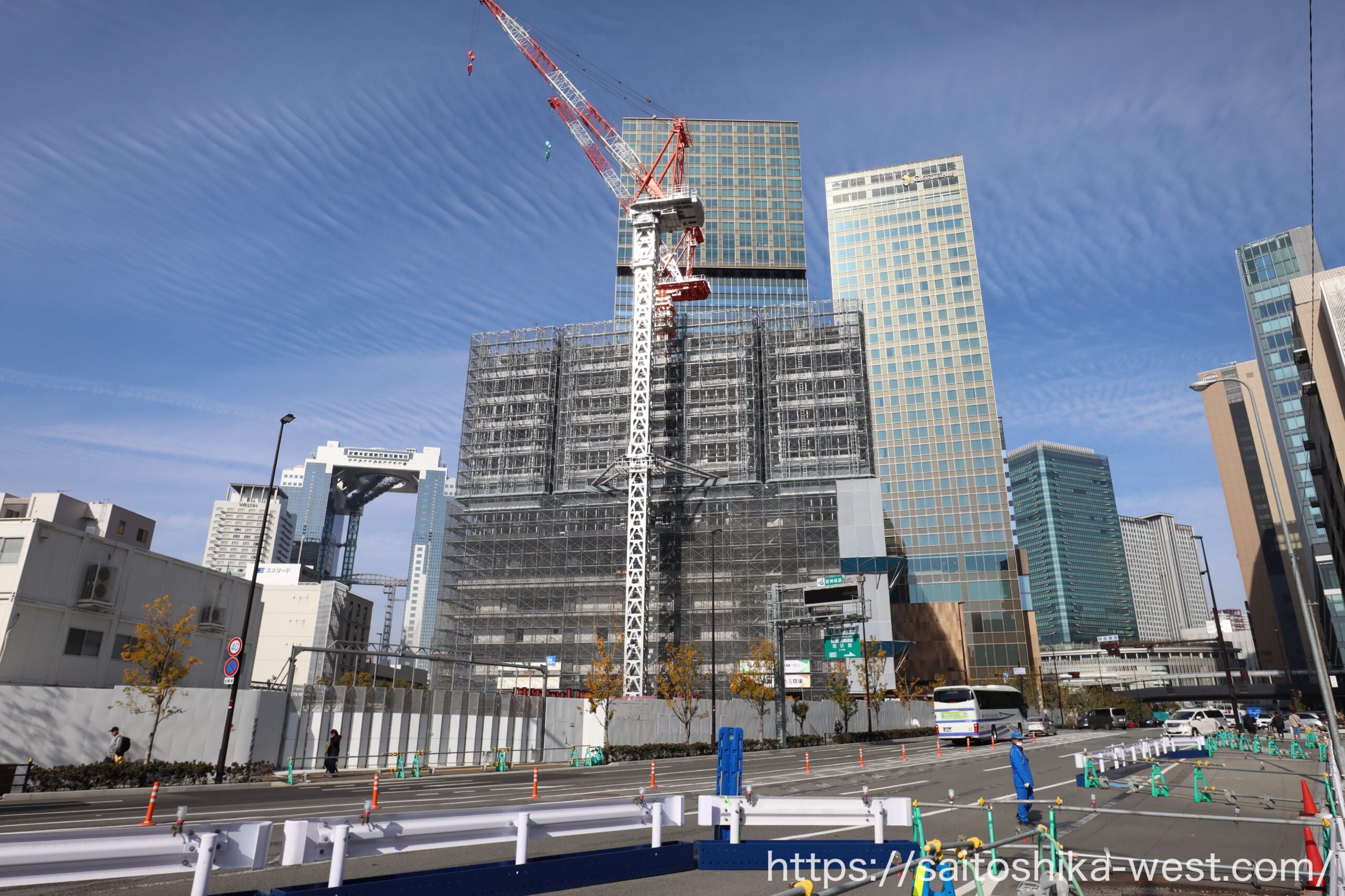

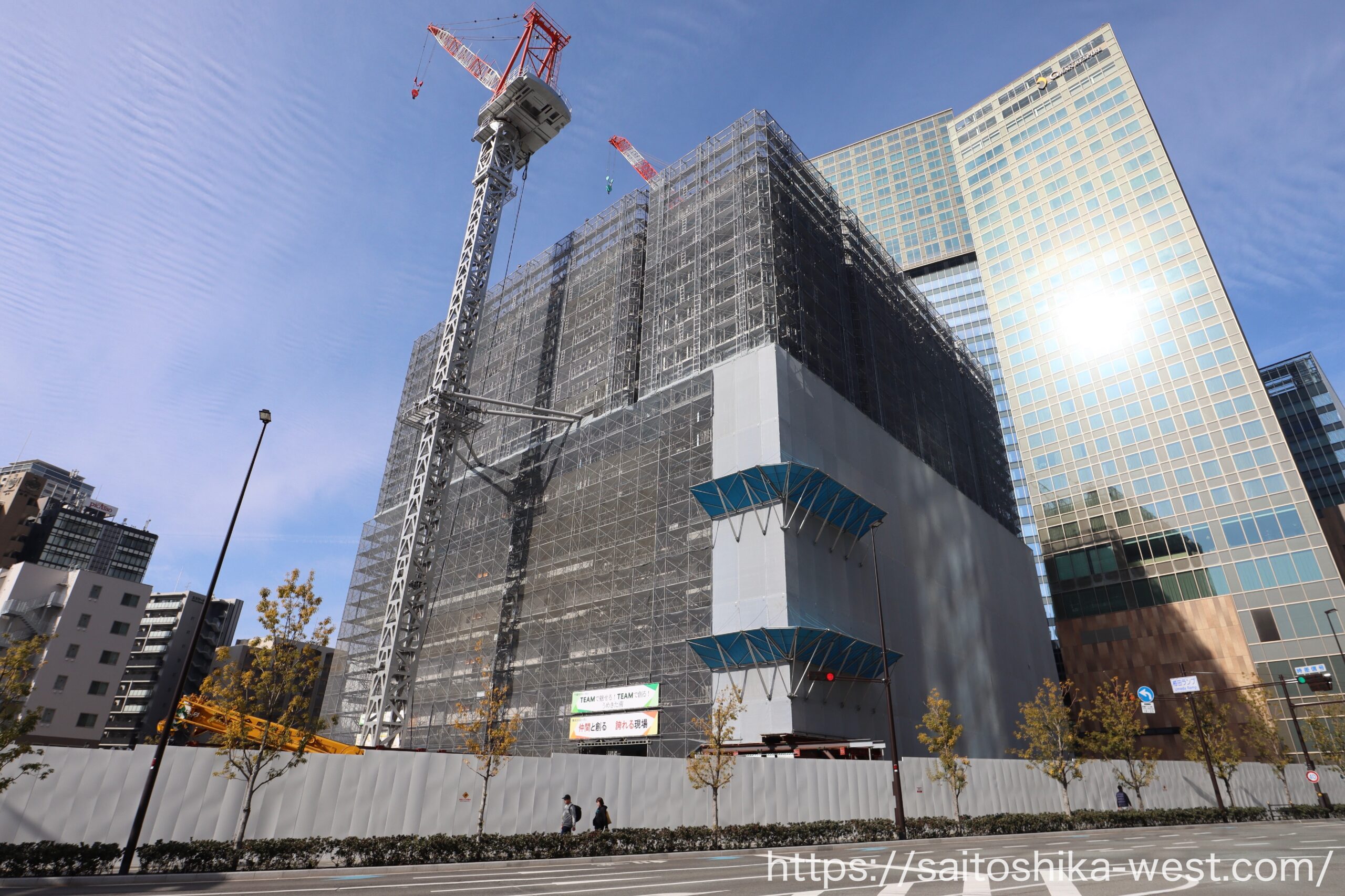

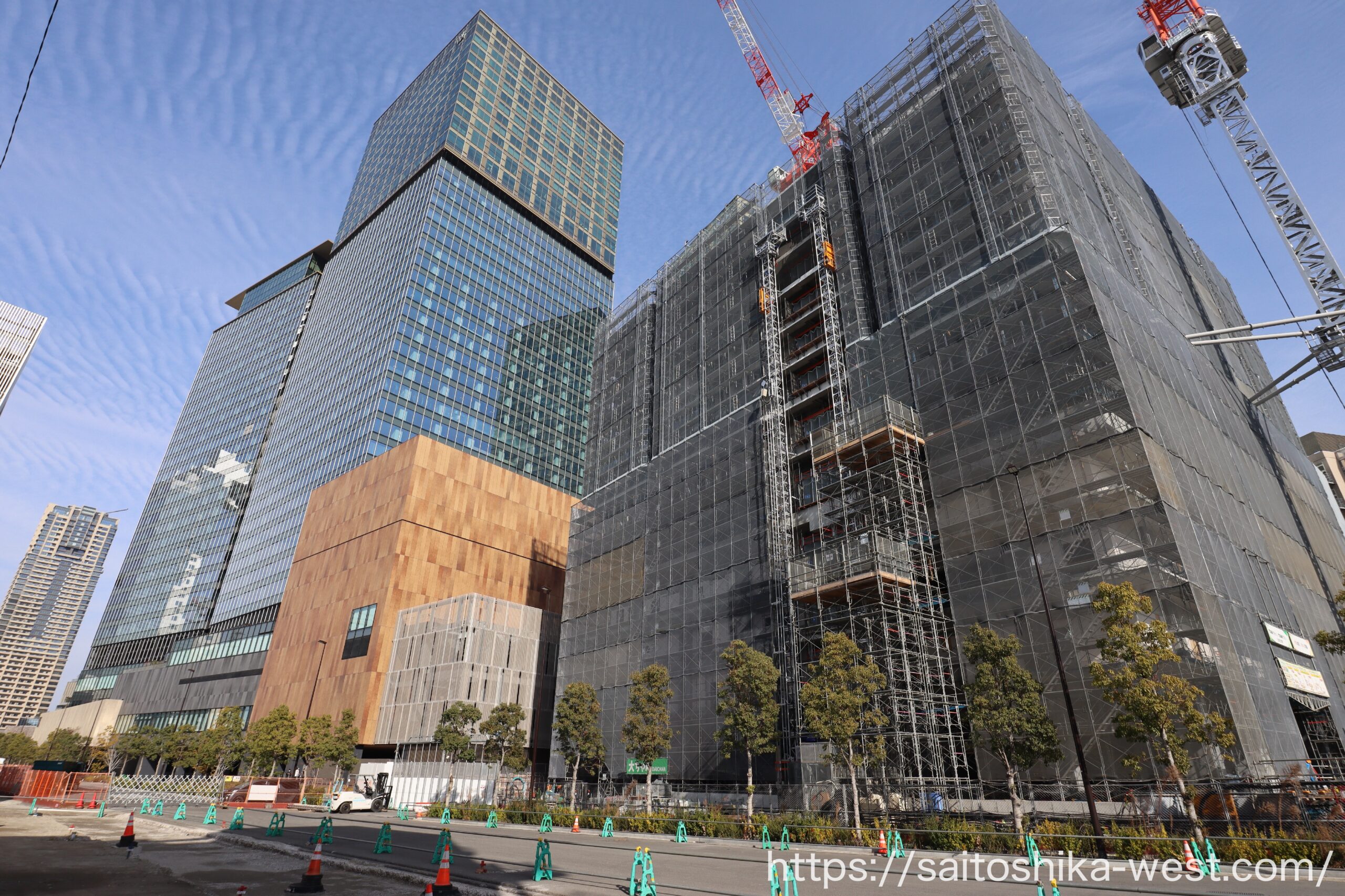

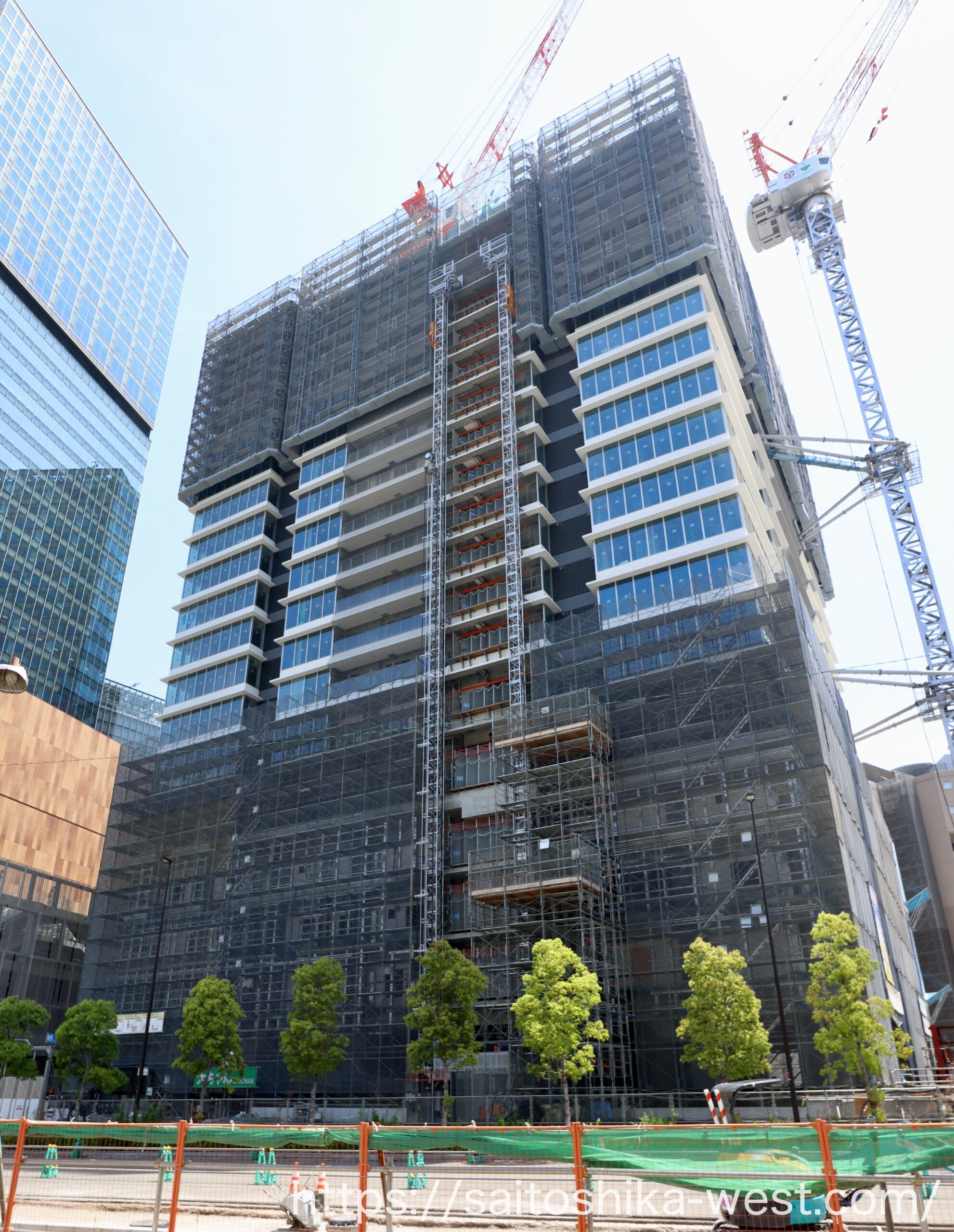

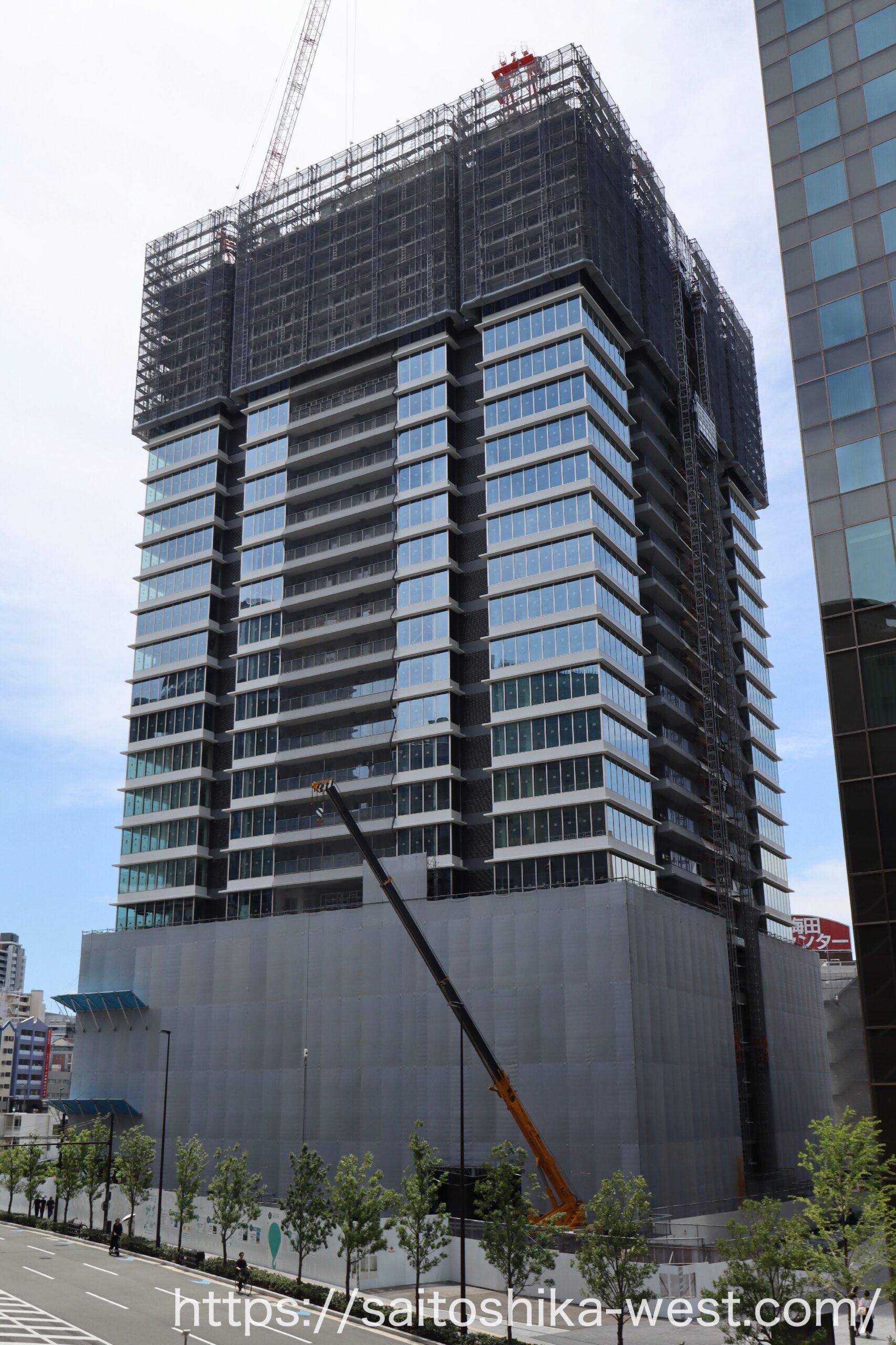

現地の様子です。前回の取材が2024年3月だったので、約1ヶ月振りの撮影です。

建築計画のお知らせでは、2024年03月中旬の着工予定となっていますが、まだ事業者から発表がありません。

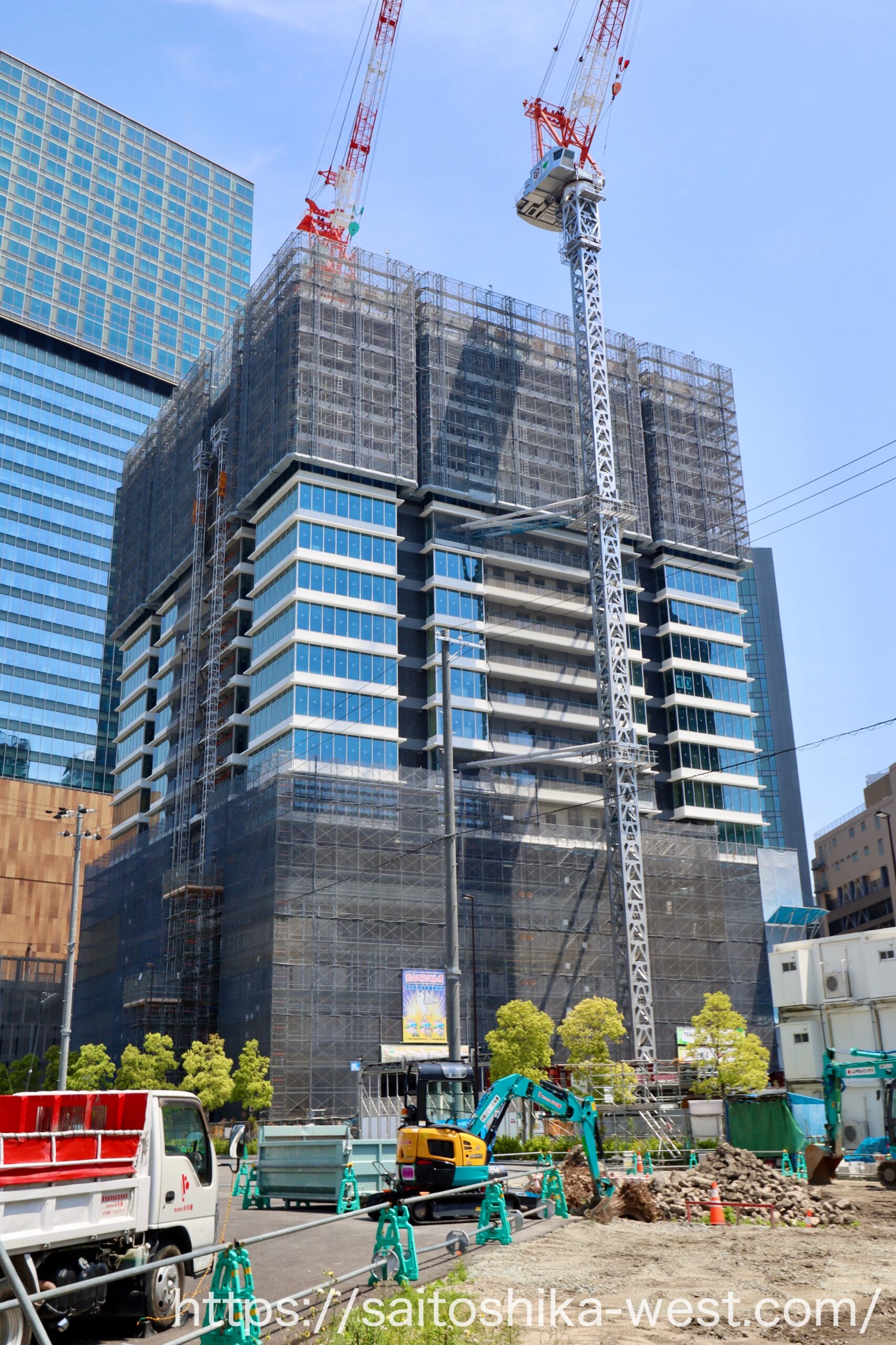

今回の変化点とて大きいのが、この詰め所。新ビルの建設工事に支障しない様に、敷地西側に新設されました。

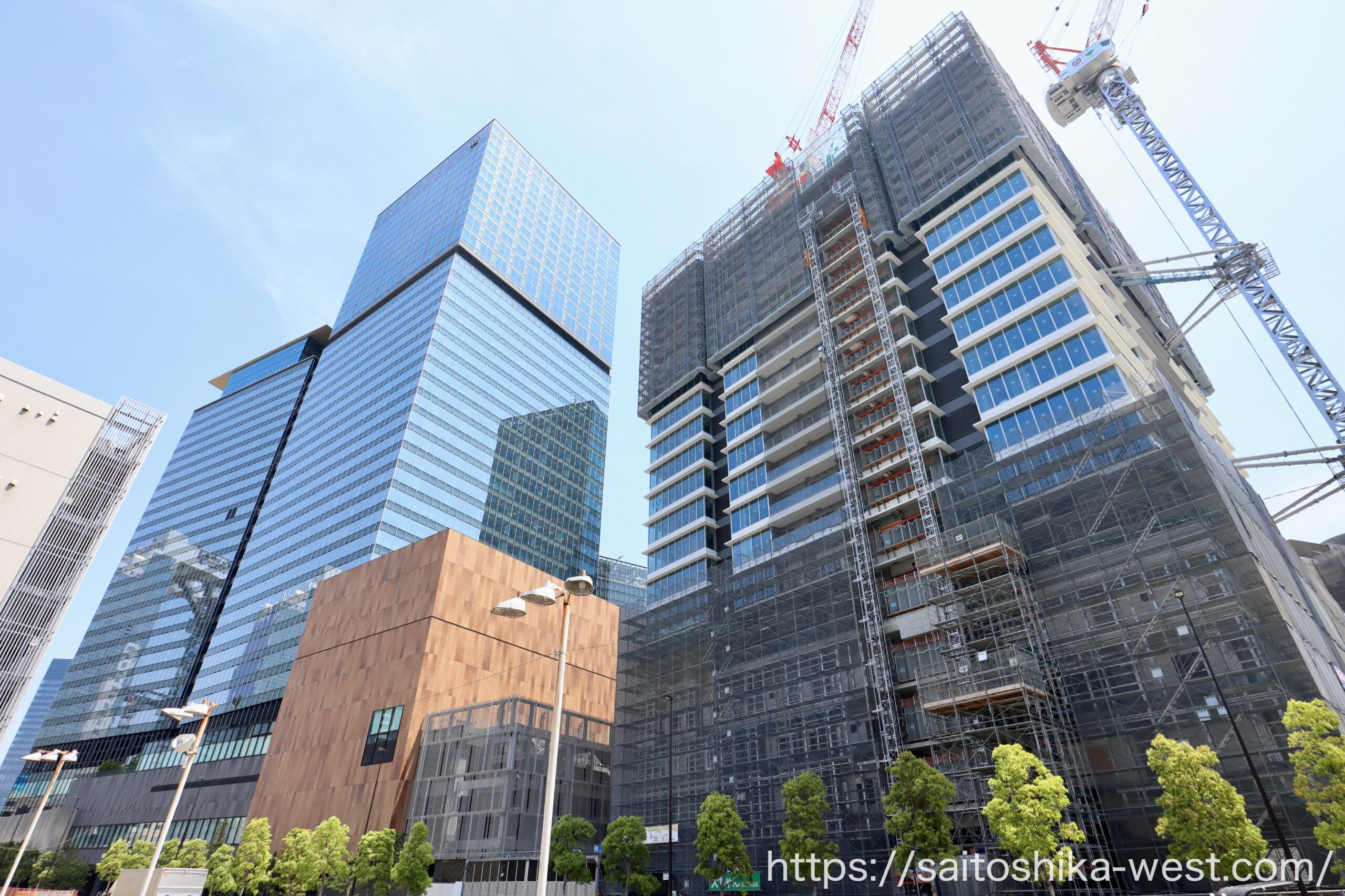

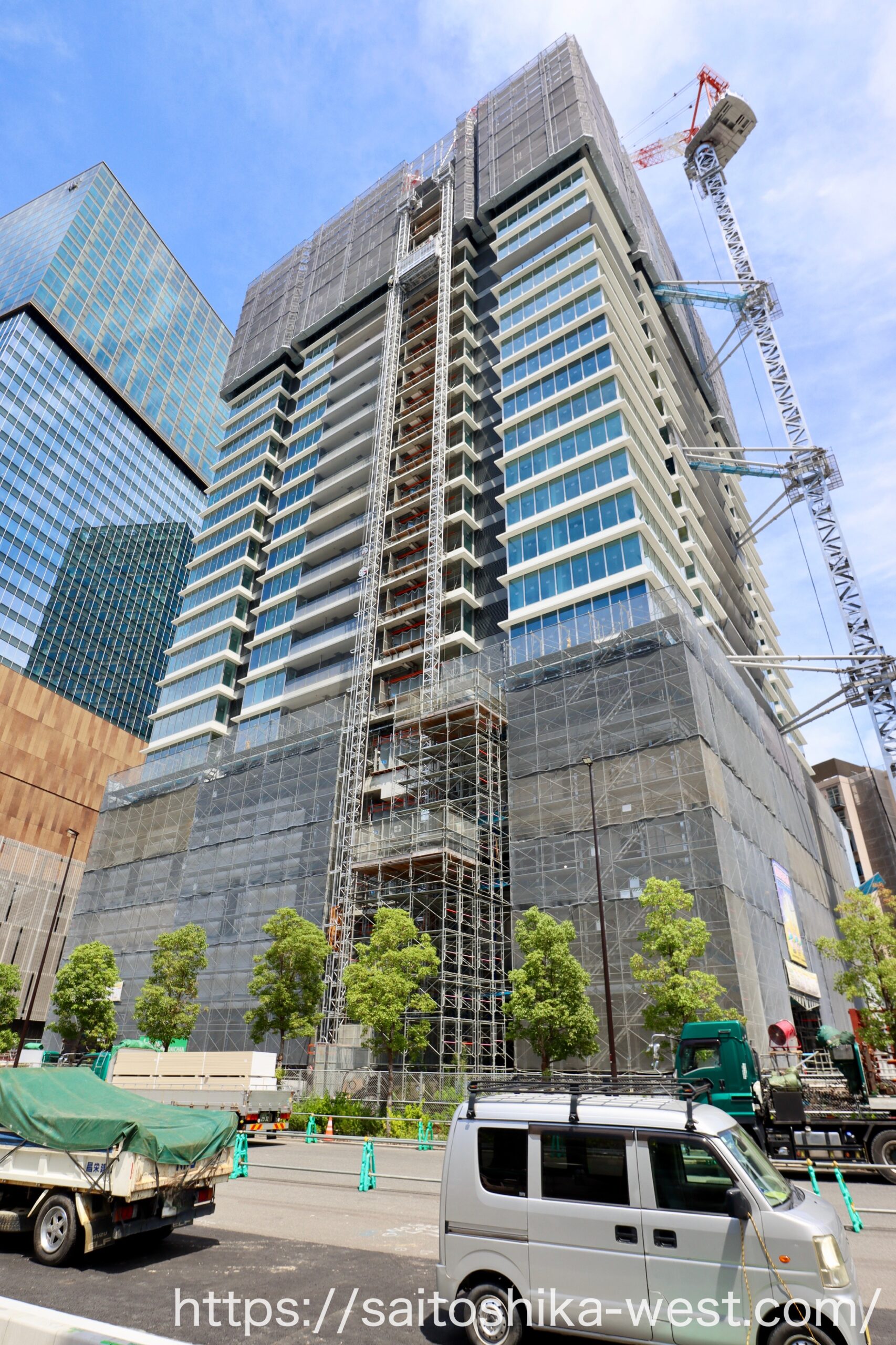

計画地を南西側から見た様子です。

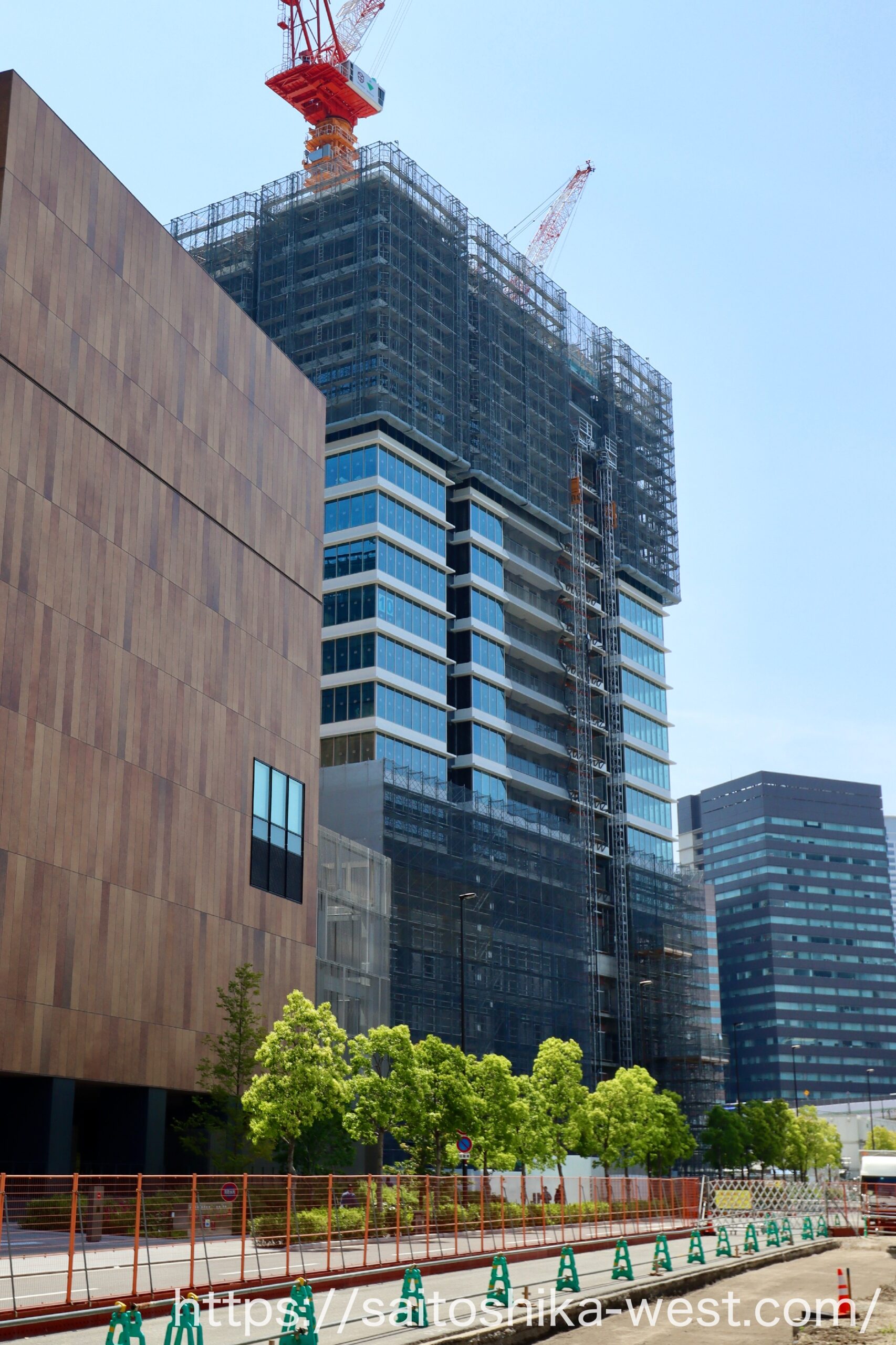

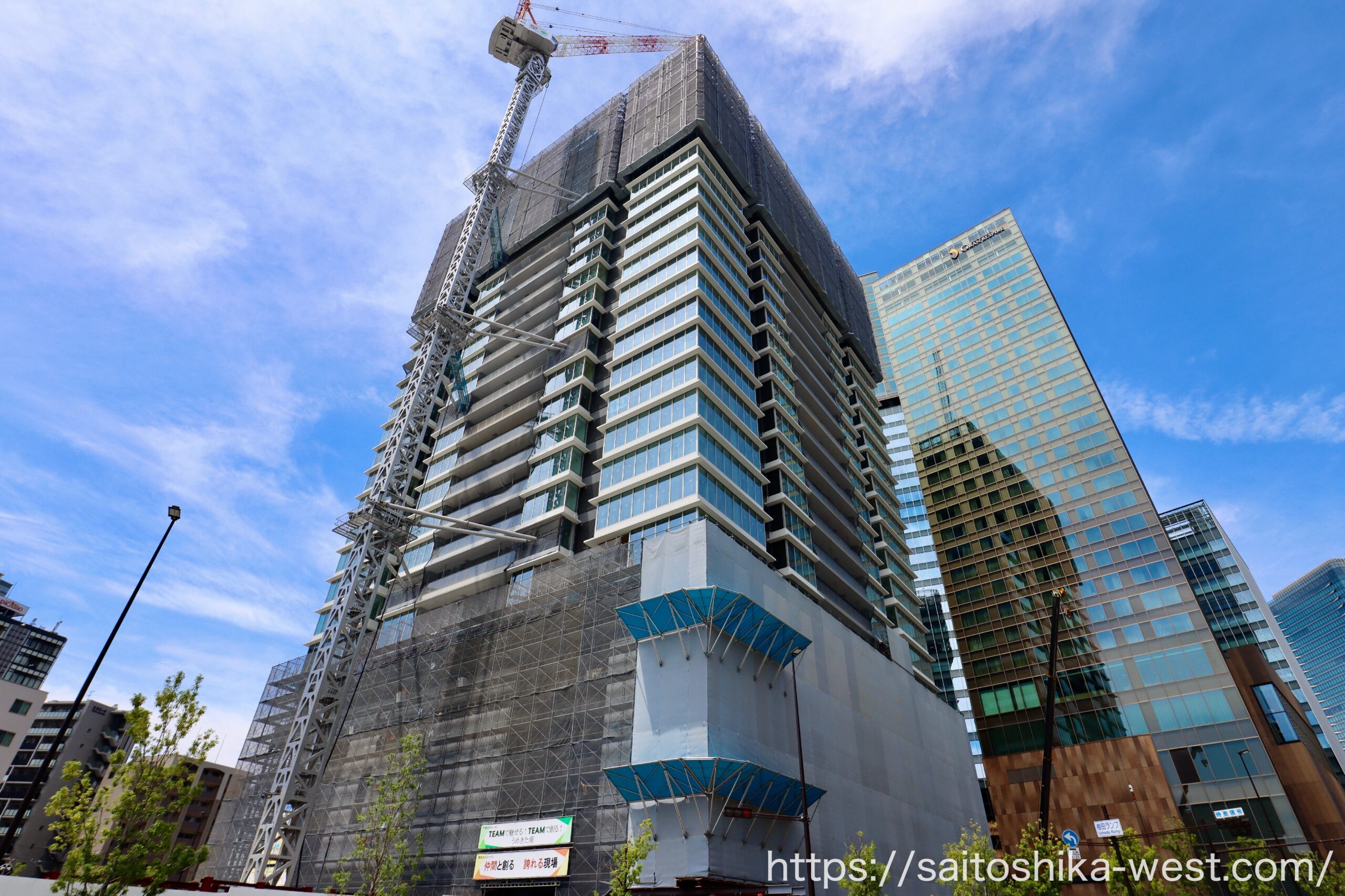

北西側から見た様子です。

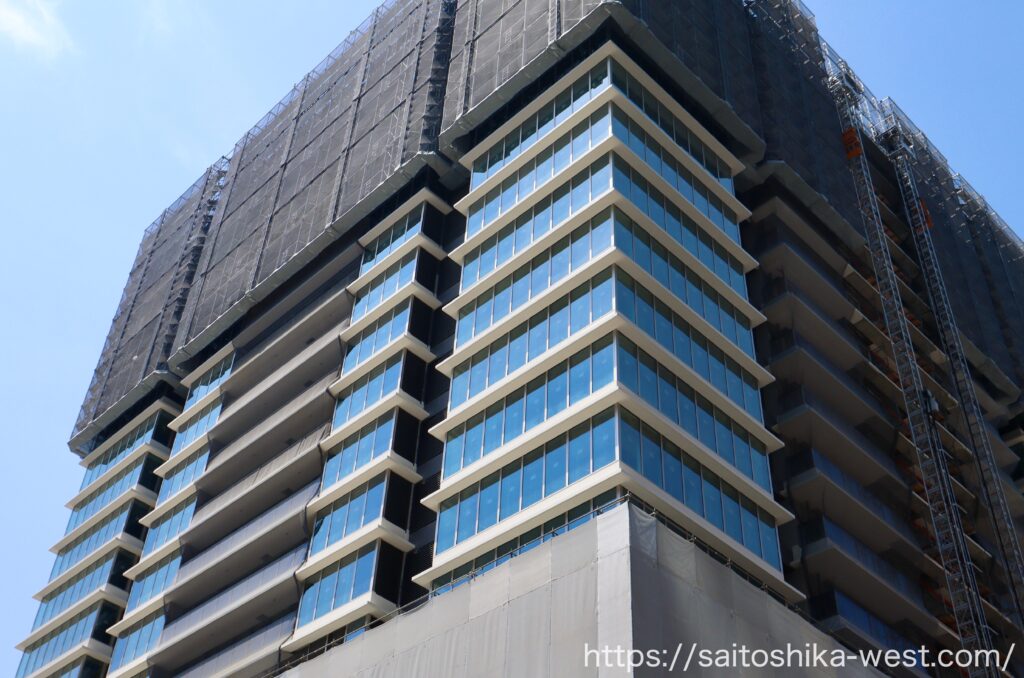

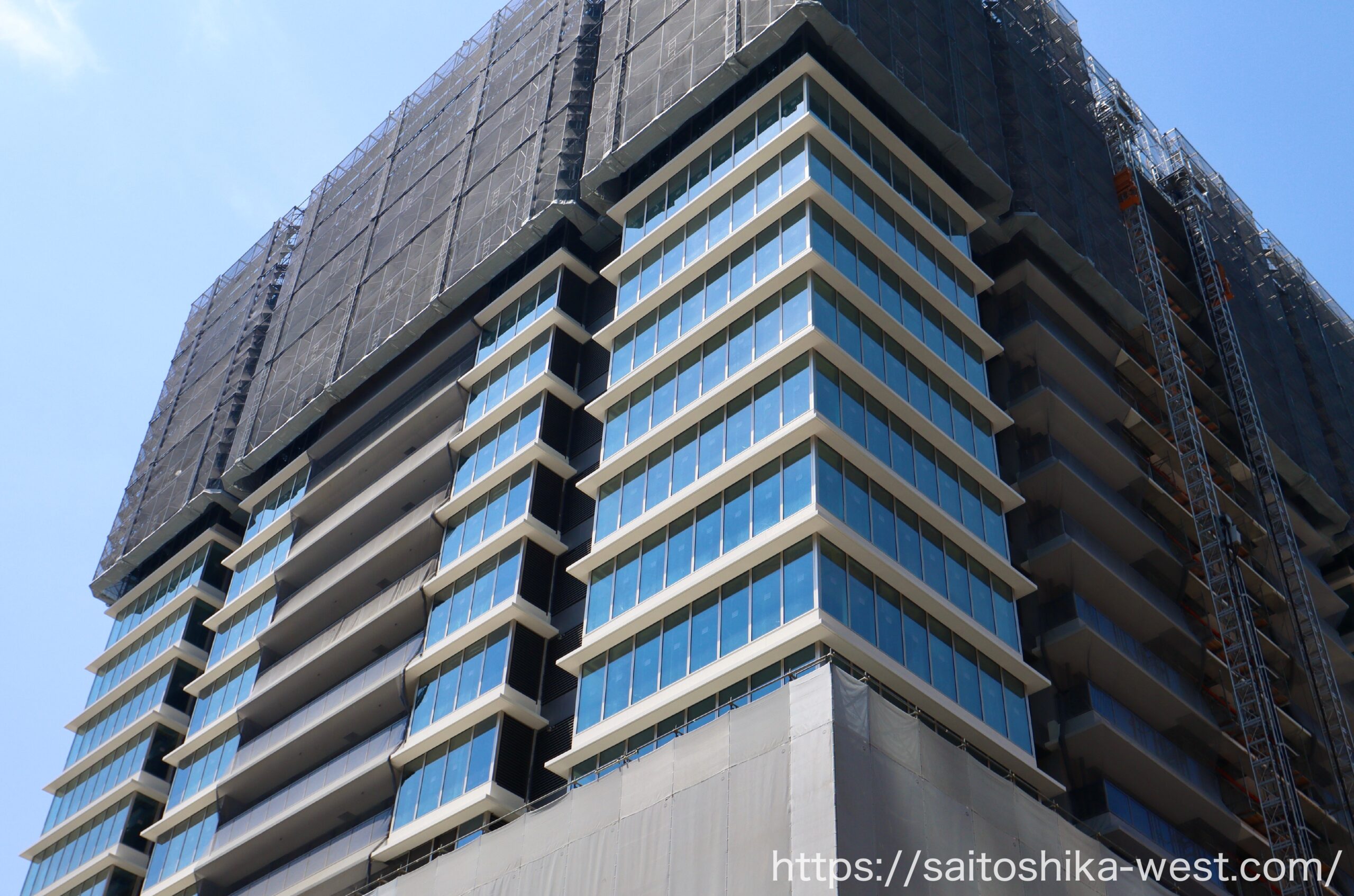

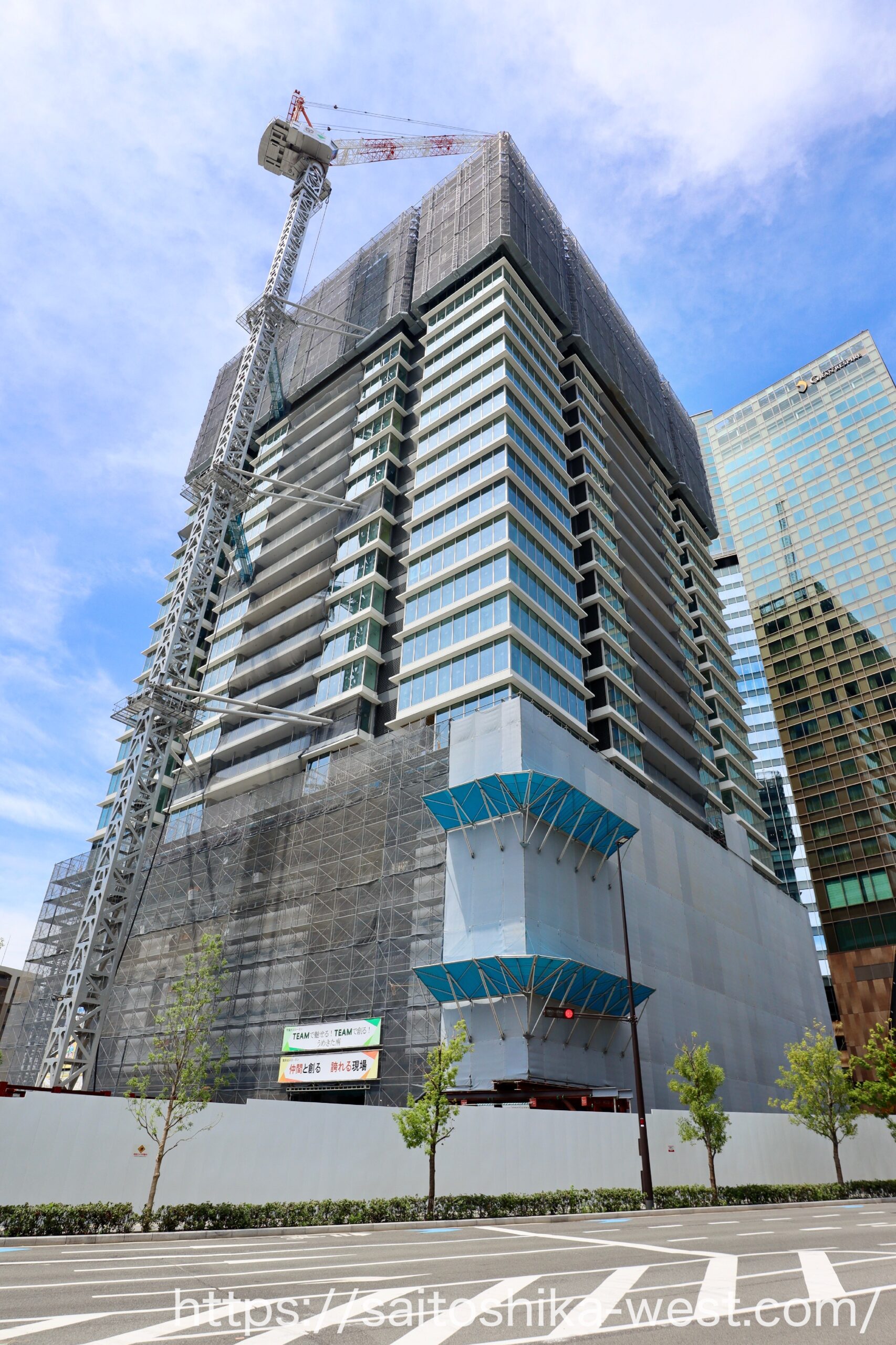

撮影ポイントを変えて、明治安田生命梅田ビルから見た様子です。

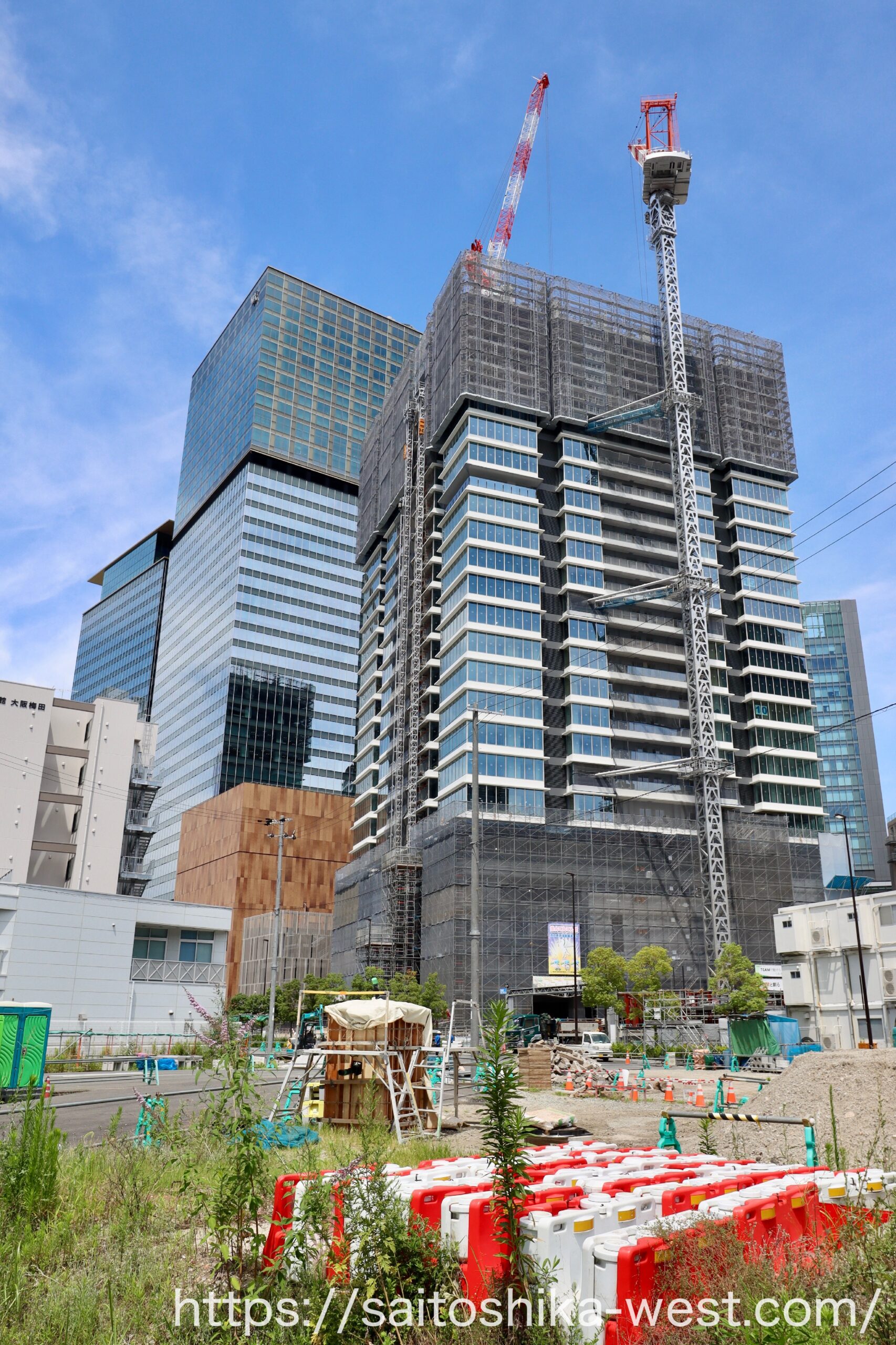

最後は引き気味で見た計画地周辺の様子です。

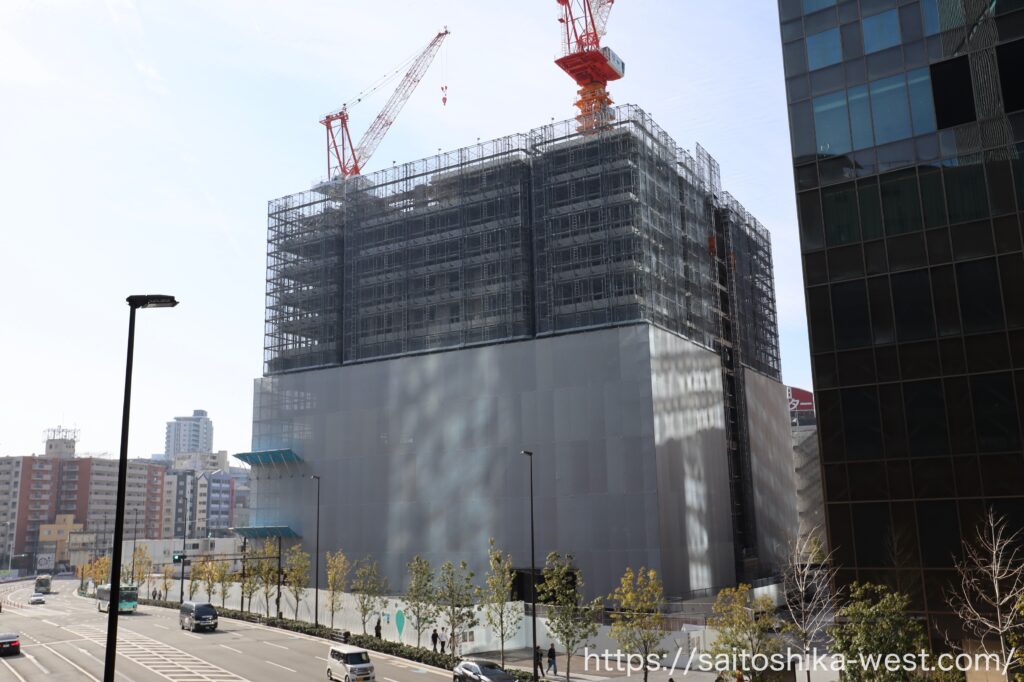

2024年3月の様子

現地の様子です。前回の取材が2024年2月だったので、約1ヶ月ぶりの撮影です。2月に「建築計画のお知らせ」が掲示されましたが、今回取材してみるとグラングリーン大阪の工事を支えてきた巨大な詰め所が姿を消していました。

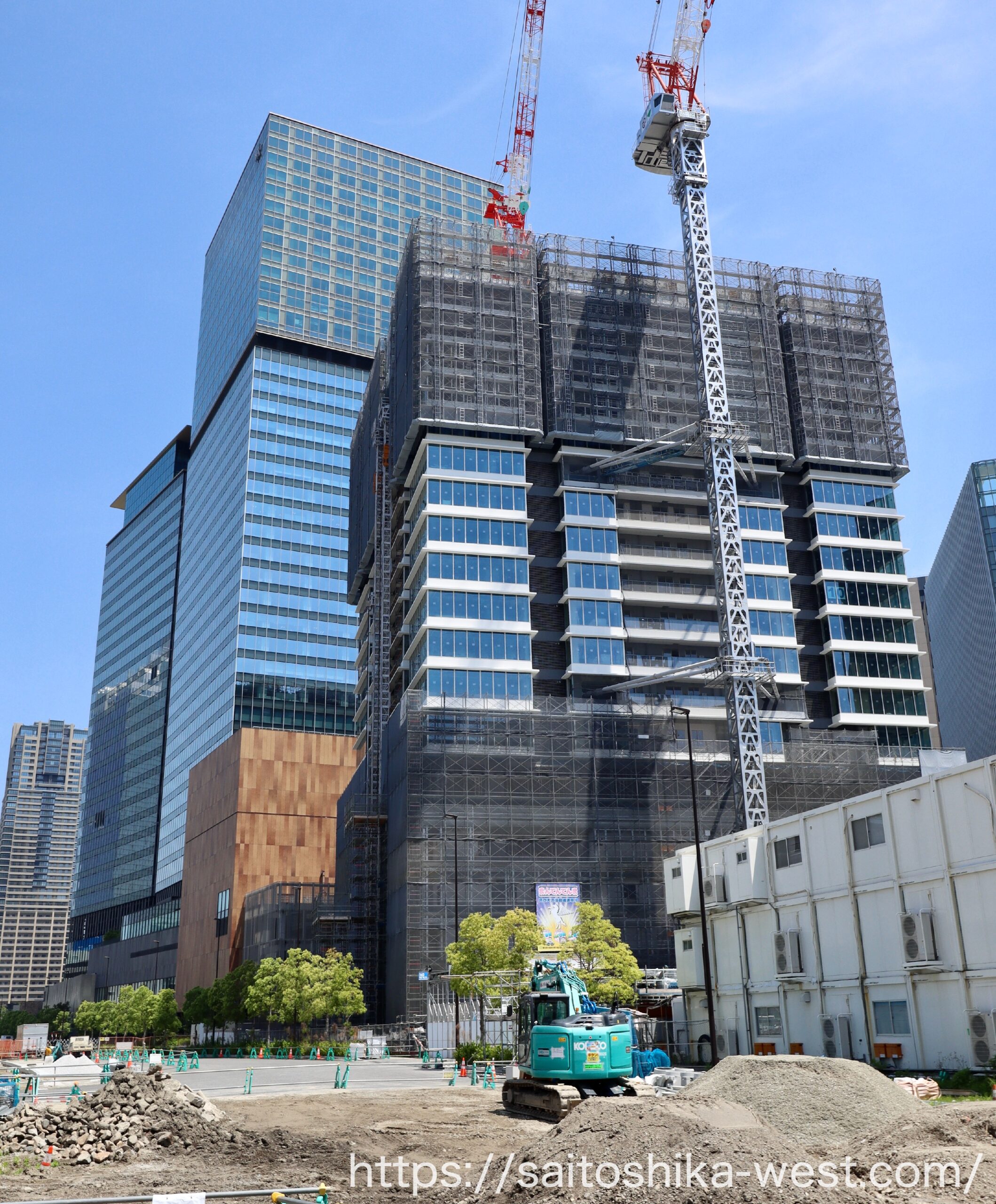

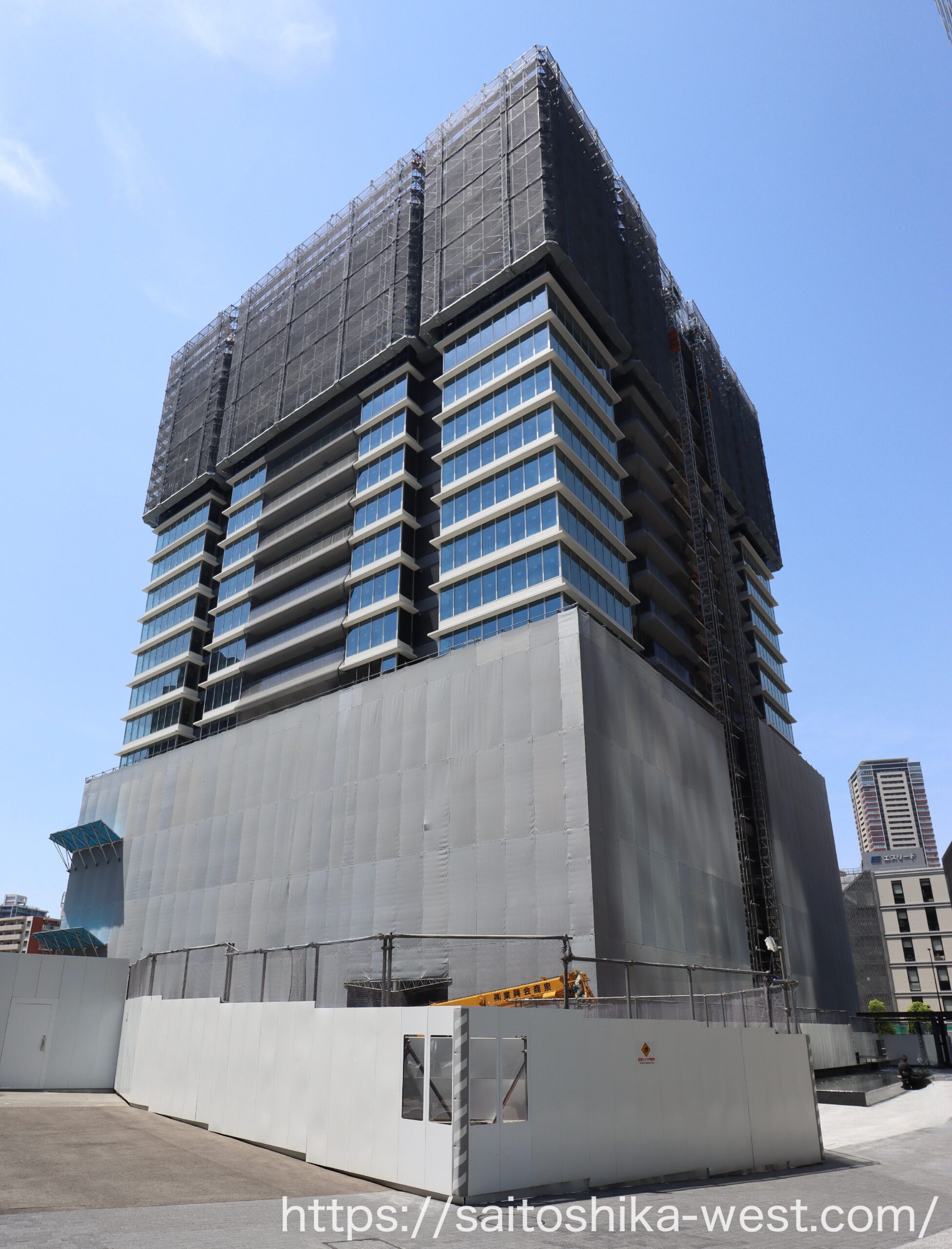

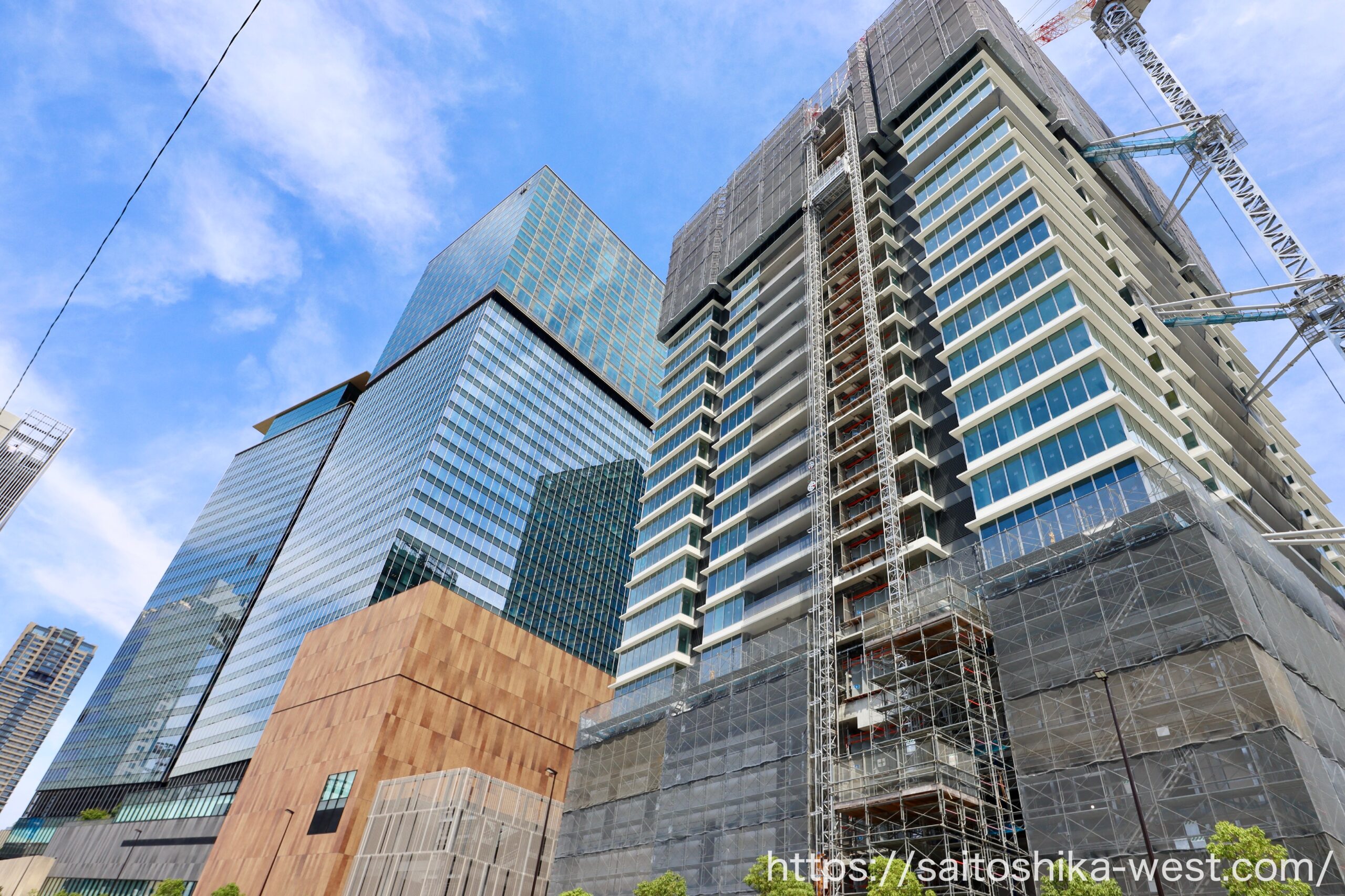

明治安田生命梅田ビルから見た現地の様子です。詰め所が無くなり更地になりました。いよいよグランフロント大阪最後のビルの建設工事が始まります。

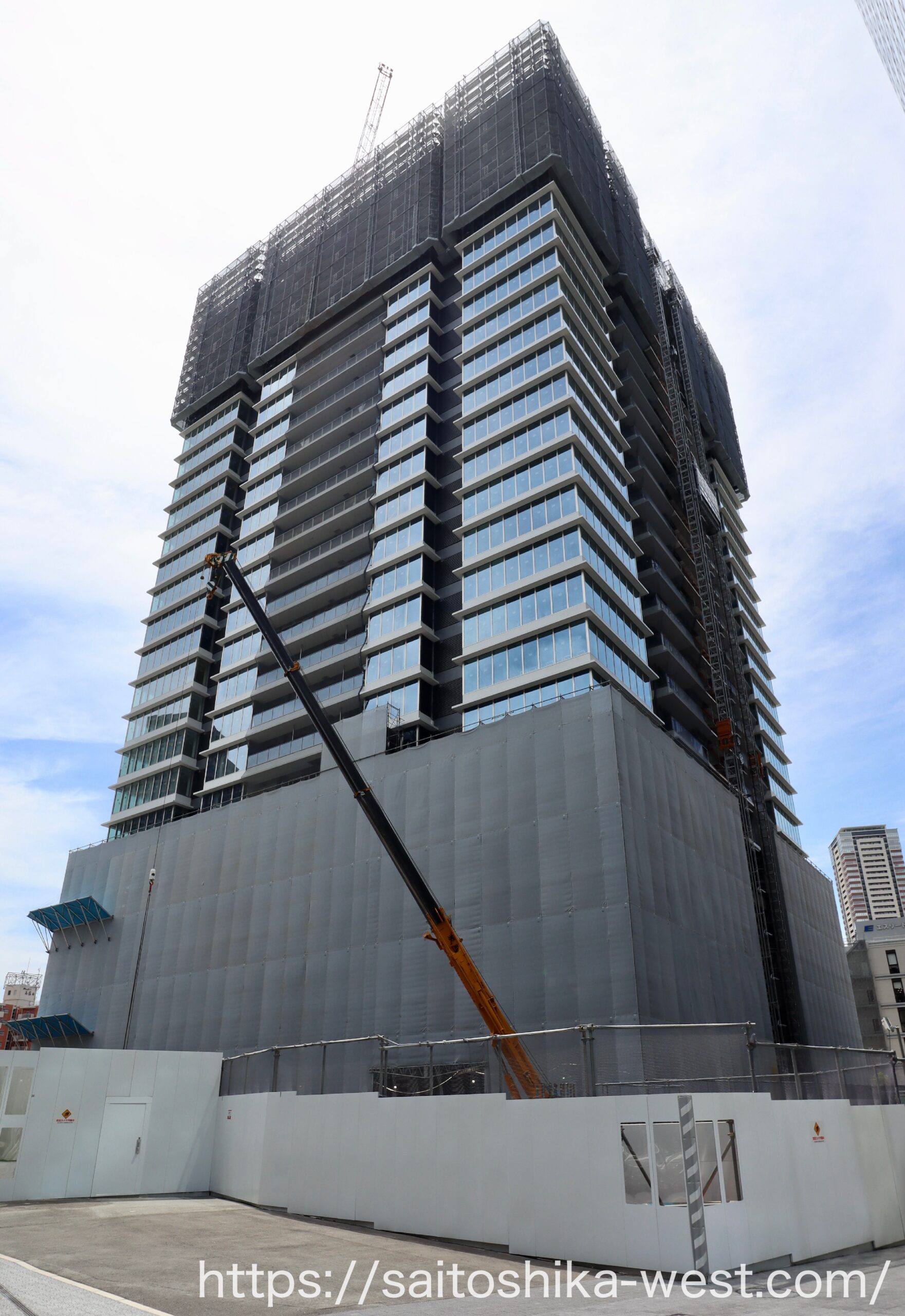

少し引き組で見た様子です。グランフロント大阪の外苑部に空き地が増えており、周辺エリアに再開発の波が広がりつつあります。

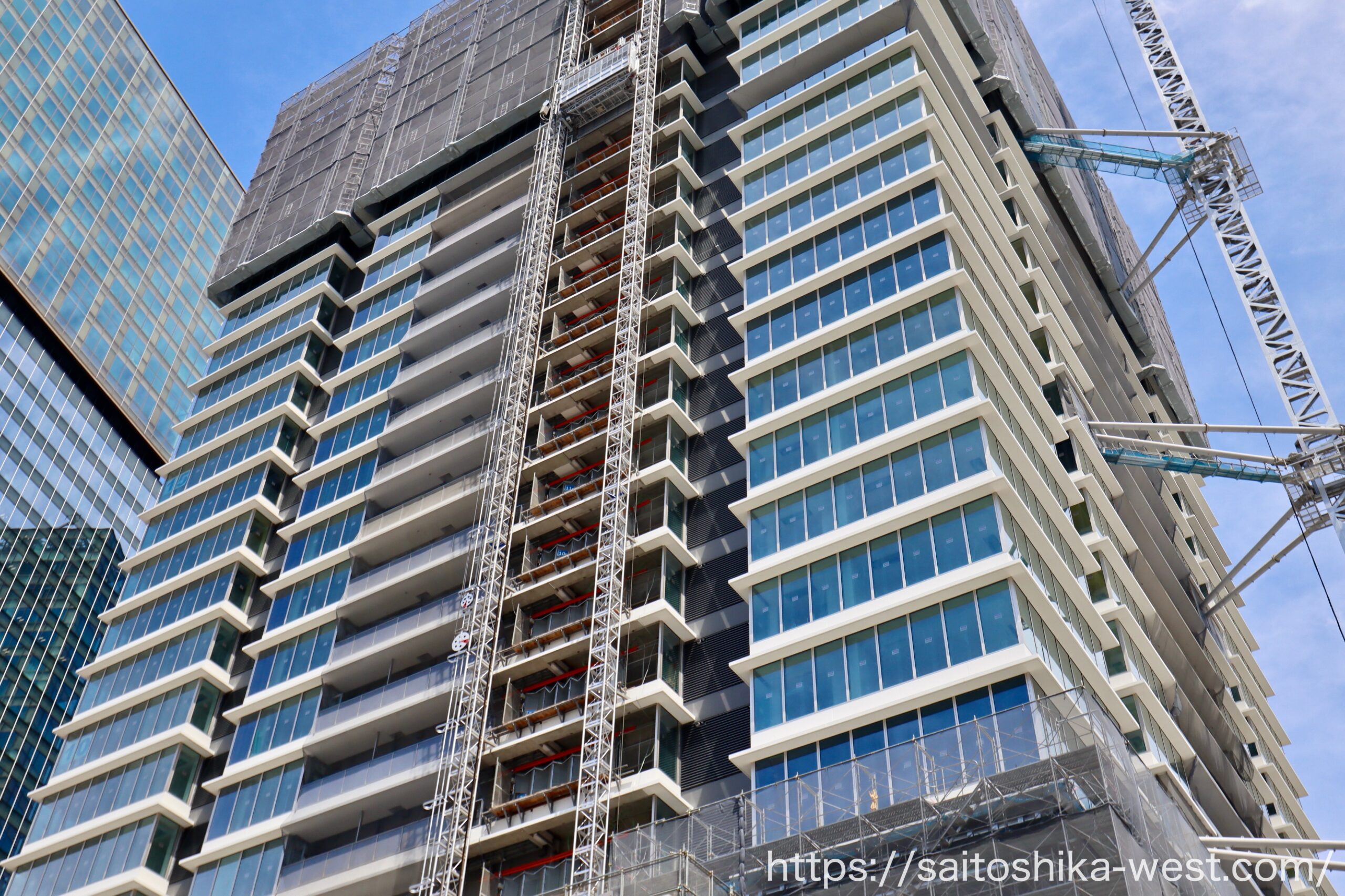

最後は引き気味で見た、計画l地周辺の様子です。

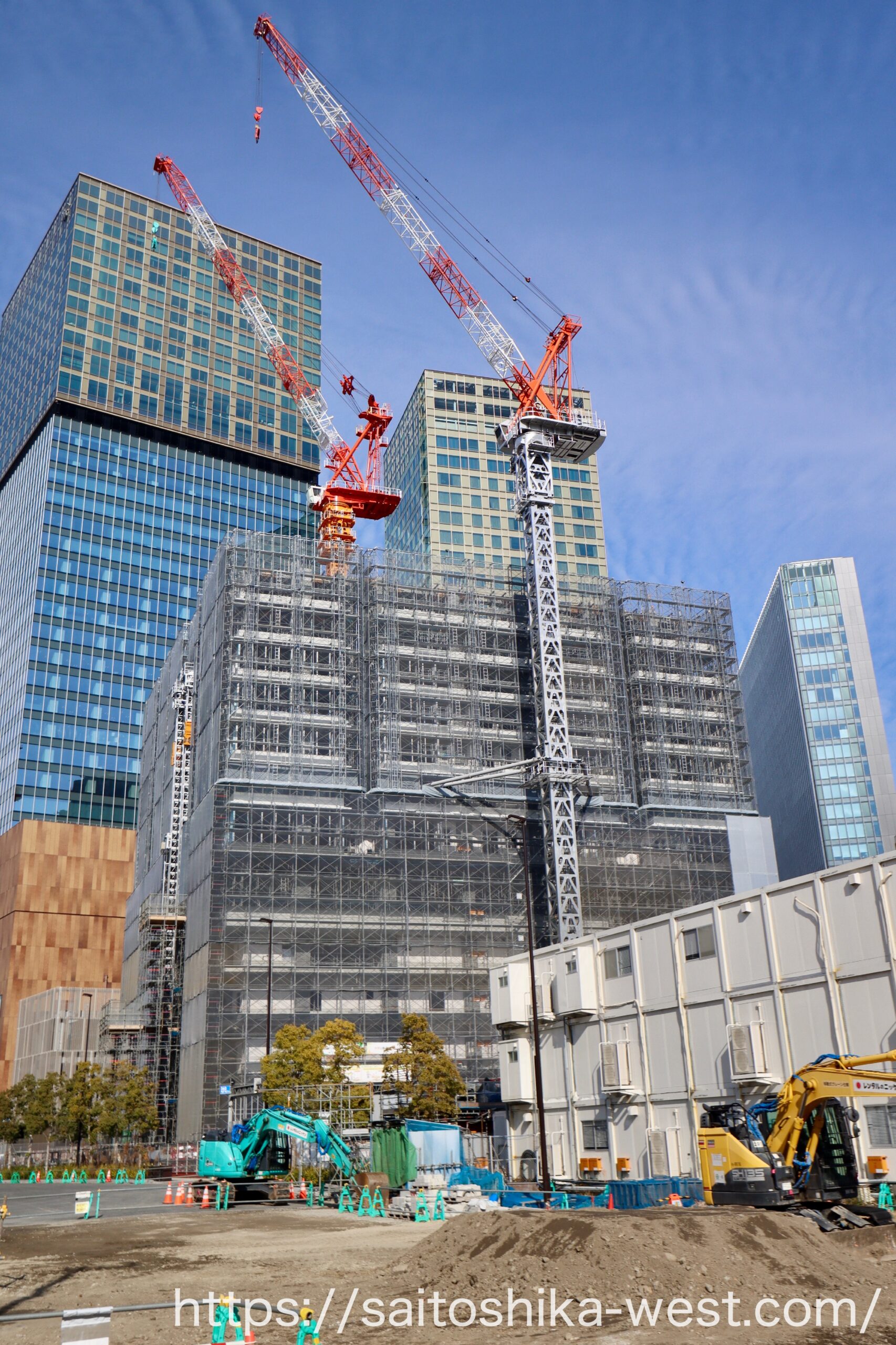

2024年2月の様子

現地の様子です。前回の取材が2023年10月だったので、約4ヶ月振りの撮影です。
X(旧Twitter)で「建築計画のお知らせが掲示された」との情報を見て、奈良の自宅からクルマをすっ飛ばして、現地を撮影してきました!

南街区・分譲棟は、JR東海道支線の地下化が終わらないと、本格的な工事に取りかかれないので、他の工区よりも遅れて着工する計画です。

長らく動きがありませんでしたが、巨大な詰め所が解体されていました!!

そして、ついに「建築計画のお知らせ」が掲示され、秘密のベールに包まれていた南街区・分譲棟の計画概要が判明しました!新ビルは、地上47階、高さ184m、延床面積87,685.20㎡の規模で、高層部はガラスカーテンウォールをまとったオフィスビルの様な外観になります。

計画地を西側から見た様子です。

南街区・分譲棟は2024年3月に着工する予定です。グラングリーン大阪の建設工事はピークを過ぎつつありますが、最後のピースを埋める「南街区・分譲棟」がいよいよ始動します。

2023年10月の様子

現地の様子です。前回の取材が2023年7月だったので、約3ヶ月振りの撮影です。

計画地付近の様子です。大阪駅地下ホーム(うめきた新駅)が開業し、東海道支線が地下化されたため、線路の撤去が行われています。

アップで見た様です。線路の撤去が進み、敷地がかなり広がった様に見えました(線路跡はタワマンの敷地ではありませんが)

撮影ポイントを変えて、西側から見た様子です。

最後は、引き気味で見た、計画地付近の様子です。

2023年7月の様子

現地の様子です。前回の撮影が2023年6月だったので、約1ヶ月振りの取材です。

アップで見た様子です。まだ未着工なので特に変化点はみられません。

計画地を南側から見た様子です。

西側から見た様子です。南街区・分譲棟(タワーマンション)は周辺を高層ビルに取り囲まれた立地になります。

西側から見た様子です。

最後は北側から計画地周辺を見た現地の様子です。

2023年6月の様子

現地の様子です。前回の撮影が2023年4月だったので、約2ヶ月振りの取材です。

南側から見た様子です。前回の取材からあまり変化が見られませんでしたが、地下線に切り替えられた貨物線の線路の撤去が進んでいました。

南東側から見た様子です。巨大な詰め所や搬入口があるので、グラングリーン大阪の他の施設が出来上がってからの着工となります。

最後は西側から見た様子です。高層ビルが密集する中に、地上51階、高さ約185mの超高層タワーマンションが建設されます。

2023年4月の様子

現地の様子です。前回の撮影が2023年2月だったので、約2ヶ月振りの取材です。

南東側から見た様子です。巨大な詰め所や搬入口があるので、グラングリーン大阪の他の施設が出来上がってからの着工となります。

最後は西側から見た、計画地付近の様子です。

2023年2月の様子

計画地付近の様子です。本体工事は未着手の状態で、工事車両用の道路や詰め所などが置かれています。他の工区が出来上がってから、このあたりに南街区・分譲棟が建設されます。
